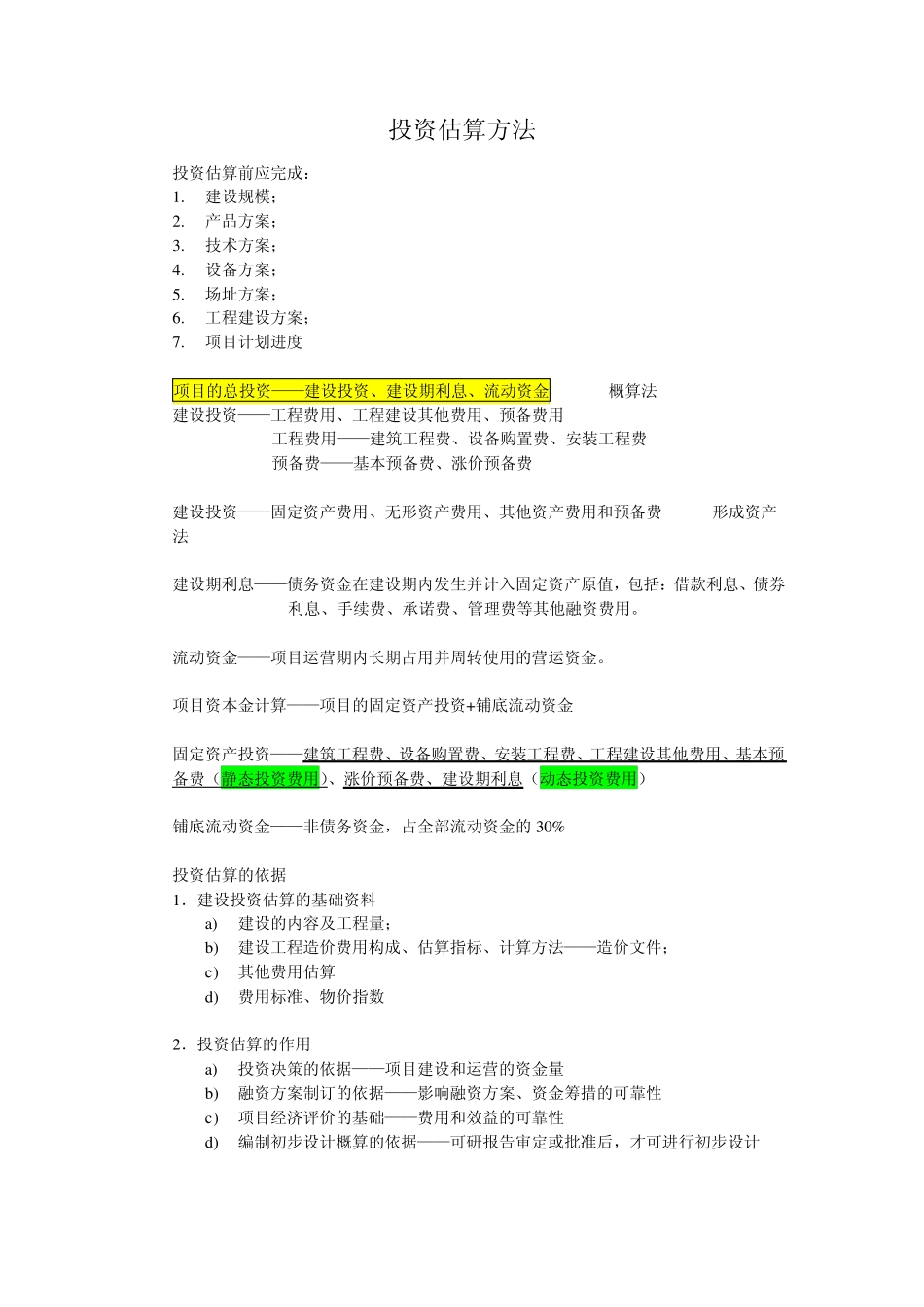

投资估算方法 投资估算前应完成: 1
建设规模; 2
产品方案; 3
技术方案; 4
设备方案; 5
场址方案; 6
工程建设方案; 7
项目计划进度 项目的总投资——建设投资、建设期利息、流动资金 概算法 建设投资——工程费用、工程建设其他费用、预备费用 工程费用——建筑工程费、设备购置费、安装工程费 预备费——基本预备费、涨价预备费 建设投资——固定资产费用、无形资产费用、其他资产费用和预备费 形成资产法 建设期利息——债务资金在建设期内发生并计入固定资产原值,包括:借款利息、债券 利息、手续费、承诺费、管理费等其他融资费用
流动资金——项目运营期内长期占用并周转使用的营运资金

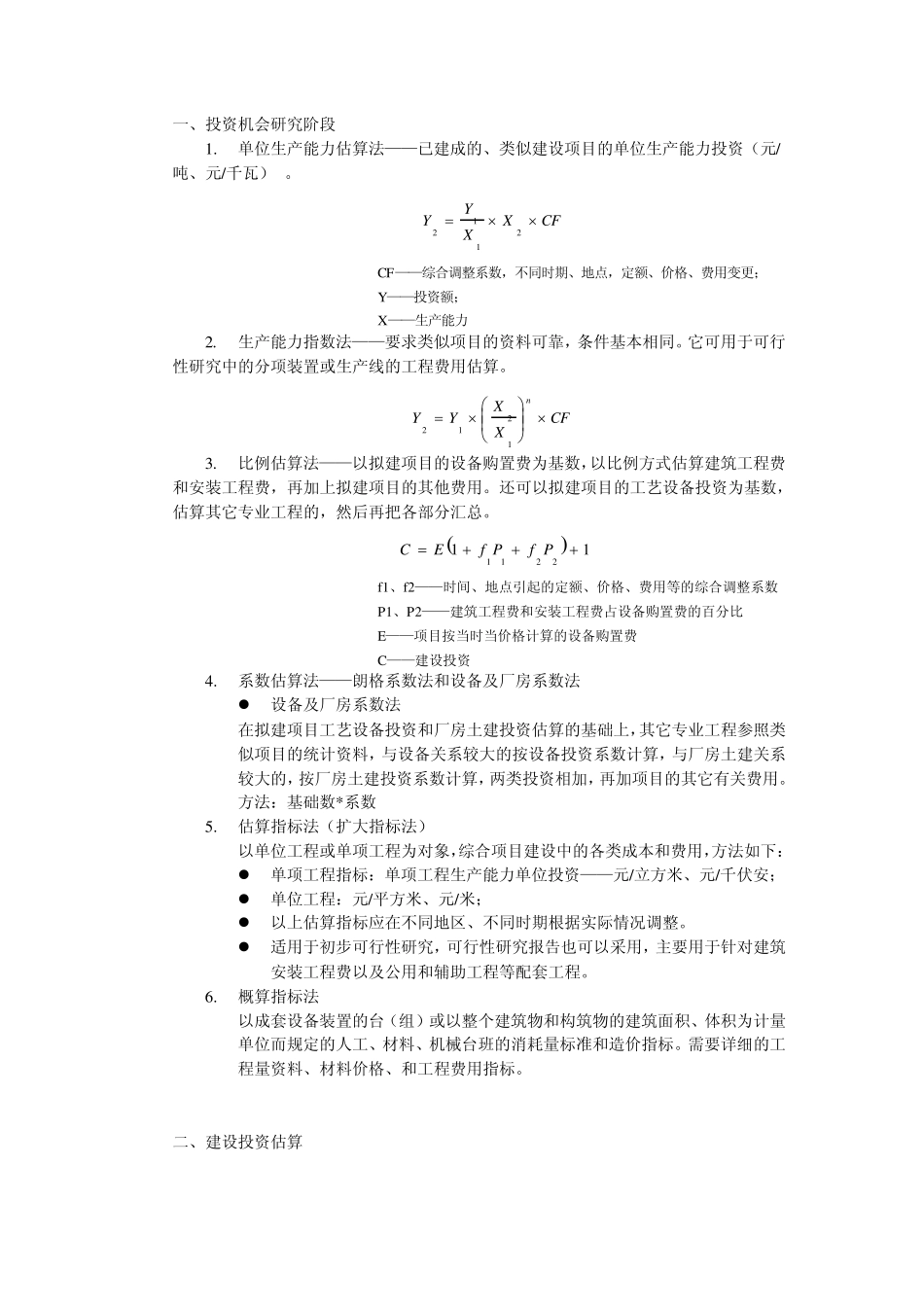

项目资本金计算——项目的固定资产投资+铺底流动资金 固定资产投资——建筑工程费、设备购置费、安装工程费、工程建设其他费用、基本预备费(静态投资费用)、涨价预备费、建设期利息(动态投资费用) 铺底流动资金——非债务资金,占全部流动资金的30% 投资估算的依据 1.建设投资估算的基础资料 a) 建设的内容及工程量; b) 建设工程造价费用构成、估算指标、计算方法——造价文件; c) 其他费用估算 d) 费用标准、物价指数 2.投资估算的作用 a) 投资决策的依据——项目建设和运营的资金量 b) 融资方案制订的依据——影响融资方案、资金筹措的可靠性 c) 项目经济评价的基础——费用和效益的可靠性 d) 编制初步设计概算的依据——可研报告审定或批准后,才可进行初步设计 一、投资机会研究阶段 1
单位生产能力估算法——已建成的、类似建设项目的单位生产能力投资(元/吨、元/千瓦)
CFXXYY2112 CF——综合调整系数,不同时期、地点,定额、价格、费用变更; Y——投资额; X——生产能力 2
生产能力指数法——要求类似项目的资料可靠,条件基本相同
它可用于可行性研究中的
