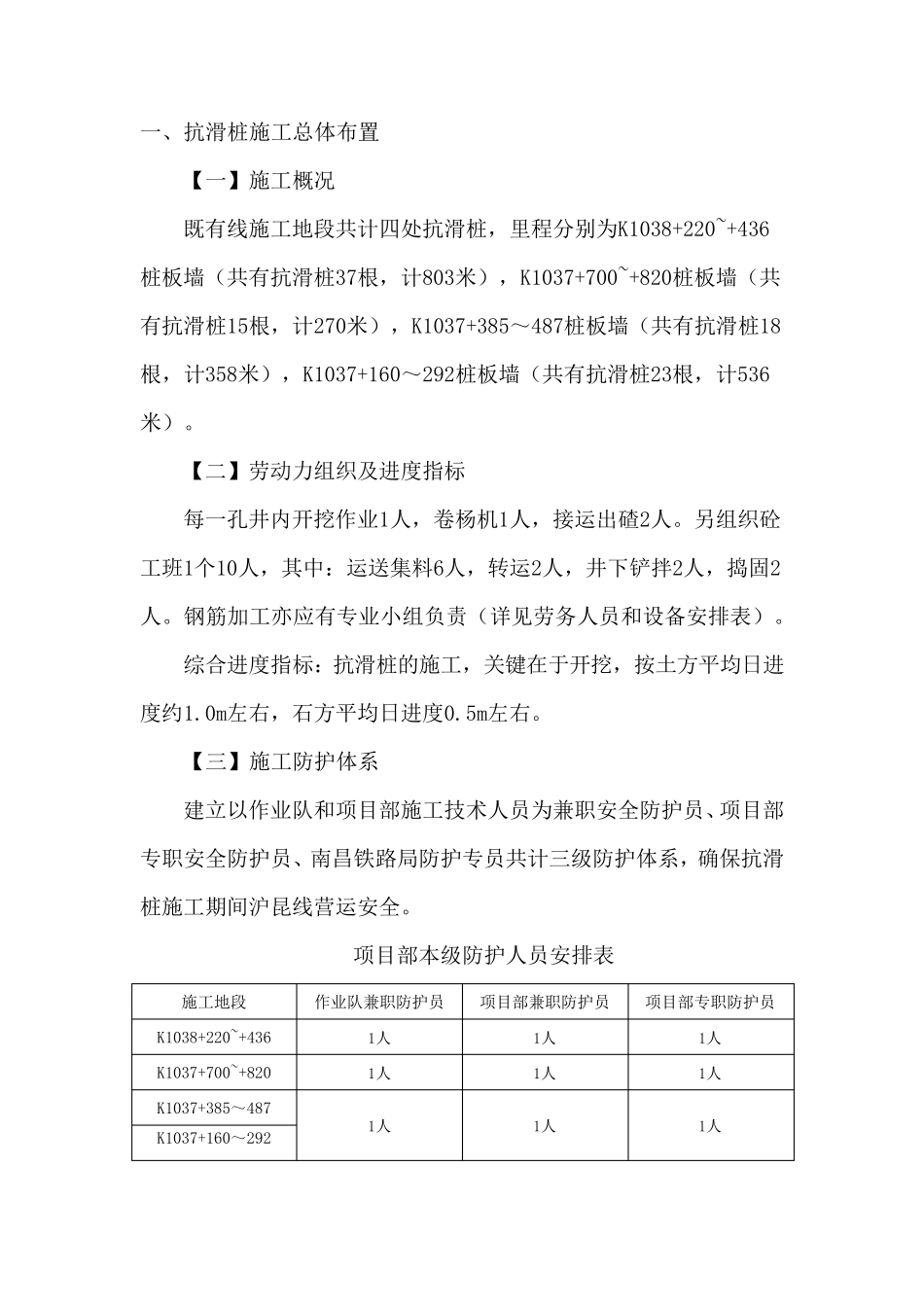

萍乡市湘东区工业园 铁路专用线工程 抗 滑 桩 施 工 作 业 专 项 方 案 中铁二十四局萍乡铁路专用线项目部 一、抗滑桩施工总体布置 【一】施工概况 既有线施工地段共计四处抗滑桩,里程分别为K1038+220~+436桩板墙(共有抗滑桩37根,计803米),K1037+700~+820桩板墙(共有抗滑桩15根,计270米),K1037+385~487桩板墙(共有抗滑桩18根,计358米),K1037+160~292桩板墙(共有抗滑桩23根,计536米)
【二】劳动力组织及进度指标 每一孔井内开挖作业1人,卷杨机1人,接运出碴2人
另组织砼工班1个10人,其中:运送集料6人,转运2人,井下铲拌2人,捣固2人
钢筋加工亦应有专业小组负责(详见劳务人员和设备安排表)
综合进度指标:抗滑桩的施工,关键在于开挖,按土方平均日进度约1
0m左右,石方平均日进度0
【三】施工防护体系 建立以作业队和项目部施工技术人员为兼职安全防护员、项目部专职安全防护员、南昌铁路局防护专员共计三级防护体系,确保抗滑桩施工期间沪昆线营运安全

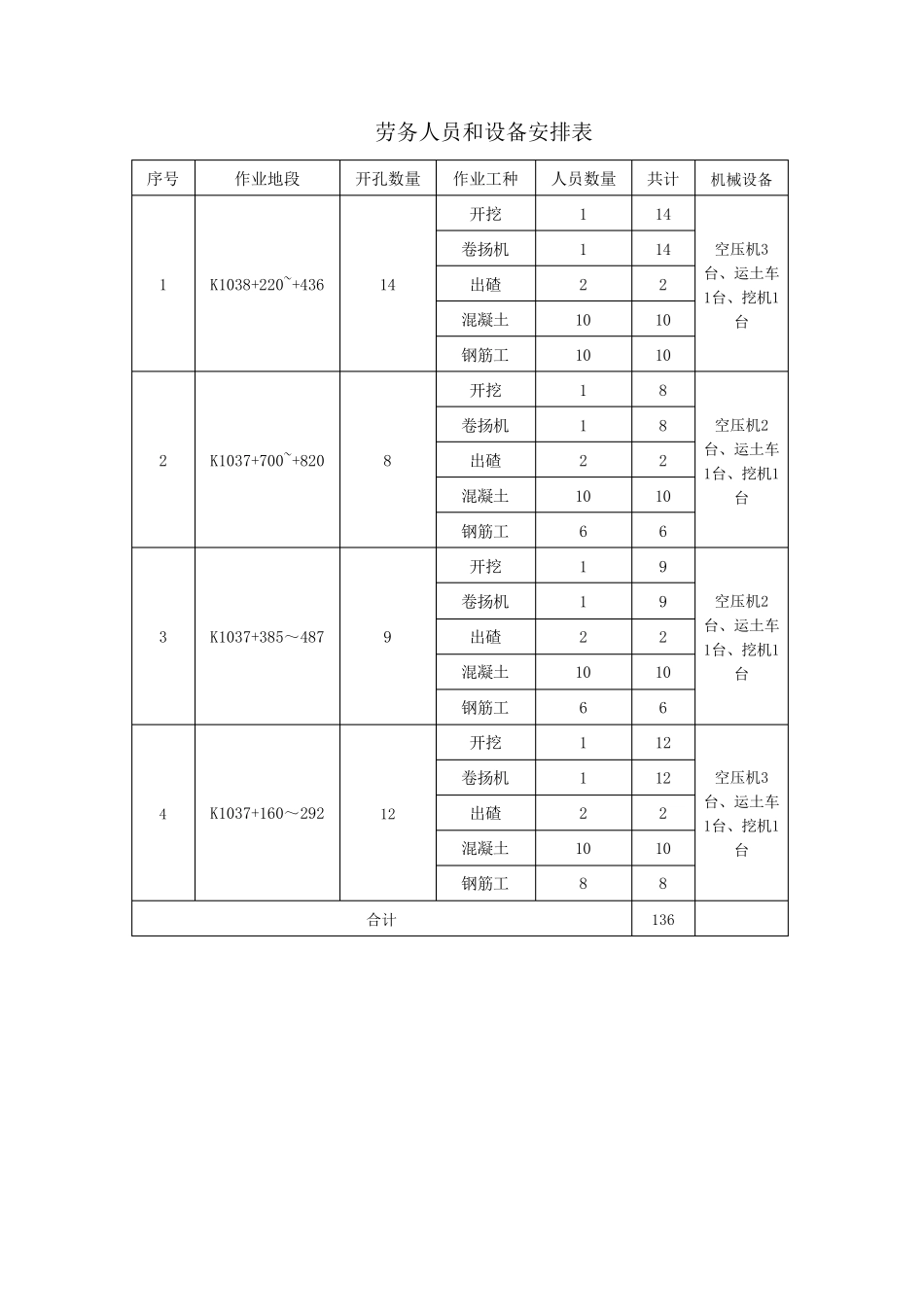

项目部本级防护人员安排表 施工地段 作业队兼职防护员 项目部兼职防护员 项目部专职防护员 K1038+220~+436 1人 1人 1人 K1037+700~+820 1人 1人 1人 K1037+385~487 1人 1人 1人 K1037+160~292 劳务人员和设备安排表 序号 作业地段 开孔数量 作业工种 人员数量 共计 机械设备 1 K1038+220~+436 14 开挖 1 14 空压机3台、运土车1台、挖机1台 卷扬机 1 14 出碴 2 2 混凝土 10 10 钢筋工 10 10 2 K1037+700~+820 8 开挖 1 8 空压机2台、运土车1台、挖机1台 卷扬机 1 8 出碴 2 2 混凝土 10 10 钢筋工 6
