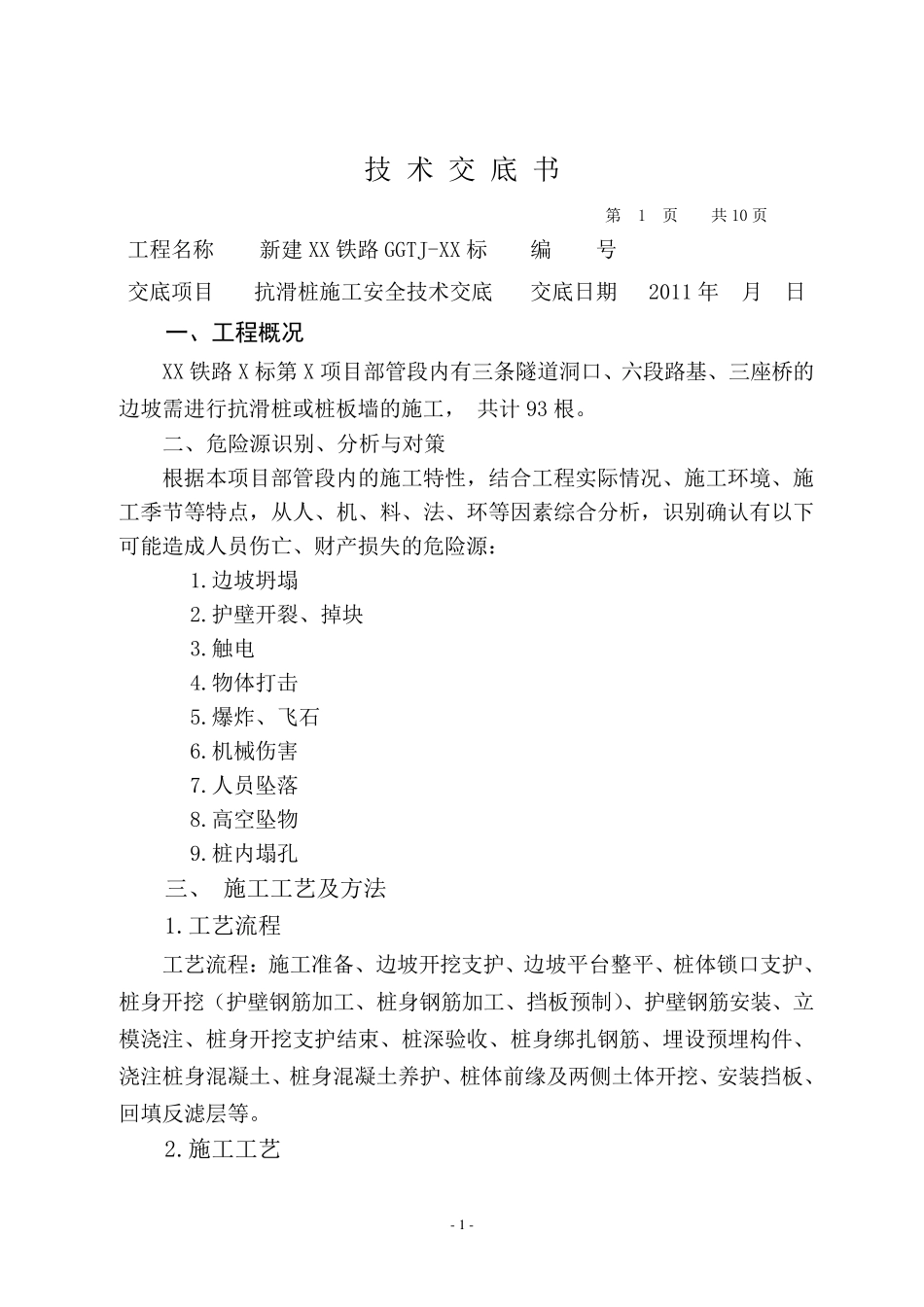

- 1 - 技 术 交 底 书 第 1 页 共10 页 工程名称 新建XX 铁路GGTJ-XX 标 编 号 交底项目 抗滑桩施工安全技术交底 交底日期 2011 年 月 日 一、工程概况 XX 铁路X 标第X 项目部管段内有三条隧道洞口、六段路基、三座桥的边坡需进行抗滑桩或桩板墙的施工, 共计 93 根。 二、危险源识别、分析与对策 根据本项目部管段内的施工特性,结合工程实际情况、施工环境、施工季节等特点,从人、机、料、法、环等因素综合分析,识别确认有以下可能造成人员伤亡、财产损失的危险源: 1.边坡坍塌 2.护壁开裂、掉块 3.触电 4.物体打击 5.爆炸、飞石 6.机械伤害 7.人员坠落 8.高空坠物 9.桩内塌孔 三、 施工工艺及方法 1.工艺流程 工艺流程:施工准备、边坡开挖支护、边坡平台整平、桩体锁口支护、桩身开挖(护壁钢筋加工、桩身钢筋加工、挡板预制)、护壁钢筋安装、立模浇 注 、桩身开挖支护结束 、桩深 验 收 、桩身绑 扎 钢筋、埋 设 预埋 构 件 、浇 注 桩身混 凝 土 、桩身混 凝 土 养 护、桩体前 缘 及两 侧 土 体开挖、安装挡板、回 填 反 滤 层 等。 2.施工工艺 - 2 - (1)施工准备 ①对桩顶以上边坡按图纸设计进行放坡开挖,并及时进行边坡防护施工,未进行防护施工不得进行抗滑桩施工。对于开挖临时边坡也须对边坡进行临时锚喷网防护处理,处理措施采取Ф22mm,L=4m 砂浆锚杆,间排距1.2m×1.2m,梅花形布置,砂浆采用不低于M20 的水泥砂浆,喷射砼采用10cm 厚 C25 混凝土,钢筋网采用Ф6mm 钢筋,网格 25×25cm。 ②测量放样平整场地及排水 开挖至桩顶形成施工平台,对场地进行平整清除杂物,然后进行施工放样。按设计图纸定出桩位、设十字护桩,引至挖桩范围以外,以备施工中校核桩位。四周应挖好排水沟;桩体四周设置地表截、排水及防渗设施做好排水准备,如拦水坎,雨季施工期间,必须搭设雨棚。备好井下排水、通风、照明设备。 ③锁口砼施工 施工桩孔口加固段钢筋砼锁口(高出四周地面20cm),锁口砼高1.2m整体浇筑,锁口外 1m 范围设置护栏;桩孔口若相邻边坡,应根据现场情况对边坡进行防护设置防护网或挡墙,避免落石或边坡坍塌土石对抗滑桩施工造 成影 响 。 人 工挖孔桩锁口示 意 图 桩板 墙锚固桩锁口示 意 图 ④ 安 装 提 升 设备 - 3 - 施工完加固段钢筋砼锁口并且混凝土达到一定强度后,在锁口旁安装小型提升...
