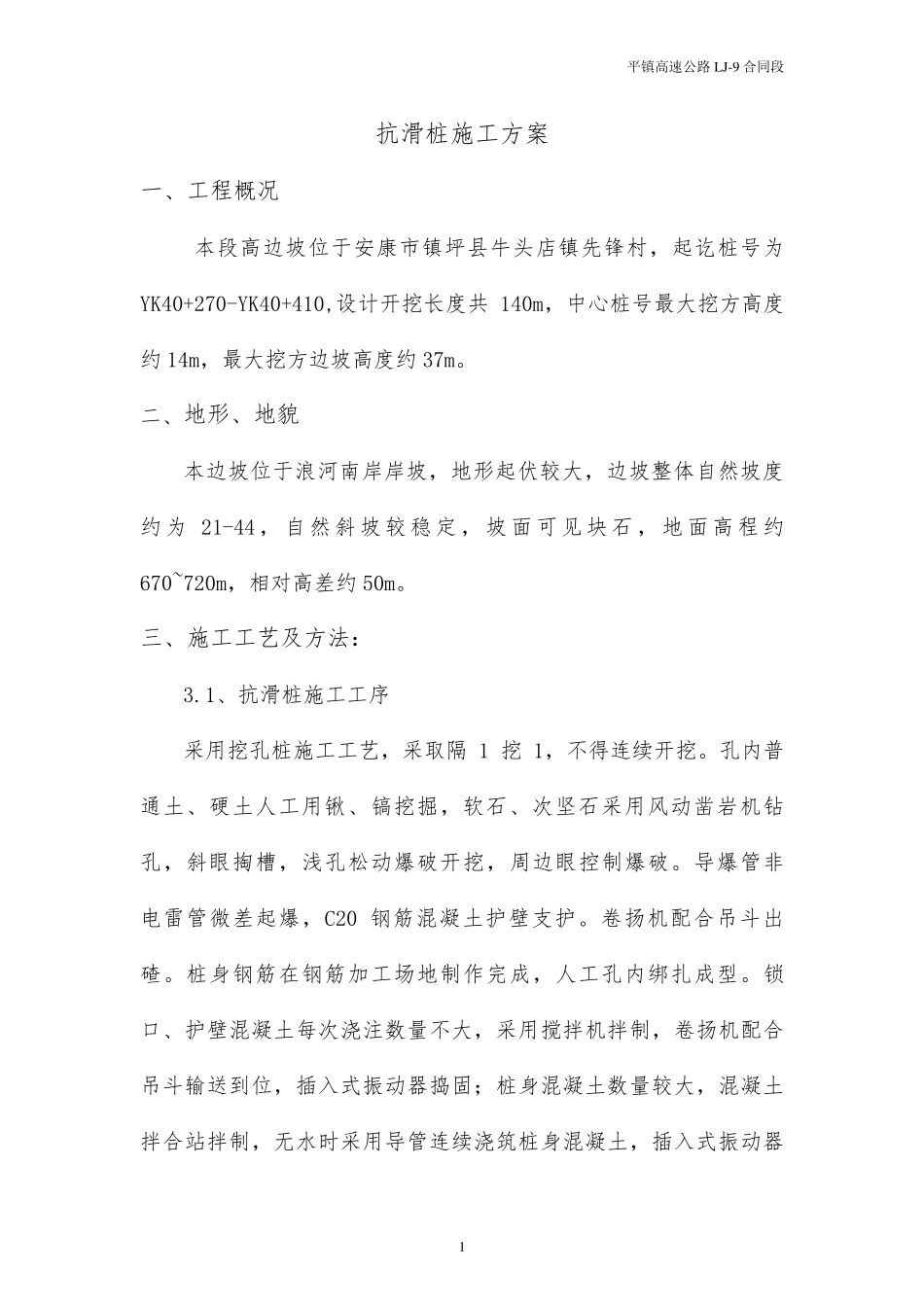

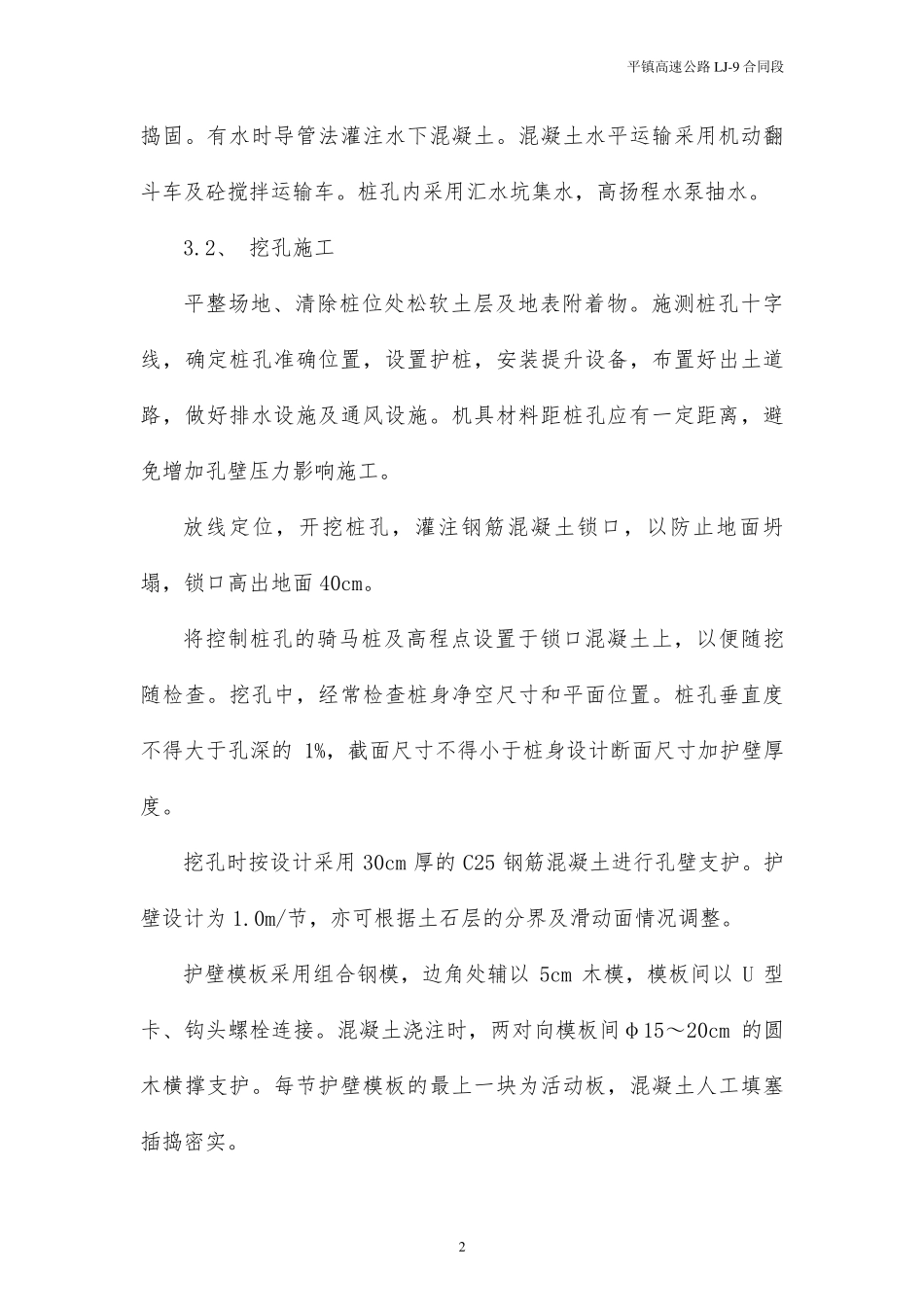

平镇高速公路 L J-9 合同段 1 抗滑桩施工方案 一、工程概况 本段高边坡位于安康市镇坪县牛头店镇先锋村,起讫桩号为YK40+270-YK40+410,设计开挖长度共 140m,中心桩号最大挖方高度约 14m,最大挖方边坡高度约 37m。 二、地形、地貌 本边坡位于浪河南岸岸坡,地形起伏较大,边坡整体自然坡度约 为 21-44 , 自 然 斜 坡 较 稳 定 , 坡 面 可 见 块 石 , 地 面 高 程 约670~720m,相对高差约 50m。 三、施工工艺及方法: 3.1、抗滑桩施工工序 采用挖孔桩施工工艺,采取隔 1 挖 1,不得连续开挖。孔内普通土、硬土人工用锹、镐挖掘,软石、次坚石采用风动凿岩机钻孔,斜眼掏槽,浅孔松动爆破开挖,周边眼控制爆破。导爆管非电雷管微差起爆,C20 钢筋混凝土护壁支护。卷扬机配合吊斗出碴。桩身钢筋在钢筋加工场地制作完成,人工孔内绑扎成型。锁口、护壁混凝土每次浇注数量不大,采用搅拌机拌制,卷扬机配合吊斗输送到位,插 入 式 振 动器 捣 固 ; 桩身混凝土数量较大,混凝土拌合站 拌制,无 水 时 采用导管连续浇筑 桩身混凝土,插 入 式 振 动器平镇高速公路 L J-9 合同段 2 捣 固 。 有 水 时 导 管 法 灌 注 水 下 混 凝 土 。 混 凝 土 水 平 运 输 采 用 机 动 翻斗 车 及 砼 搅 拌 运 输 车 。 桩 孔 内 采 用 汇 水 坑 集 水 , 高 扬 程 水 泵 抽 水 。 3.2、 挖 孔 施 工 平 整 场 地 、 清 除 桩 位 处 松 软 土 层 及 地 表 附 着 物 。 施 测 桩 孔 十 字线 , 确 定 桩 孔 准 确 位 置 , 设 置 护 桩 , 安 装 提 升 设 备 , 布 置 好 出 土 道路 , 做 好 排 水 设 施 及 通 风 设 施 。 机 具 材 料 距 桩 孔 应 有 一 定 距 离 , 避免 增 加 孔 壁 压 力 影 响 施 工 。 放 线 定 位 , 开 挖 桩 孔 , 灌 注 钢 筋 混 凝 土 锁 口 , 以 防 止 地 面 坍塌 , 锁 口 高 出 地 面 40cm。 将 控 制 桩 孔 的 骑 马 桩 及 高 程 点 设 置 于 锁 口 混 凝 土 上 , 以 便 随 挖随 检 查 。 挖 孔 中 , 经 常 检 查 桩 身 净空尺寸和平 面 位 置 。 桩 孔 垂直度不得大于 孔 深的1%, 截面 尺寸不得小...
