第 1 页 共 7 页 XX 工 程 抹 灰 工 程 施 工 质 量 控 制 要 求 XX 公司工程部 2017 年 3 月 第 2 页 共 7 页 XX 工 程 抹 灰 施 工 质 量 控 制 要 求 一 、 执 行 规 程 规 范 及 要 求 : 1
执 行 规 程 规 范 :《 建 筑 装 饰 工 程 质 量 验 收 规 范 》GB 50210-2001、 设 计 要 求 及 建 设 方 《 施工 构 造 做 法 及 措 施 》; 2
首 先 作 好 抹 灰 样 板 间 , 待 建 设 方 、 监 理 、 施 工 单 位 三 方 汇 同 检 查 合 格 后 并 实 行 样 板 会签 后 , 方 可 大 面 积 施 工 , 以 样 板 带 路 , 检 查 标 准 按 样 板 间 执 行 ; 3
详 细 部 做 法
二 、 施 工 前 的 准 备 工 作 1
抹 灰 前 应 完 成 门 窗 、 栏 杆 的 安 装 后 的 移 交 ; 水 电 管 线 预 埋 安 装 工 序 后 的 移 交 ; 2
室 内 地 坪 必 须 清 扫 干 净 , 不 得 有 砂 浆 、 砼 及 其 它 建 筑 垃 圾
出 墙 脚 200mm 弹 抹 灰 控制 线 ; 3

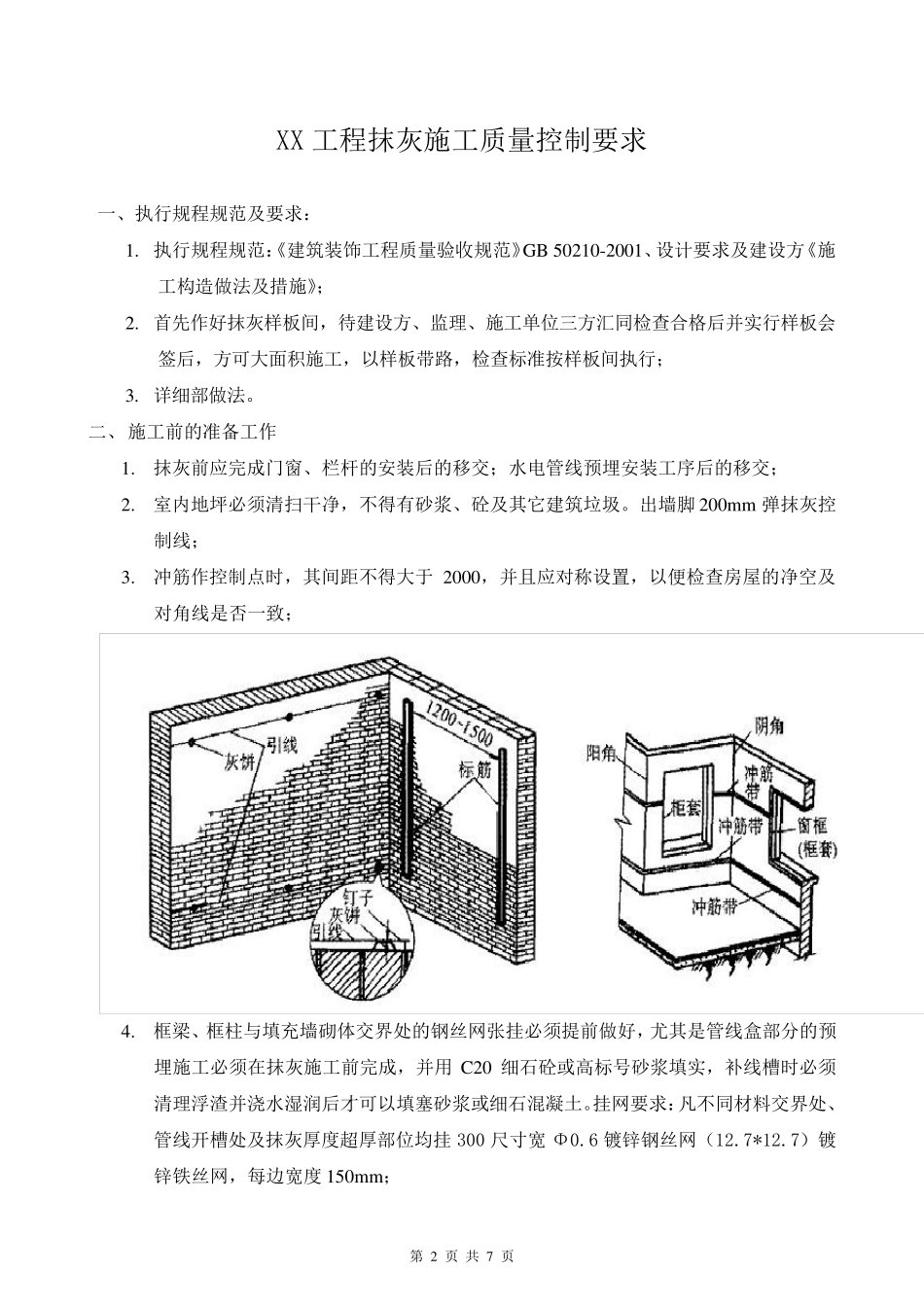

冲 筋 作 控 制 点 时 , 其 间 距 不 得 大 于2000, 并 且应 对称设 置, 以 便检 查 房屋的 净 空及对角线 是否一 致; 4
框梁、 框柱与填充墙 砌体交 界处的 钢丝网张挂必 须 提前 做 好 , 尤其 是管 线 盒部 分的 预埋 施 工 必 须 在抹 灰 施 工 前 完 成 , 并 用C20 细 石砼 或高标 号砂 浆 填实 , 补线 槽时 必 须清 理 浮渣并 浇水 湿润后 才可 以 填塞砂 浆 或细 石混凝土
挂网要 求 :凡不 同 材料交 界处、管 线 开槽处及 抹 灰 厚
