拆除烟囱施工方案

拆除烟囱施工方案_第1页
1/12
拆除烟囱施工方案_第2页
2/12
拆除烟囱施工方案_第3页
3/12

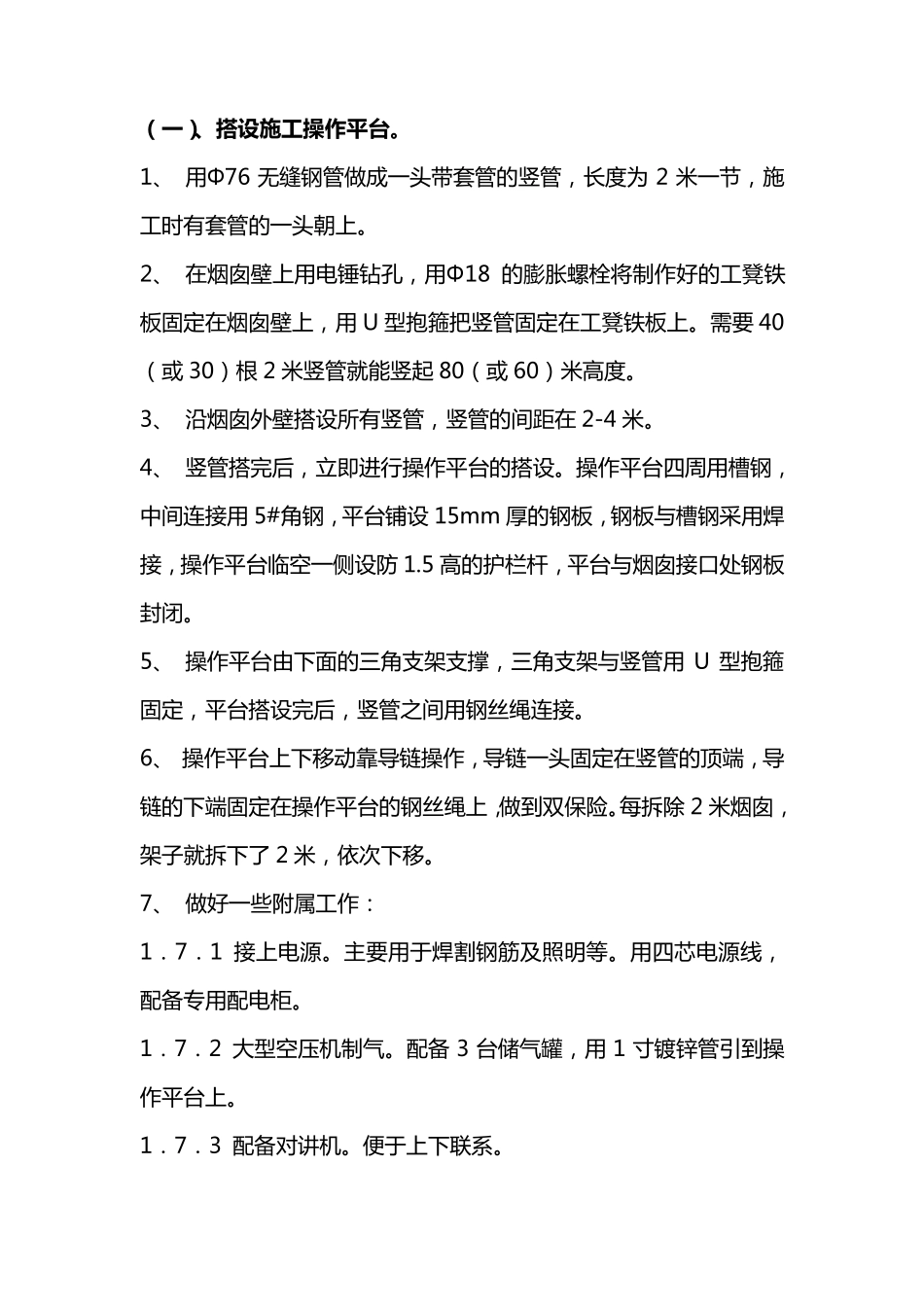

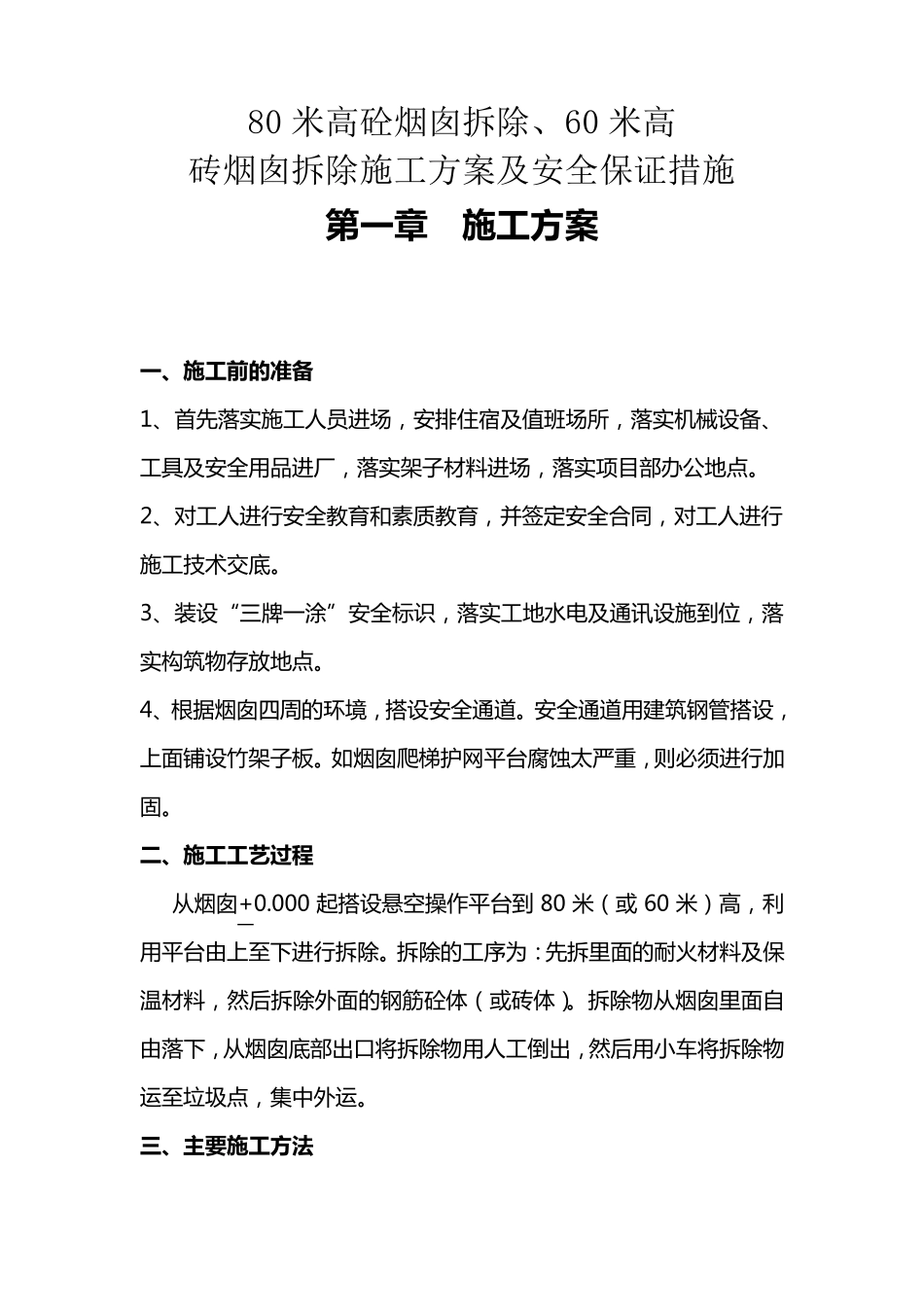

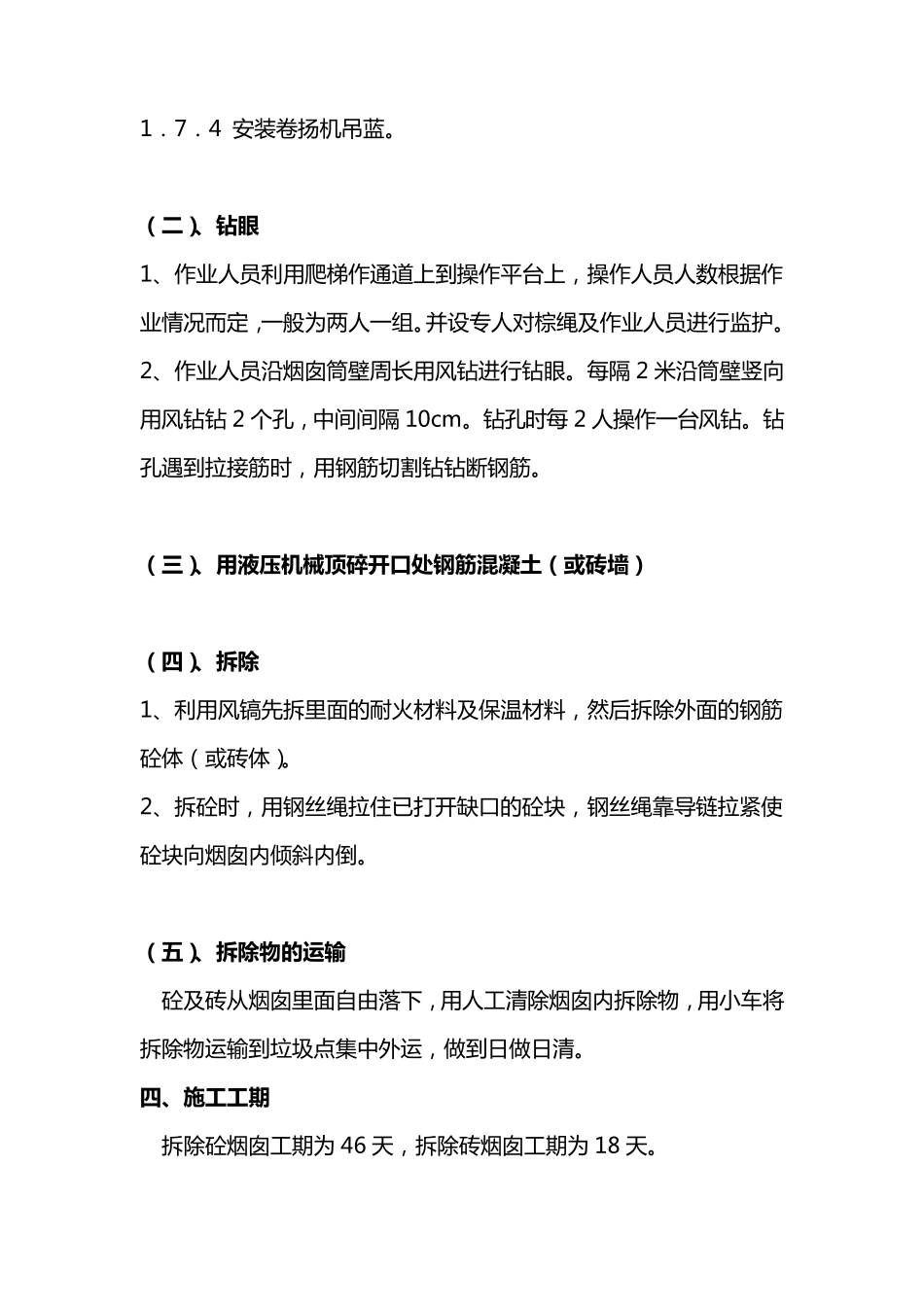

80 米高砼烟囱拆除、60 米高 砖烟囱拆除施工方案及安全保证措施 第 一 章 施 工 方 案 一 、施 工 前的准备 1、 首 先 落 实 施 工 人 员 进 场 , 安 排 住 宿 及 值 班 场 所 , 落 实 机 械 设 备 、工 具 及 安 全 用 品 进 厂 , 落 实 架 子 材 料 进 场 , 落 实 项 目 部 办 公 地 点 。 2、 对 工 人 进 行 安 全 教 育 和 素 质 教 育 , 并 签 定 安 全 合 同 , 对 工 人 进 行施 工 技 术 交 底 。 3、 装 设 “三牌一涂”安 全 标识, 落 实 工 地 水电及 通讯设 施 到位, 落实 构筑物存放地 点 。 4、 根据烟囱四周的环境, 搭设 安 全 通道。 安 全 通道用 建筑钢管搭设 ,上面铺设 竹架 子 板。 如烟囱爬梯护网平台腐蚀太严重, 则必须进 行 加固。 二、施 工 工 艺过程 从烟囱+0.000 起搭设 悬空操作平台到 80 米(或 60 米)高, 利用 平台由上至下进 行 拆除。 拆除的工 序为:先 拆里面的耐火材 料 及 保温材 料 , 然后拆除外面的钢筋砼体(或砖体)。 拆除物从烟囱里面自由落 下, 从烟囱底 部 出口将拆除物用 人 工 倒出, 然后用 小车将拆除物运至垃圾点 , 集中外运。 三、主要施 工 方 法 ( 一 )、搭设施工操作平台。 1、 用 Φ76 无 缝 钢 管 做 成 一 头 带 套 管 的 竖 管 , 长 度 为 2 米 一 节 , 施工 时 有 套 管 的 一 头 朝 上 。 2、 在 烟 囱 壁 上 用 电 锤 钻 孔 , 用 Φ18 的 膨 胀 螺 栓 将 制 作 好 的 工 凳 铁板 固 定 在 烟 囱 壁 上 , 用 U 型 抱 箍 把 竖 管 固 定 在 工 凳 铁 板 上 。 需 要 40( 或 30) 根 2 米 竖 管 就 能 竖 起 80( 或 60) 米 高 度 。 3、 沿 烟 囱 外 壁 搭 设 所 有 竖 管 , 竖 管 的 间 距 在 2-4 米 。 4、 竖 管 搭 完 后 , 立 即 进 行 操 作 平 台 的 搭 设 。 操 作 平 台 四 周 用 槽 钢 ,中 间 连 接 用 5#角 钢 ,平 台 铺 设 15mm 厚 的 钢 板 ,钢 板 与 槽 钢 采 用 焊接 ,操 作 平 台 临 空 一 侧 设 防 1.5 高 的 护 栏 杆 ,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拆除烟囱施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
