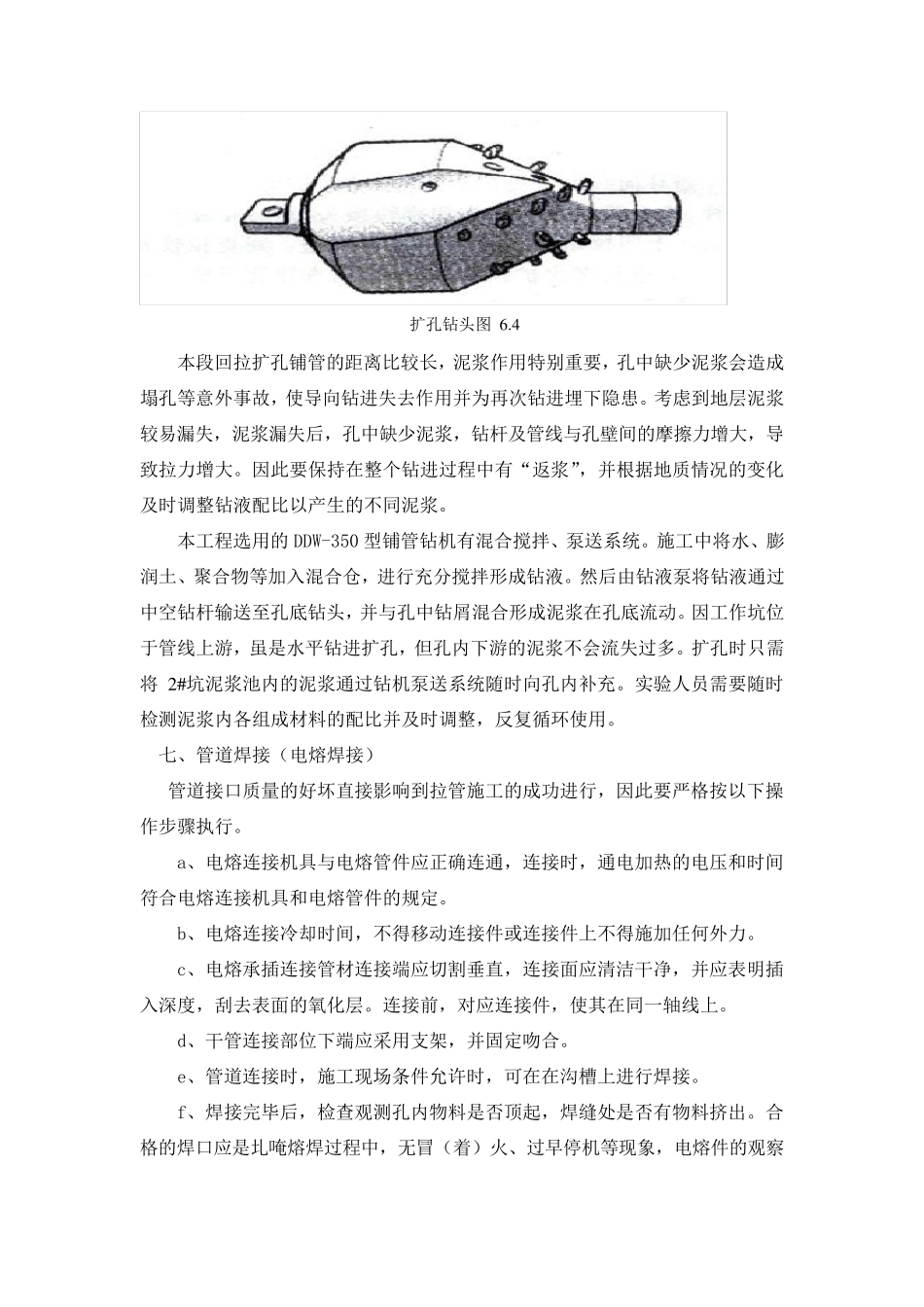

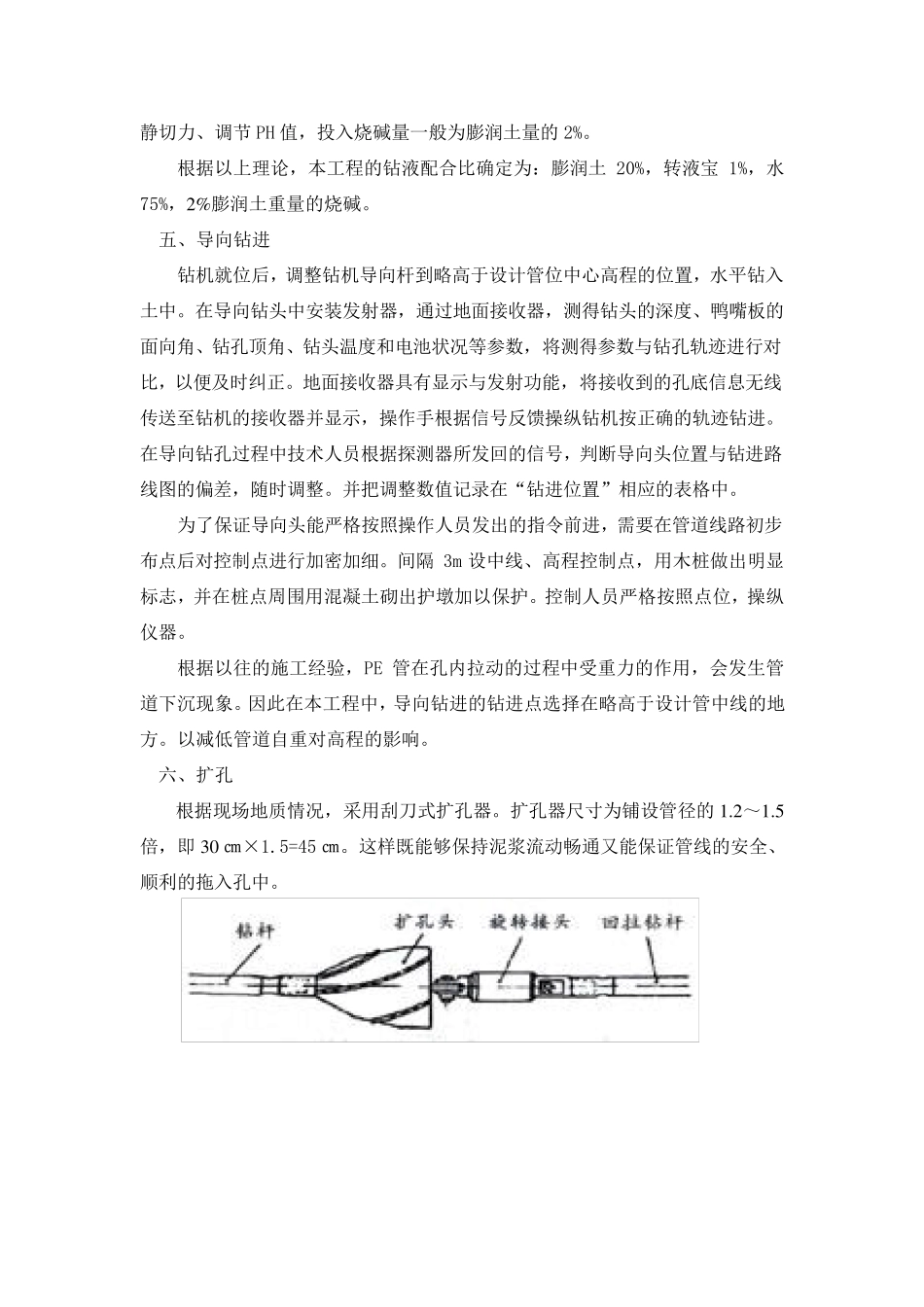

拉管施工方案 一、施工工艺流程 二、基坑开挖 工作坑开挖尺寸根据现场实际情况确定。工作坑深度根据拉管流水面高程确定。为保证工作坑内干燥和扩孔施工,在工作坑南侧设泥浆沉淀池,并在池底设泥浆泵随时将多余泥浆抽出坑外。 三、钻机就位 根据现场实际情况安置钻机。因坑处土质较软,且拉管距离长,拉力较大,钻机底脚要安置在20 ㎝厚C15 混凝土平基上,并在平基混凝土内预留∮20 钢筋(地锚)和钻机焊接紧密,以防地基沉降影响钻机稳定。 四、钻液的配置 钻液的好与坏对于拉管施工的成败起到了极关键的作用。钻液具有冷却钻头、润滑钻具,更重要的是可以悬浮和携带钻屑,使混合后的钻屑成为流动的泥浆顺利地排出孔外,既为回拖管线提供足够的环 形 空 间 ,又 可减 少 回拖管线的重量 和阻 力。残 留在孔中 的泥浆可以起到护 壁 的作用。 本 工程地质勘 探 资 料 尚 未 给 出,现只 能 按 以往 施工经 验 和对类 似 地区 地质情况的了解 ,配置钻进 液。钻液由 水、膨 润土和聚 合物 组 成。水是钻液的主 要成份 ,膨 润土和聚 合物 通 常 称 为钻液添 加 剂 。钻液的品 质越 好与钻屑混合越 适 当 ,所 制造 的泥浆的流动性 和悬浮性 越 好,回扩成孔的效 果 越 理 想 ,成功 的概 率 越 大。 为改 善 泥浆性 能 ,有时要加 入 适 量 化 学 处理 剂 。烧 碱 (或 纯 碱 )可增 粘 、增施工前 准 备 测 量 放 线 确定穿 越 路 线 设备 就位 扩孔 泥浆护 壁 管件 焊接 牵 引 管道 穿 越 管道 焊接 导 向 钻孔 试 压 冲 洗 土方回填 静 切 力 、 调 节 PH 值 , 投 入 烧 碱 量 一 般 为 膨 润 土 量 的 2%。 根 据 以 上 理 论 , 本 工 程 的 钻 液 配 合 比 确 定 为 : 膨 润 土20%, 转 液 宝1%, 水75%, 2 %膨 润 土 重 量 的 烧 碱 。 五 、 导 向 钻 进 钻 机 就 位 后 , 调 整 钻 机 导 向 杆 到 略 高 于 设 计 管 位 中 心 高 程 的 位 置 , 水 平 钻 入土 中 。 在 导 向 钻 头 中 安 装 发 射 器 , 通 过 地 面 接 收 器 , 测 得 钻 头 的 深 度 、 鸭 嘴 板 的面 向 角 、 钻 孔 顶 角 、 钻 头 温 度 和 电 池 状 况 等 参 ...
