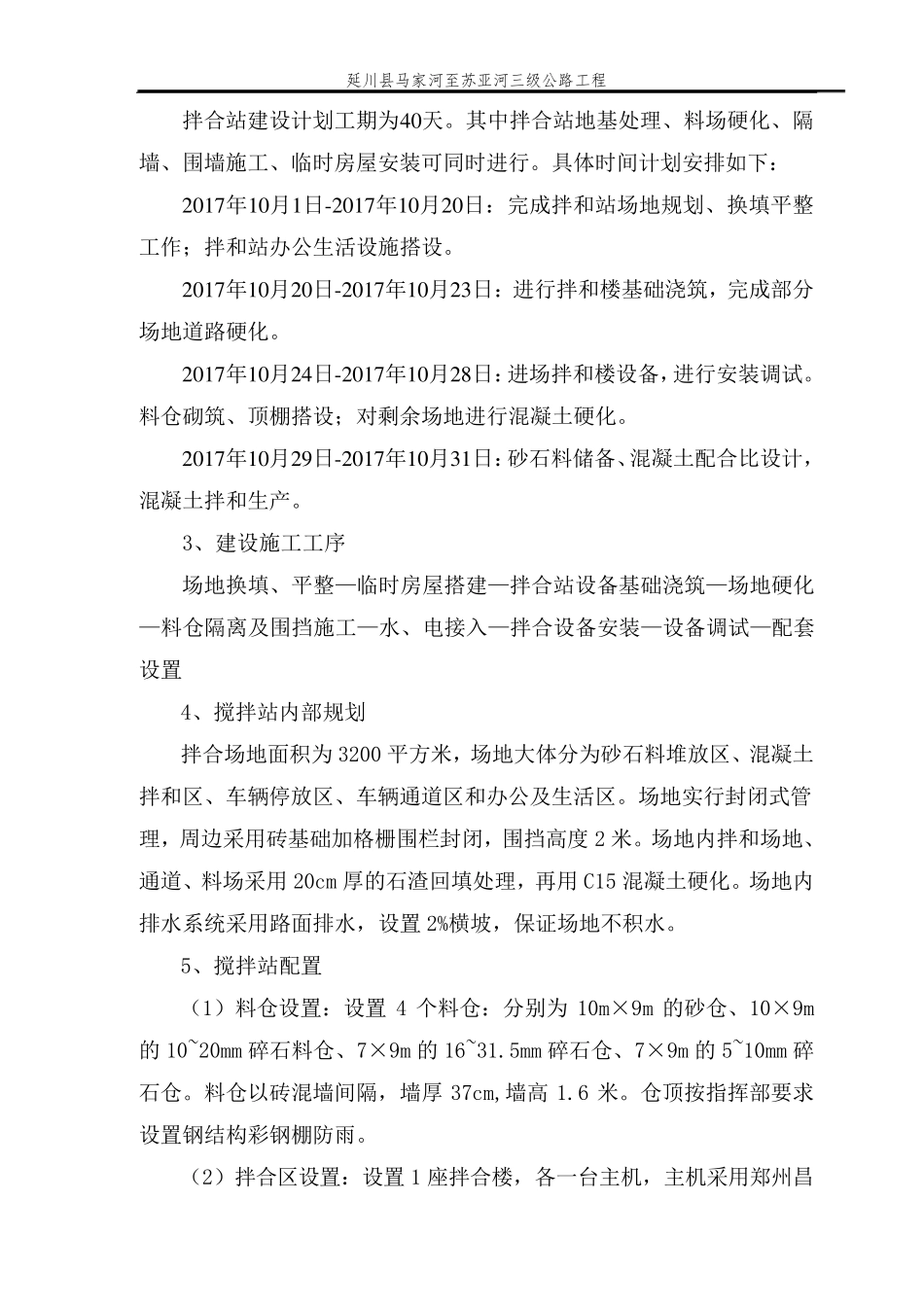

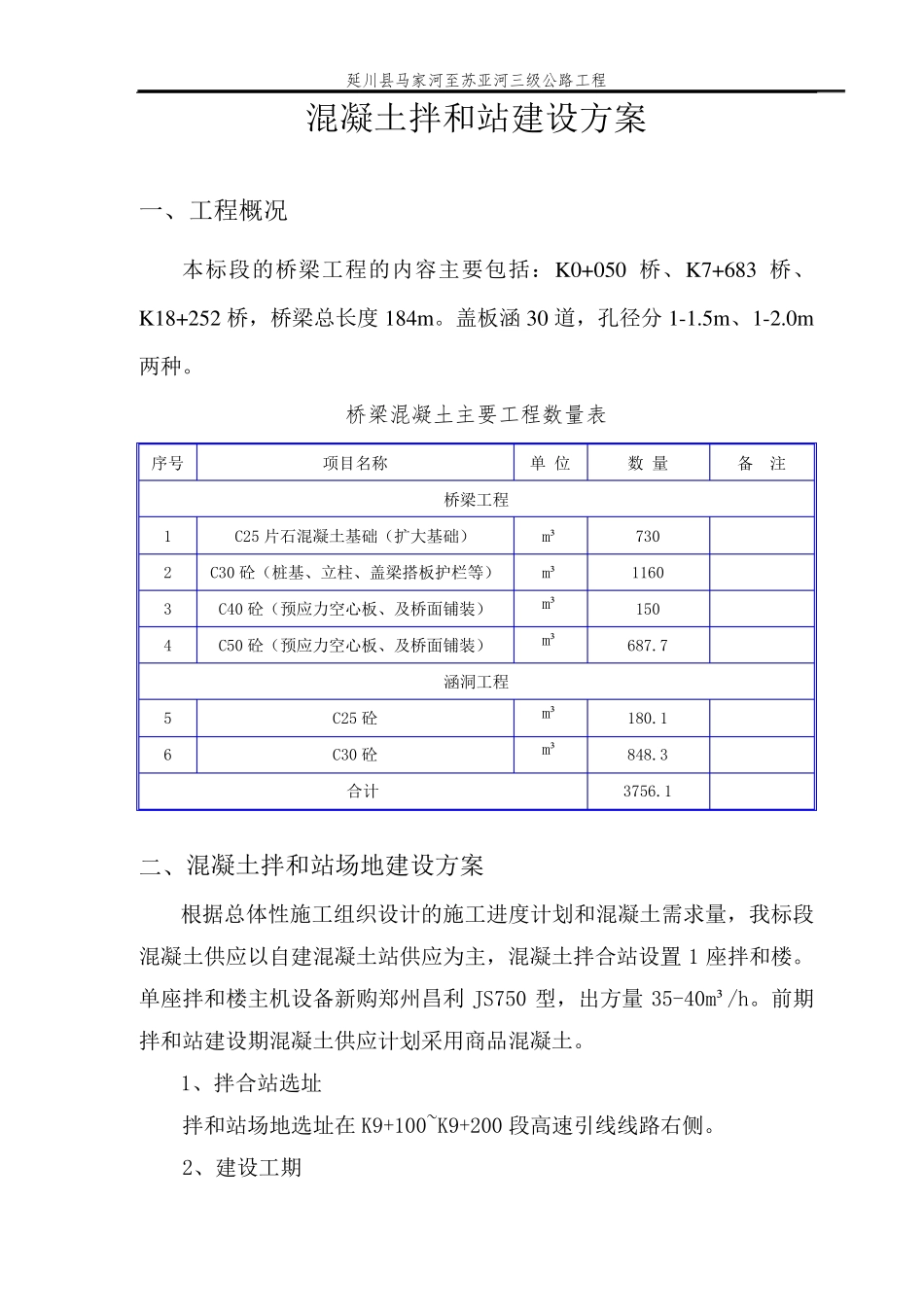

延川县马家河至苏亚河三级公路工程 延川县马家河至苏亚河三级公路工程 混凝土拌合站建设方案 编 制 人 : 审 核 人 : 日 期: 陕西省成通公司马苏路项目经理部 延川县马家河至苏亚河三级公路工程 混凝土拌和站建设方案 一、工程概况 本标段的桥梁工程的内容主要包括:K0+050 桥、K7+683 桥、K18+252 桥,桥梁总长度184m。盖板涵30 道,孔径分1-1.5m、1-2.0m两种。 桥梁混凝土主要工程数量表 序号 项目名称 单 位 数 量 备 注 桥梁工程 1 C25 片石混凝土基础(扩大基础) m³ 730 2 C30 砼 (桩 基、立 柱 、盖梁搭 板护 栏 等 ) m³ 1160 3 C40 砼 (预 应 力 空 心 板、及 桥面 铺 装 ) m³ 150 4 C50 砼 (预 应 力 空 心 板、及 桥面 铺 装 ) m³ 687.7 涵洞 工程 5 C25 砼 m³ 180.1 6 C30 砼 m³ 848.3 合 计 3756.1 二 、混凝土拌和站场 地 建设方案 根 据 总体 性 施 工组 织 设计 的施 工进 度计 划 和混凝土需 求 量,我 标段混凝土供 应 以 自 建混凝土站供 应 为 主,混凝土拌合 站设置 1 座 拌和楼 。单座 拌和楼 主机 设备新 购 郑 州 昌 利JS750 型 ,出 方量35-40m³/h。前 期拌和站建设期 混凝土供 应 计 划 采 用 商 品 混凝土。 1、拌合 站选 址 拌和站场 地 选 址 在 K9+100~K9+200 段高 速 引 线 线 路右侧。 2、建设工期 延川县马家河至苏亚河三级公路工程 拌 合 站 建 设 计 划 工 期 为 4 0 天 。 其 中 拌 合 站 地 基 处 理 、 料 场 硬 化 、 隔墙 、 围 墙 施 工 、 临 时 房 屋 安 装 可 同 时 进 行 。 具 体 时 间 计 划 安 排 如 下 : 2 0 1 7 年 1 0 月 1 日 -2 0 1 7 年 1 0 月 2 0 日 : 完 成 拌 和 站 场 地 规 划 、 换 填 平 整工 作 ; 拌 和 站 办 公 生 活 设 施 搭 设 。 2 0 1 7 年 1 0 月 2 0 日 -2 0 1 7 年 1 0 月 2 3 日 : 进 行 拌 和 楼 基 础 浇 筑 , 完 成 部 分场 地 道 路 硬 化 。 2 0 1 7 年 1 0 月 2 4 日 -2 0 1 7 年 1 0 月 2 8 日 :进 场 拌 和 楼 设 备 ,进 行 安 装 调 试 。料 仓 砌 筑 、...
