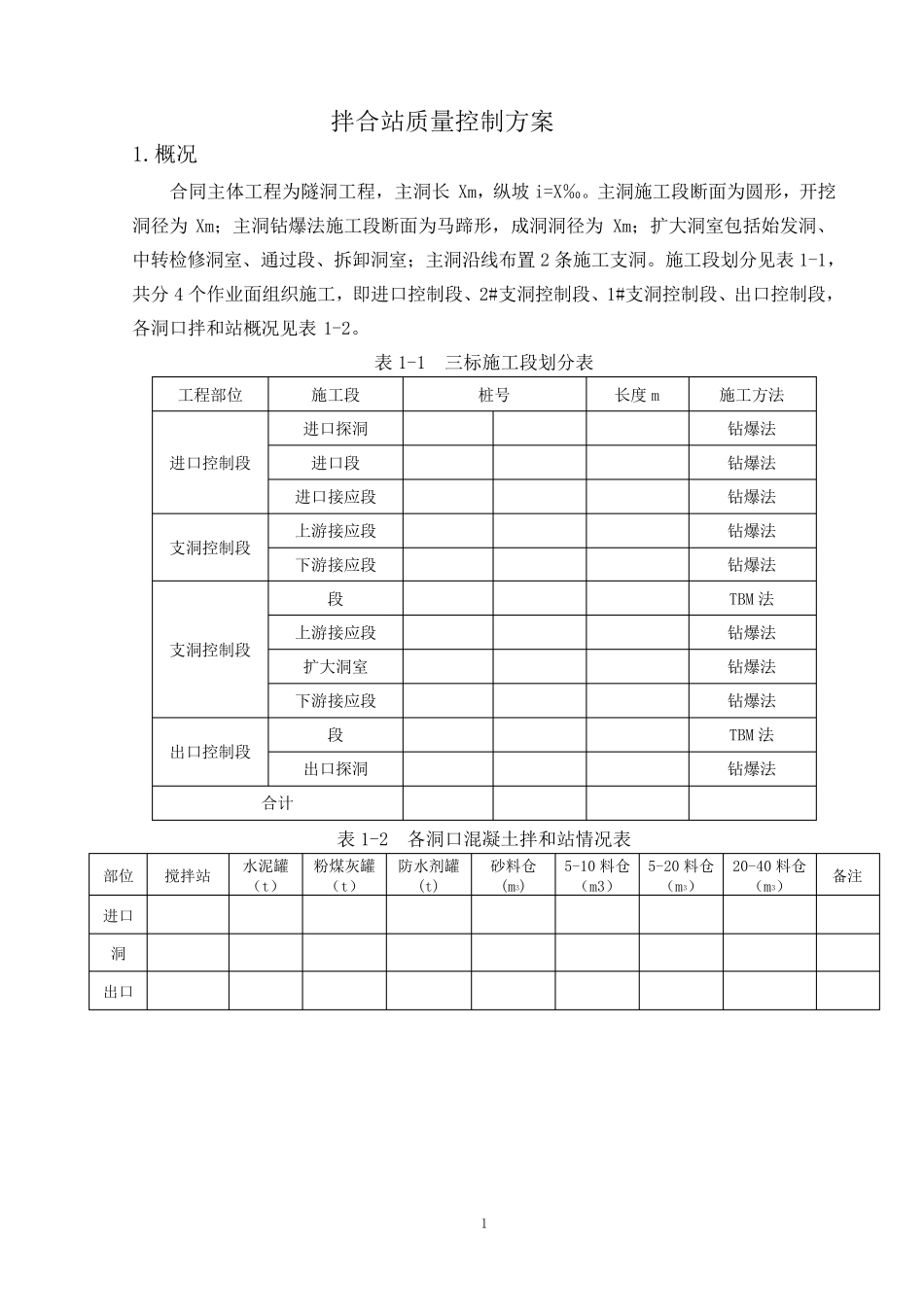

1 拌合站质量控制方案 1.概况 合同主体工程为隧洞工程,主洞长 Xm,纵坡i=X‰。主洞施工段断面为圆形,开挖洞径为Xm;主洞钻爆法施工段断面为马蹄形,成洞洞径为Xm;扩大洞室包括始发洞、中转检修洞室、通过段、拆卸洞室;主洞沿线布置 2 条施工支洞。施工段划分见表 1-1,共分 4 个作业面组织施工,即进口控制段、2#支洞控制段、1#支洞控制段、出口控制段,各洞口拌和站概况见表 1-2。 表 1-1 三标施工段划分表 工程部位 施工段 桩号 长度 m 施工方法 进口控制段 进口探洞 钻爆法 进口段 钻爆法 进口接应段 钻爆法 支洞控制段 上游接应段 钻爆法 下游接应段 钻爆法 支洞控制段 段 TBM 法 上游接应段 钻爆法 扩大洞室 钻爆法 下游接应段 钻爆法 出口控制段 段 TBM 法 出口探洞 钻爆法 合计 表 1-2 各洞口混凝土拌和站情况表 部位 搅拌站 水泥罐(t) 粉煤灰罐(t) 防水剂罐(t) 砂料仓(m3) 5-10 料仓(m3) 5-20 料仓(m3) 20-40 料仓(m3) 备注 进口 洞 出口 2 2.混凝土搅拌站施工工艺流程 各洞口混凝土搅拌站施工工艺流程图2-1 如下: 图2-1混凝土搅拌站生产施工流程图按设计文件技术要求通知施工(试验室)测定粗、细骨料含水率(试验室)原材料规格品牌是否相符搅拌站设备是否正常按相应理论配合比及含水率开出施工配料单(试验室 )按要求分步骤投料(搅拌站)检查混凝土(试验室)坍落度、温度和含气量外加剂自全部原材投入后总搅拌时间2分钟开盘前检查(搅拌站)细骨料(搅拌)按施工配合比称量(搅拌站)碎石、砂± 2%拌和水± 1%每班每2个小时检测一次计量设备进行校核粗骨料(充分搅拌)搅拌(搅拌站)水(搅拌均匀)称量最大允许误差水泥、粉煤灰外加剂± 1%水泥、粉煤灰± 1%开仓报审单 3 3.混 凝 土 搅 拌 站 质 量 控 制 责 任 分 工 各 洞 口 混 凝 土 搅 拌 站 质 量 控 制 责 任 分 工 见 3-1。 表 3-1 各 洞 口 混 凝 土 搅 拌 站 质 量 控 制 责 任 分 工 表 出 口 搅 拌 站 责 任 人 员 进 口 搅 拌 站 责 任 人 员 搅 拌 站 责 任 人 员 4.原 材 料 质 量 控 制 与 检 测 ( 1) 水 泥 应 满 足 要 求 进 场 的 每 一 批 水 泥 , 应 有 生 产 厂 的 出 厂 合 格 证 和 品 质 试 验 报 告 , 同 厂 家...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拌合站质量控制方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
