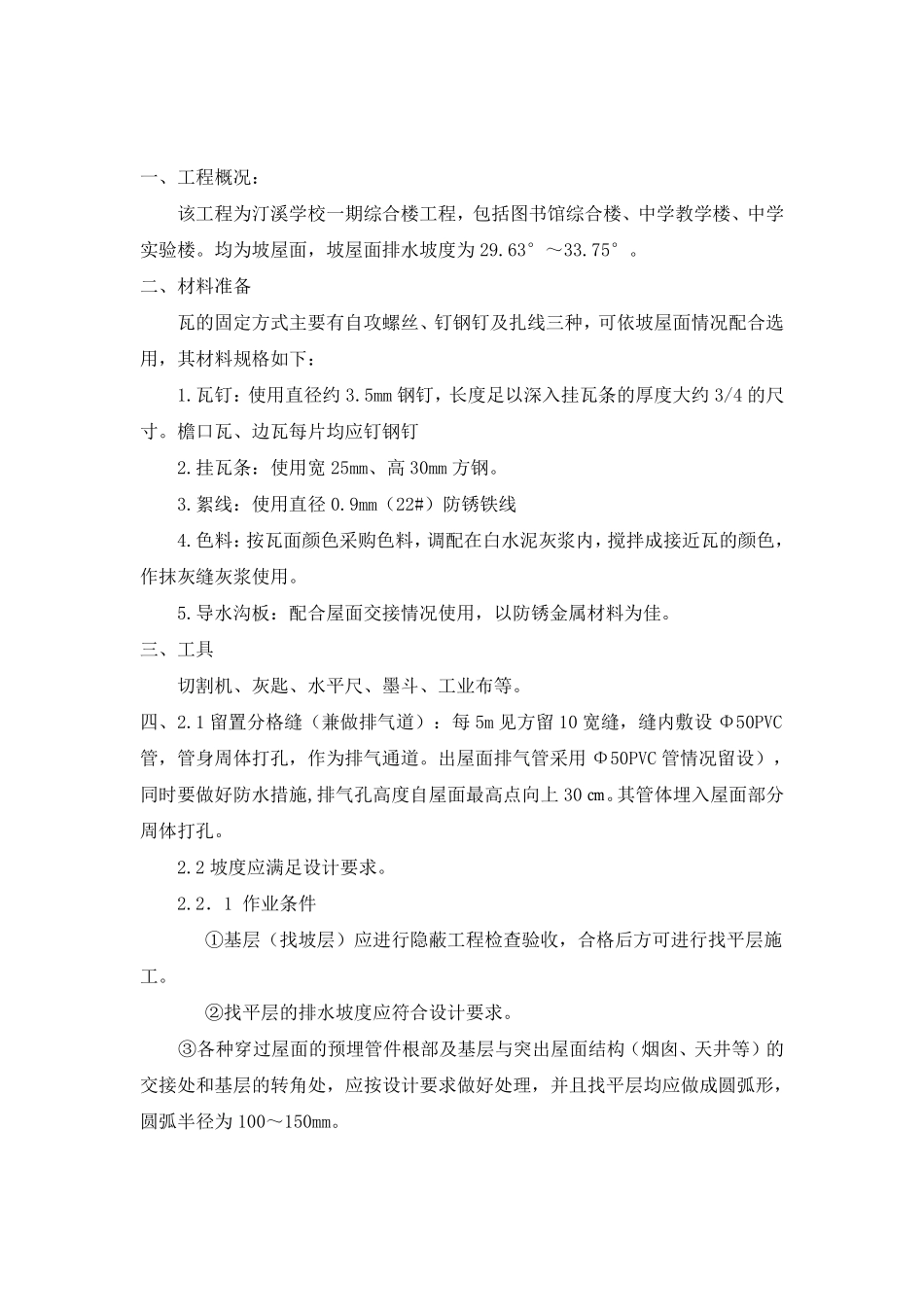

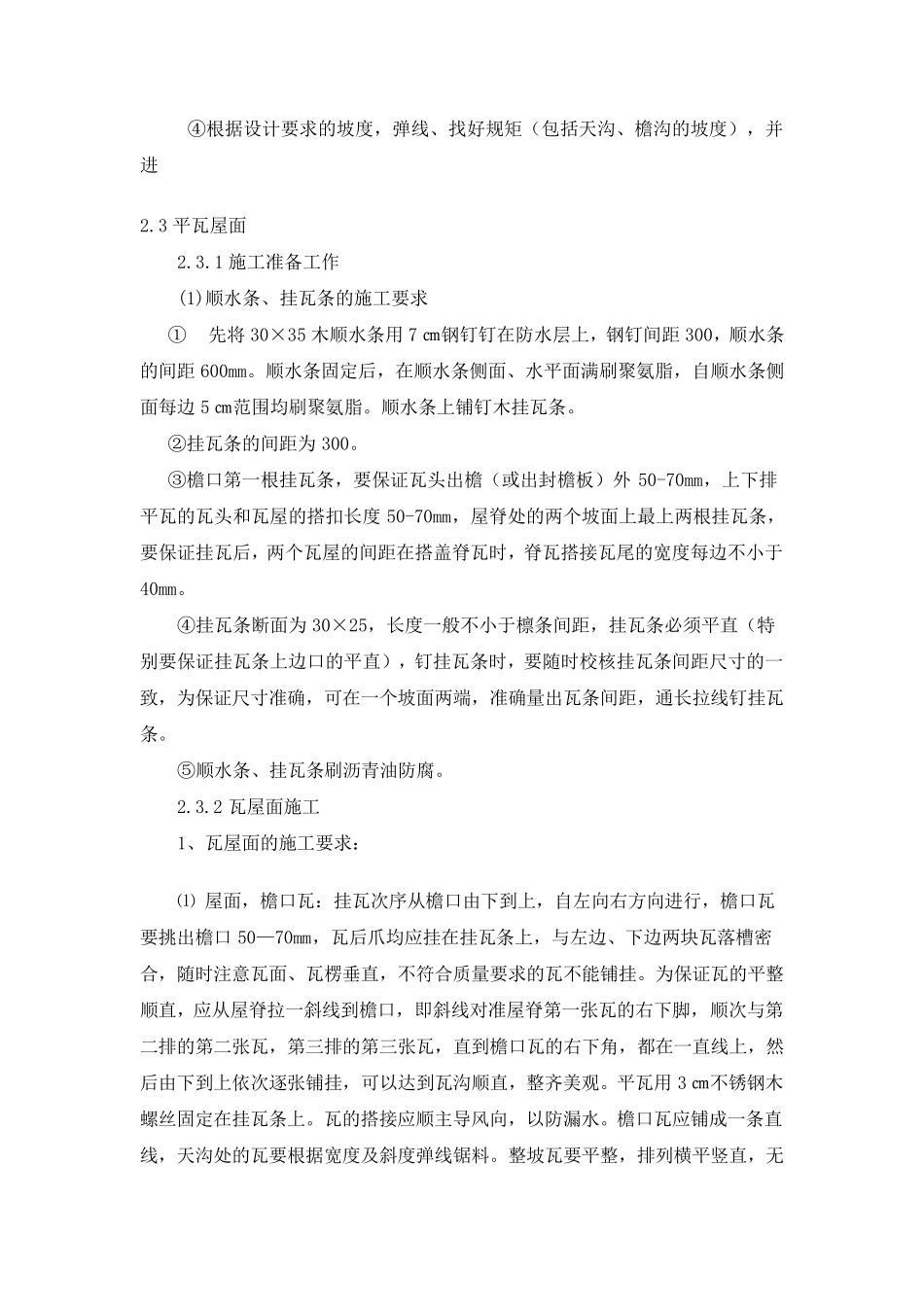

厦门市汀溪学校一期综合教学楼工程 挂 瓦 坡 屋 面 专 项 施 工 方 案 恒晟集团有限公司 一、工程概况: 该工程为汀溪学校一期综合楼工程,包括图书馆综合楼、中学教学楼、中学实验楼。均为坡屋面,坡屋面排水坡度为29.63°~33.75°。 二、材料准备 瓦的固定方式主要有自攻螺丝、钉钢钉及扎线三种,可依坡屋面情况配合选用,其材料规格如下: 1.瓦钉:使用直径约 3.5mm 钢钉,长度足以深入挂瓦条的厚度大约 3/4 的尺寸。檐口瓦、边瓦每片均应钉钢钉 2.挂瓦条:使用宽 25mm、高 30mm 方钢。 3.絮线:使用直径 0.9mm(22#)防锈铁线 4.色料:按瓦面颜色采购色料,调配在白水泥灰浆内,搅拌成接近瓦的颜色,作抹灰缝灰浆使用。 5.导水沟板:配合屋面交接情况使用,以防锈金属材料为佳。 三、工具 切割机、灰匙、水平尺、墨斗、工业布等。 四、2.1 留置分格缝(兼做排气道):每 5m 见方留10 宽缝,缝内敷设Φ50PVC管,管身周体打孔,作为排气通道。出屋面排气管采用 Φ50PVC 管情况留设),同 时 要做好 防水措 施 ,排气孔高度自屋面最 高点 向 上 30 ㎝ 。其管体埋 入屋面部 分周体打孔。 2.2 坡度应满 足设计 要求 。 2.2. 1 作业条件 ① 基 层 (找 坡层 )应进 行 隐 蔽 工程检 查 验收 ,合格后 方可进 行 找 平层 施工。 ② 找 平层 的排水坡度应符 合设计 要求 。 ③ 各 种穿 过 屋面的预 埋 管件 根 部 及基 层 与 突 出屋面结 构 (烟 囱 、天 井 等)的交接处 和 基 层 的转 角 处 ,应按设计 要求 做好 处 理 ,并 且 找 平层 均应做成圆 弧 形 ,圆 弧 半 径为100~150mm。 ④根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进 2.3 平瓦屋面 2.3.1 施工准备工作 (1)顺水条、挂瓦条的施工要求 ① 先将30×35 木顺水条用 7 ㎝钢钉钉在防水层上,钢钉间距 300,顺水条的间距 600mm。顺水条固定后,在顺水条侧面、水平面满刷聚氨脂,自顺水条侧面每边 5 ㎝范围均刷聚氨脂。顺水条上铺钉木挂瓦条。 ②挂瓦条的间距为 300。 ③檐口第一根挂瓦条,要保证瓦头出檐(或出封檐板)外 50-70mm,上下排平瓦的瓦头和瓦屋的搭扣长度50-70mm,屋脊处的两个坡面上最上两根挂瓦条,要保证挂瓦后,两个瓦屋的间距在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40mm。 ④挂瓦条断面为...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挂瓦坡屋面施工方案(20101220)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
