(完整)挖掘机破碎方案 一、 工程概况 本工程巾口西路西起规划西组团转盘,东至规划区东边界,道路设计范围 K0+000--K2+818
384,全长约2
根据园林建设图纸LD1
05B(10—10)剖面图及市政道路图纸的放样,K0+240~K0+300 段的路基挖方最深为 12m,从 现 场 清 表 及 道 路修筑情况分析,此处存在数量较大的石方(红色砾岩)
由于右边开挖线离当地居民房屋很近,距离只有 12 米左右,考虑到采用爆破施工会对居民房屋有一定的影响和损坏,为了避免在路基石方施工中产生不必要的纠纷和损失,该段路基石方开挖施工采用液压式炮头机破碎石方,及挖掘机挖石相结合的方法进行开挖
二、施工准备 石方开挖采用自上而下分层开挖的方式进行施工
施工中首先将岩层采用液压岩石 破碎锤分层破碎, 挖掘机配合清除岩块 , 按 照 设计边坡 坡 度 、台 阶 及路基标 高 进行破碎,破碎将至设计坡 面时 ,停 止 破碎,采用挖机进行修坡 面
1、机械 安 排 : HM960 破碎锤1 台 、卡 特320 挖机1 台 、沃 德50 装 载 机1 台 、18T 自卸 车4台 ; 2、人 员 安 排 :管 理 人 员 6 人 、测 量技 术 人 员 2 人 、杂 工6 人 、机械 操 作 人 员 7人

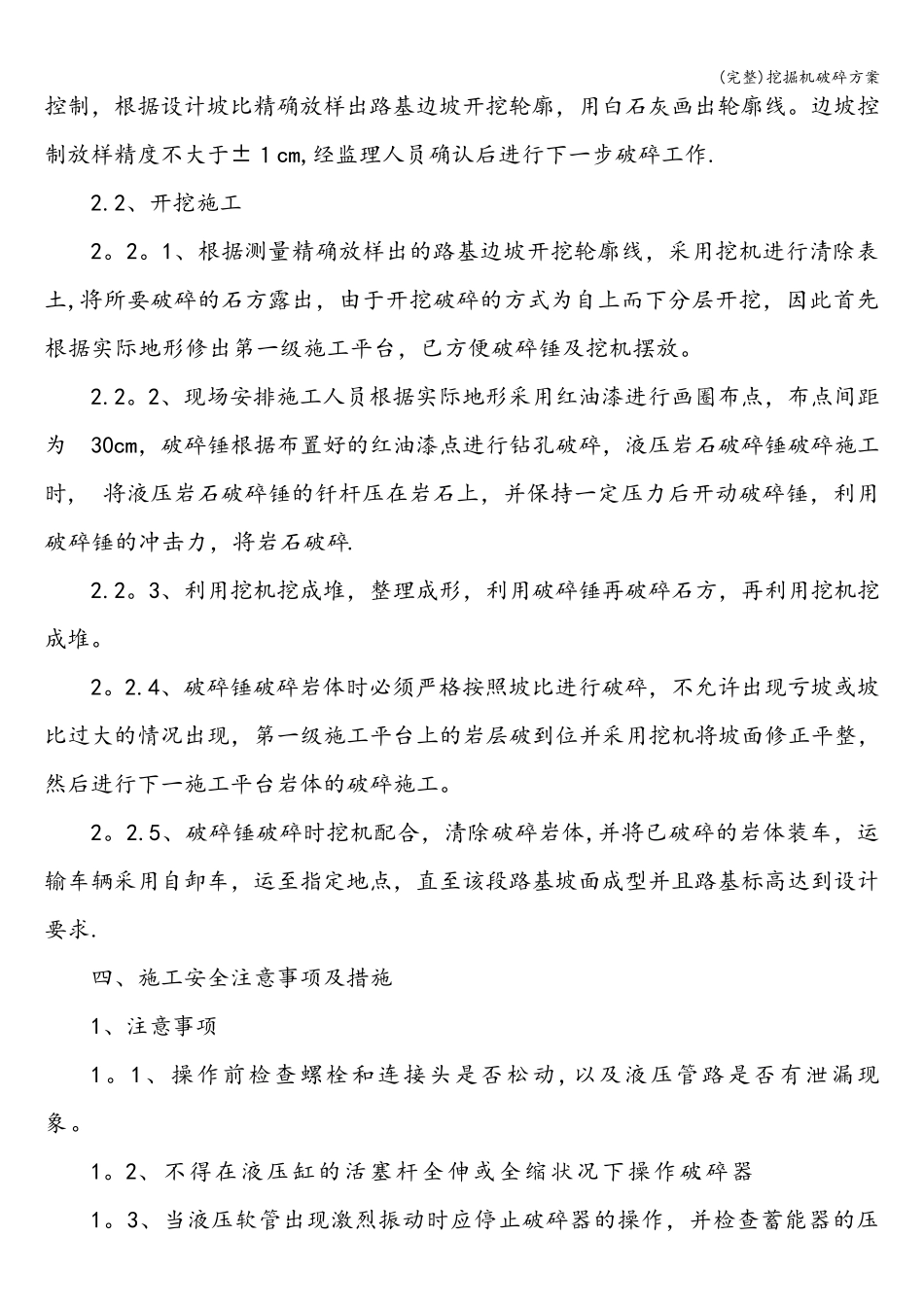

三 、施工工艺 、施工方法 1、施工工艺 流 程 测 量放线→ 清表→ 挖机将覆 土 挖成 堆 后 装 车 → 破碎锤破碎石方→ 挖机挖成 堆→ 破碎锤 再 破碎石方→ 挖机再 挖成 堆 → 装 车 运 走 2、施工方法 2
1、测 量放线: 利 用在施工现场设置 测 量控 制 网 ,采用全站 仪 进行测 量施工(完整)挖掘机破碎方案 控制,根据设计坡比精确放样出路基边坡开挖轮廓,用白石灰画出轮廓线

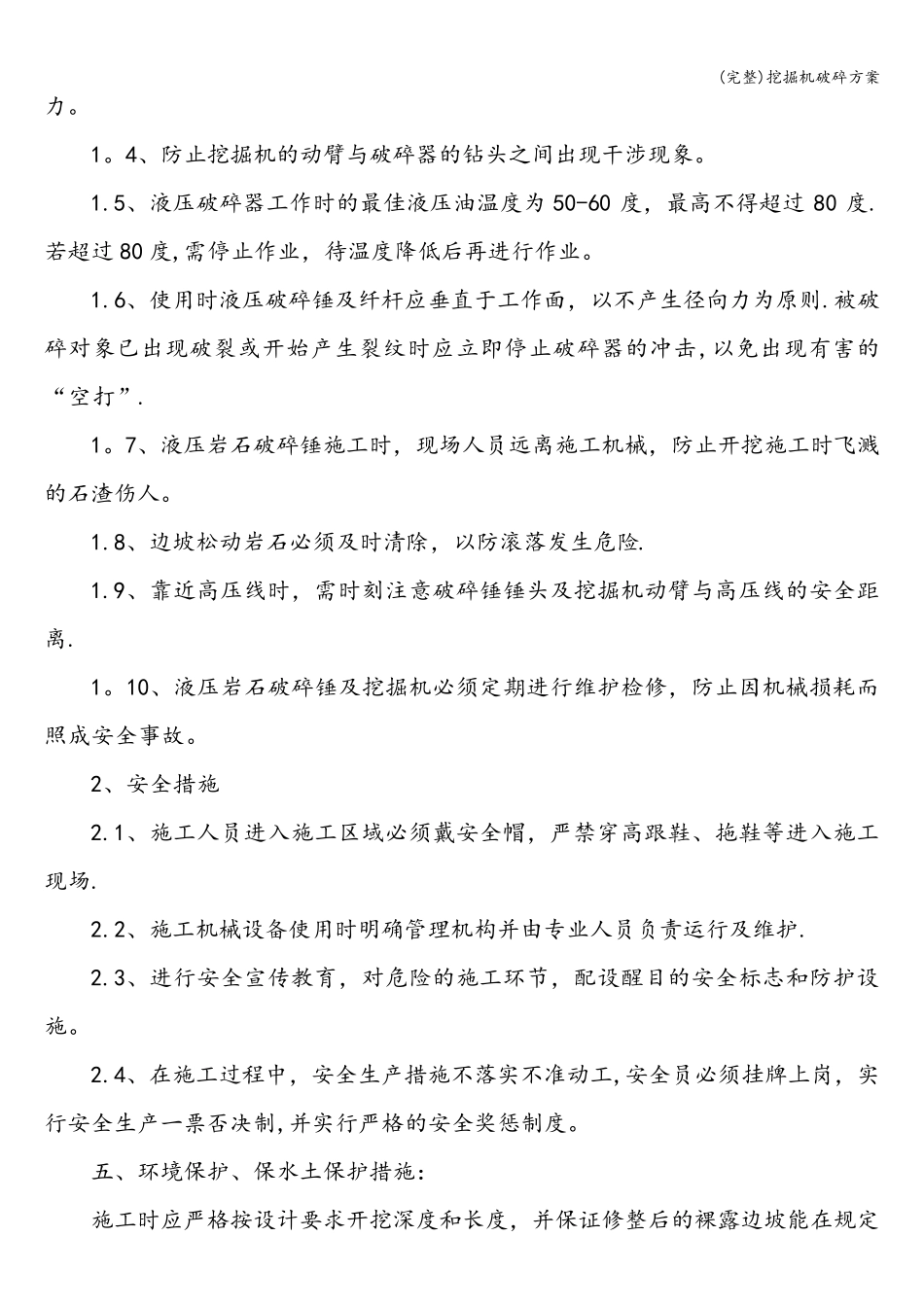

边坡控制放样精度不大于±1cm,经监理人员确认后进行下一步破碎工作
