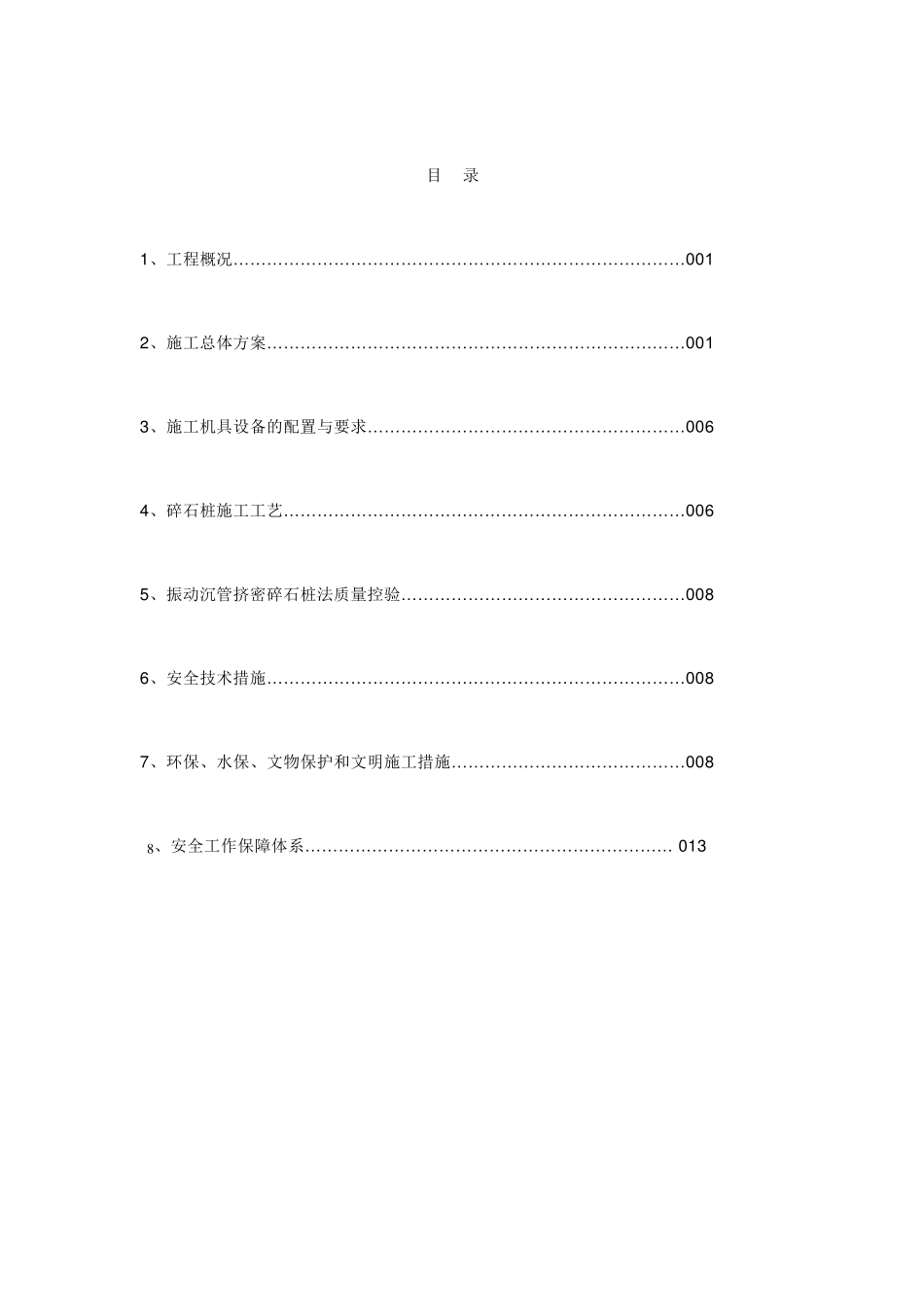

目 录 1 、工程概况… … … … … … … … … … … … … … … … … … … … … … … … … … … 001 2 、施工总体方案… … … … … … … … … … … … … … … … … … … … … … … … … 001 3 、施工机具设备的配置与要求… … … … … … … … … … … … … … … … … … … 006 4 、碎石桩施工工艺… … … … … … … … … … … … … … … … … … … … … … … … 006 5 、振动沉管挤密碎石桩法质量控验… … … … … … … … … … … … … … … … … 008 6 、安全技术措施… … … … … … … … … … … … … … … … … … … … … … … … … 008 7 、环保、水保、文物保护和文明施工措施… … … … … … … … … … … … … … 008 8 、安全工作保障体系… … … … … … … … … … … … … … … … … … … … … … 0 1 3 振动沉管碎石桩专项施工方案 一、 工程概况: 本工程软弱地基处理采用振动沉管法碎石桩。 二、施工总体方案 1 )、场地平整施工:振动沉管法碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据"宁填勿挖"的原则进行整平。挖除地表坚硬物体,使振动器能顺利下钻。 2 )、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、准备好照明设施以便夜间施工。 3 )、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。 a 、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。 b、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少200m m 内的草皮、树根、农作物的根系和表土予以清除,并符合振动沉管法碎石桩桩顶标高。 4)、测量放样及布桩:测量放线,恢复中线,放出路段边线桩,清理平整施工段地基表面,测量地面整平后的标高,做好排水系统,保证排水通道的畅通;根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及项目部复核后,方进行测量放样,每个桩位均作标志,编制桩号。 5)、进行施工技术交底。在施工的各项准备工作完成后,施...
