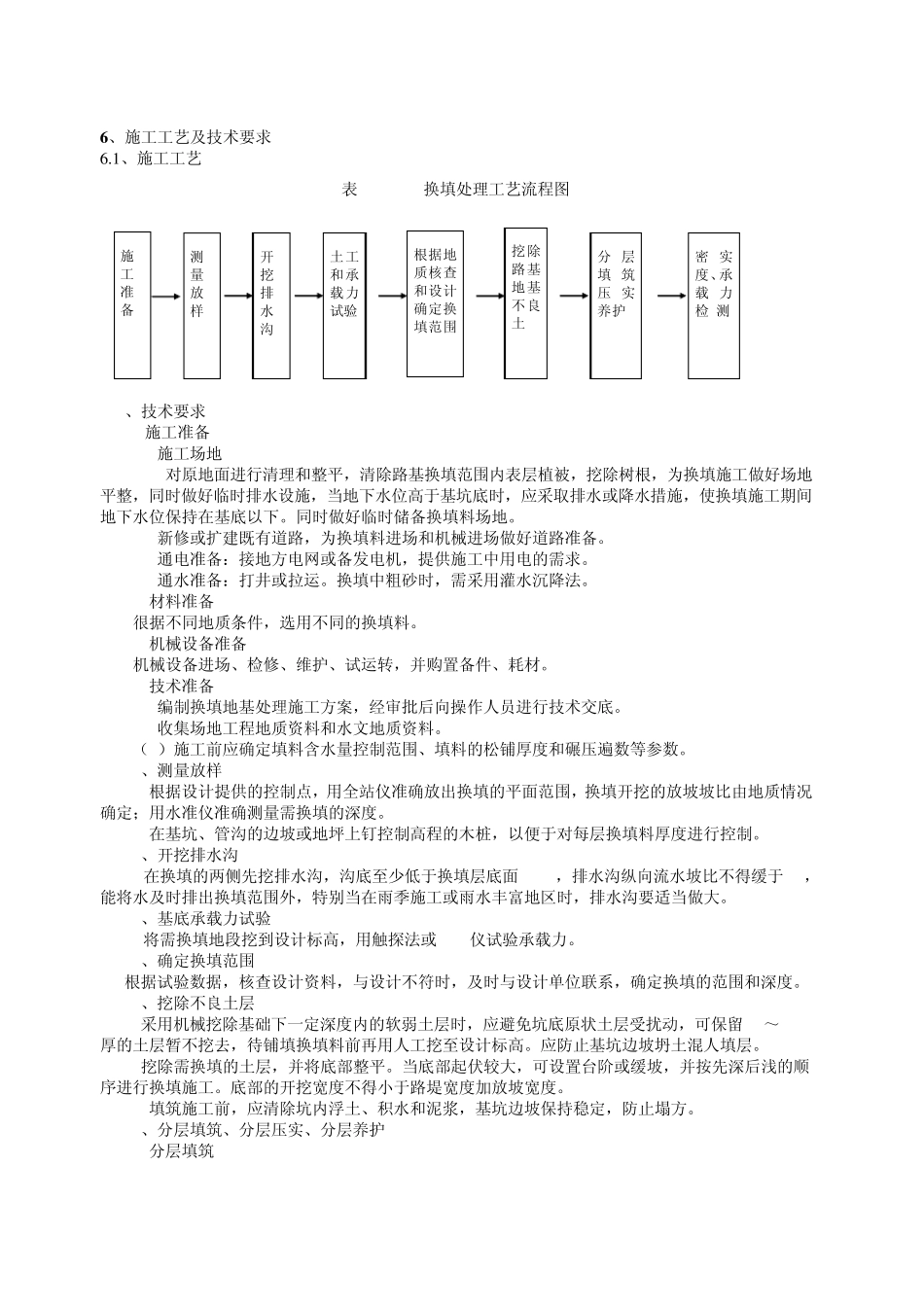

1 .2 换填处理作业指导书 1 、目的 明确路基换填处理的工艺流程、操作要点和相应的工艺标准,指导、规范原地面处理施工。 2 、适用范围 本作业指导书适用于高速与客运专线铁路路基换填处理。 3 、部门职责 3 .1 工程技术部职责 负责做好工序交底,对线路中线、边线准确放样和原地面标高测量,负责收集技术资料。 3 .2 安全质量部职责 负责做好施工现场文明施工布置,检查试验量测的频率和监督现场施工,做好日常监督检查记录。 3 .3 物资设备部职责 负责租赁性能良好的机械设备进场,或对进场的机械设备进行把关,做好机械管理日常记录。 3 .4 工经部职责 负责引进合格的劳务队伍进场施工,施工队伍应具备“四证一照”,做好劳务队伍花名册登记登记管理和劳务队伍日常管理。 3 .5 试验室职责 负责使用经标定合格的试验仪器进行检测,检测频率和方法符合规范要求,并出具试验检测报告。 4 、引用技术标准 《路基工程施工工艺标准规范》、《新建铁路工程测量规范》(未完待续) 5 、资源配置 5 .1 机械设备配置 表1 .2 .5 -1 机械设备配置表 序号 机械、设备名称 规格或型号 数量 备注 1 挖掘机 CAT330B 4 2 自卸汽车 斯太尔 15 3 装载机 ZL-50C 2 4 压路机 YZ20 4 5 推土机 TY220 4 6 平地机 PY160B 2 7 洒水车 GS4500 1 5.2测量、试验仪器配置 表1 .2 .5 -2 测量、试验仪器资源配置表 序号 仪器名称 型号 数量 备注 1 K30荷载板 1 2 水准仪 DSZ2 2 3 全站仪 TC-402,TC-S02 1/1 4 50m钢尺 2 5.3劳动力配置 表1 .2 .5 -3 劳动力资源配置表 序号 工种 人数 职责 1 领工员 1 全面负责现场施工 2 技术员 1 技术交底和质量控制 3 测量工 3 负责现场测量放样 4 试验员 1 负责现场试验工作 5 安全员 1 负责现场安全质量工作 6 机械司机 3—7 操作维护机械设备 7 普工 若干 现场操作 6、施工工艺及技术要求 6 .1 、施工工艺 表 1.2.6-1换填处理工艺流程图 6.2、技术要求 6.2.1施工准备 1. 施工场地 (1) 对原地面进行清理和整平,清除路基换填范围内表层植被,挖除树根,为换填施工做好场地平整,同时做好临时排水设施,当地下水位高于基坑底时,应采取排水或降水措施,使换填施工期间地下水位保持在基底以下。同时做好临时储备换填料场地。 (2)新修或扩建既有道路,为换填料进场和机械进场做好...
