华能德州电厂二期供热改造工程 汽水换热器吊装方案 批准: 审定: 审核: 编写: 山东聊建集团有限公司 年 月 日 1 华能德州电厂二期供热改造工程 汽水换热器吊装方案 一、概述 华能德州电厂二期供热改造工程,需要在二期供热首站二楼安装2 台JR-1320 汽水换热器,换热器安装中心高程为12
单个换热器外形尺寸为3726mm×1050mm×8386mm 设 备 净 重 29T,因 现 场 条 件 限 制 ,在吊、安装过 程中难 度 较 大 ,针 对 本 工程特 点 特 制 定 换热器吊装方案
二、吊装方式 吊装方式 为机 械 吊装,采 用 一台300 吨 汽车 吊进 行 汽水换热器吊装作业
三 、吊装方案 1
吊装前 准 备 1
1检查钢丝绳有无磨损,断丝,断股,卡环是否完好并符合吊装重量要求,并且已经将螺栓拧到位置
2 检查吊耳焊缝是否符合要求,表面是否有裂纹等缺陷
3 检查吊车站位是否正确,吊钩必须处于垂直位置起吊
4 检查进入施工现场施工人员安全保护措施是否完好(安全帽、安全带、安全网等)
5 清除道路上的障碍物
6 使用液压 汽车吊时 ,吊车支 腿 必须支 撑 牢 固
7 换热器支 座 检 查 、安装完 毕
对 参 加 吊装人员进 行 技 术 交 底 ,指 挥及 施工人员熟 悉 其 工作 内 容
清除一切 妨 碍吊装工作 的障碍物
吊装程序 2
1 吊车 停 在指 定 位 置 (二期首站北 侧 ),钢 丝 绳 兜 住 换热器筒 体 两 端(适 当 位 置 ),把 系 扣 在换热器顶 部 的2 根 钢 丝 绳 挂 在300T 汽车 吊的吊钩上
钢 丝 绳 挂 好 后 ,指 挥 吊车 缓 慢 起吊,换热器水平 起吊至 距 地 面 0
1 米左 右 ,停 止 起吊

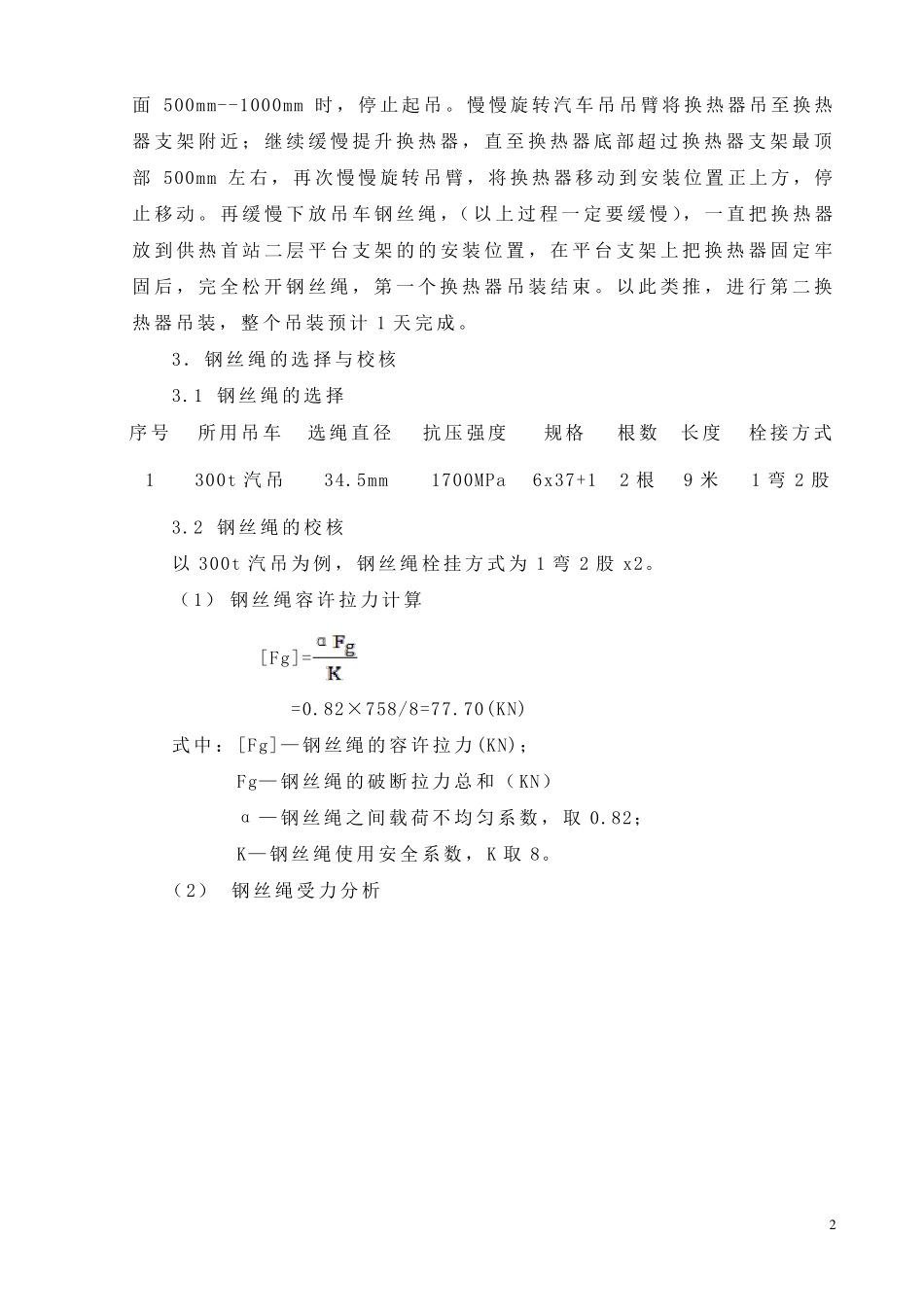

检 查 吊索 、吊具 、钢 丝 绳 的安
