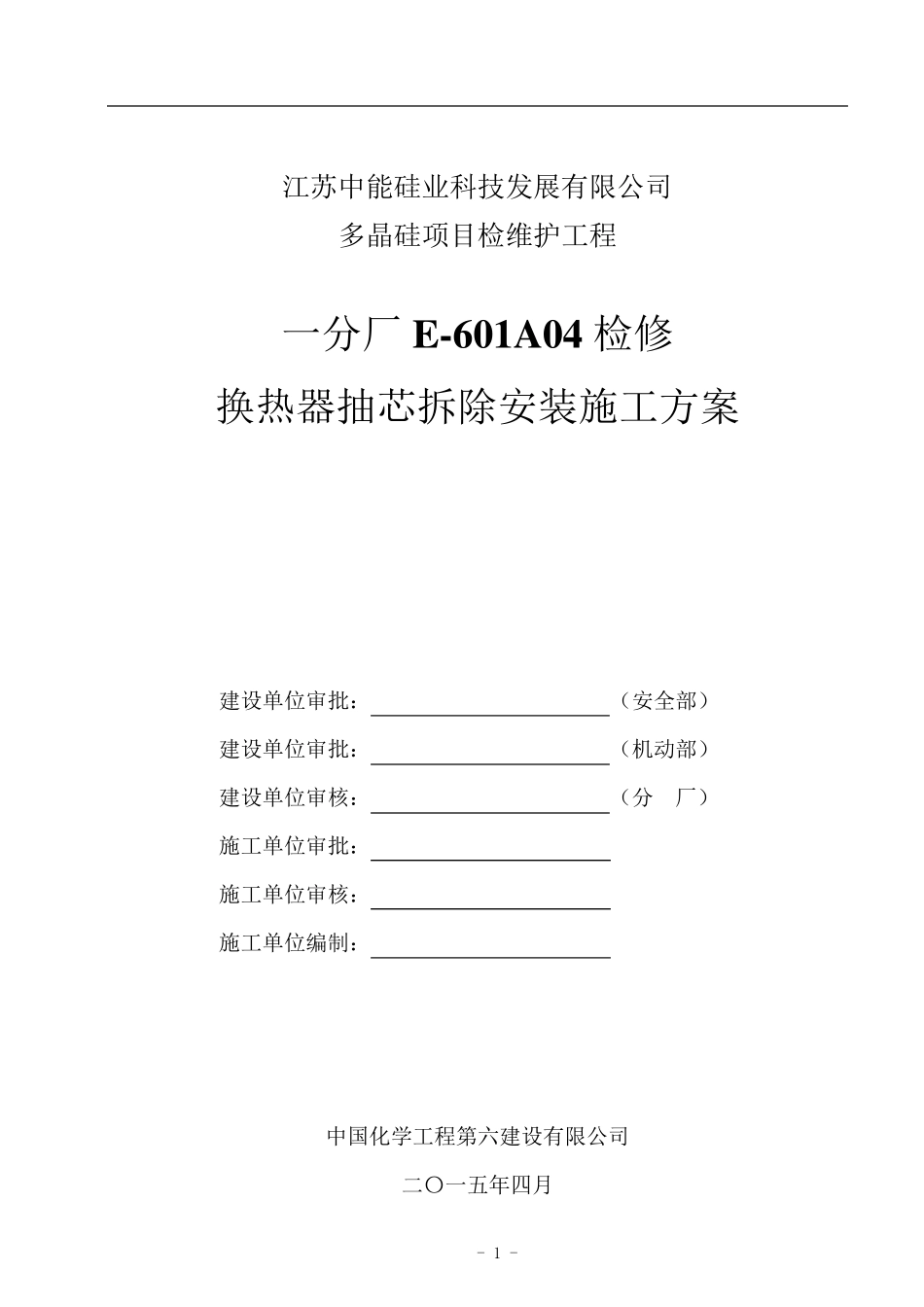

- 1 - 江苏中能硅业科技发展有限公司 多晶硅项目检维护工程 一分厂E-601A04 检修 换热器抽芯拆除安装施工方案 建设单位审批: (安全部) 建设单位审批: (机动部) 建设单位审核: (分 厂) 施工单位审批: 施工单位审核: 施工单位编制: 中国化学工程第六建设有限公司 二〇一五年四月 - 2 - 目 录 1
工程概况 …………………………………………………3 2
编制依据 …………………………………………………3 3
检修准备 …………………………………………………3 4
主要的施工方法及施工程序 …………………………………3 5
检修的要求 ………………………………………………4 6
质量保证措施 …………………………………………………7 7
HSE 安全技术措施 ………………………………………………7 8
风险评估 ………………………………………………8 9
检修人员需用计划 ………………………………………………8 10
检修需用机具一览表 ………………………………………8 11

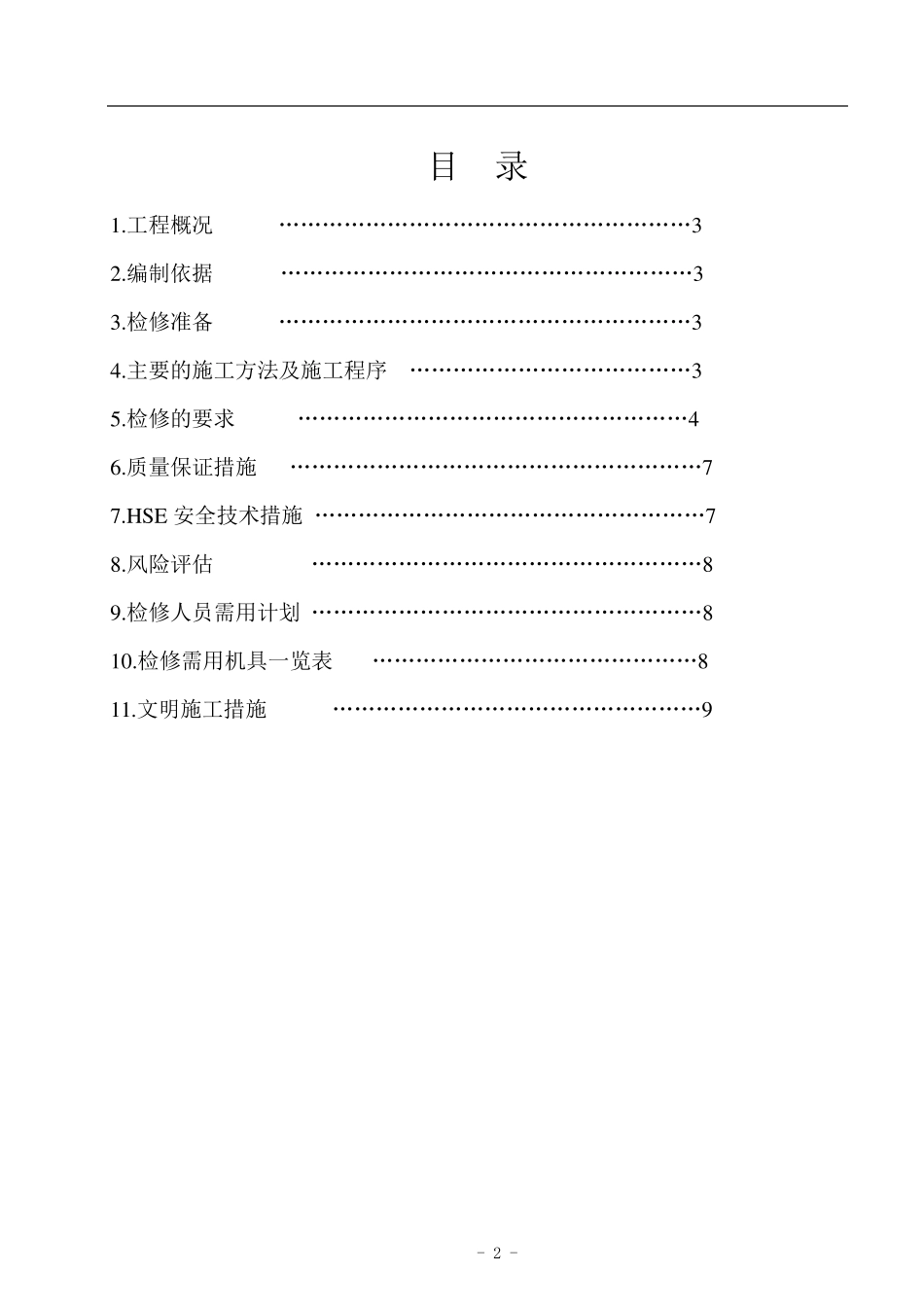

文明施工措施 ……………………………………………9 - 3 - 1

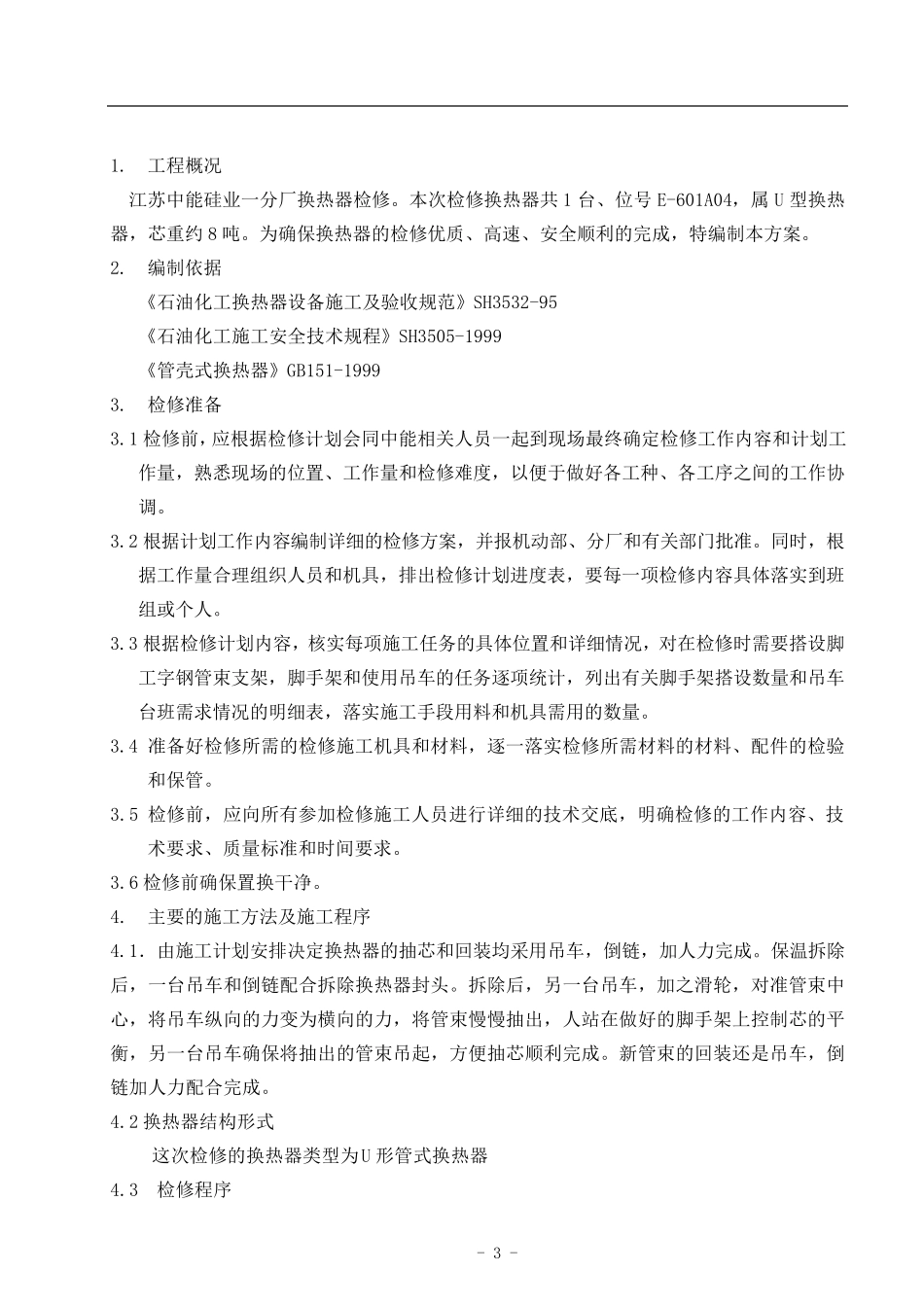

工程概况 江苏中能硅业一分厂换热器检修
本次检修换热器共1 台、位号 E-601A04,属 U 型换热器,芯重约 8 吨
为确保换热器的检修优质、高速、安全顺利的完成,特编制本方案
编制依据 《石油化工换热器设备施工及验收规范》SH3532-95 《石油化工施工安全技术规程》SH3505-1999 《管壳式换热器》GB151-1999 3
检修准备 3
1 检修前,应根据检修计划会同中能相关人员一起到现场最终确定检修工作内容和计划工作量,熟悉现场的位置、工作量和检修难度,以便于做好各工种、各工序之间的工作协调
2 根据计划工作内容编制详细的检修方案,并报机动部、分厂和有关部门批准
同时,根据工作
