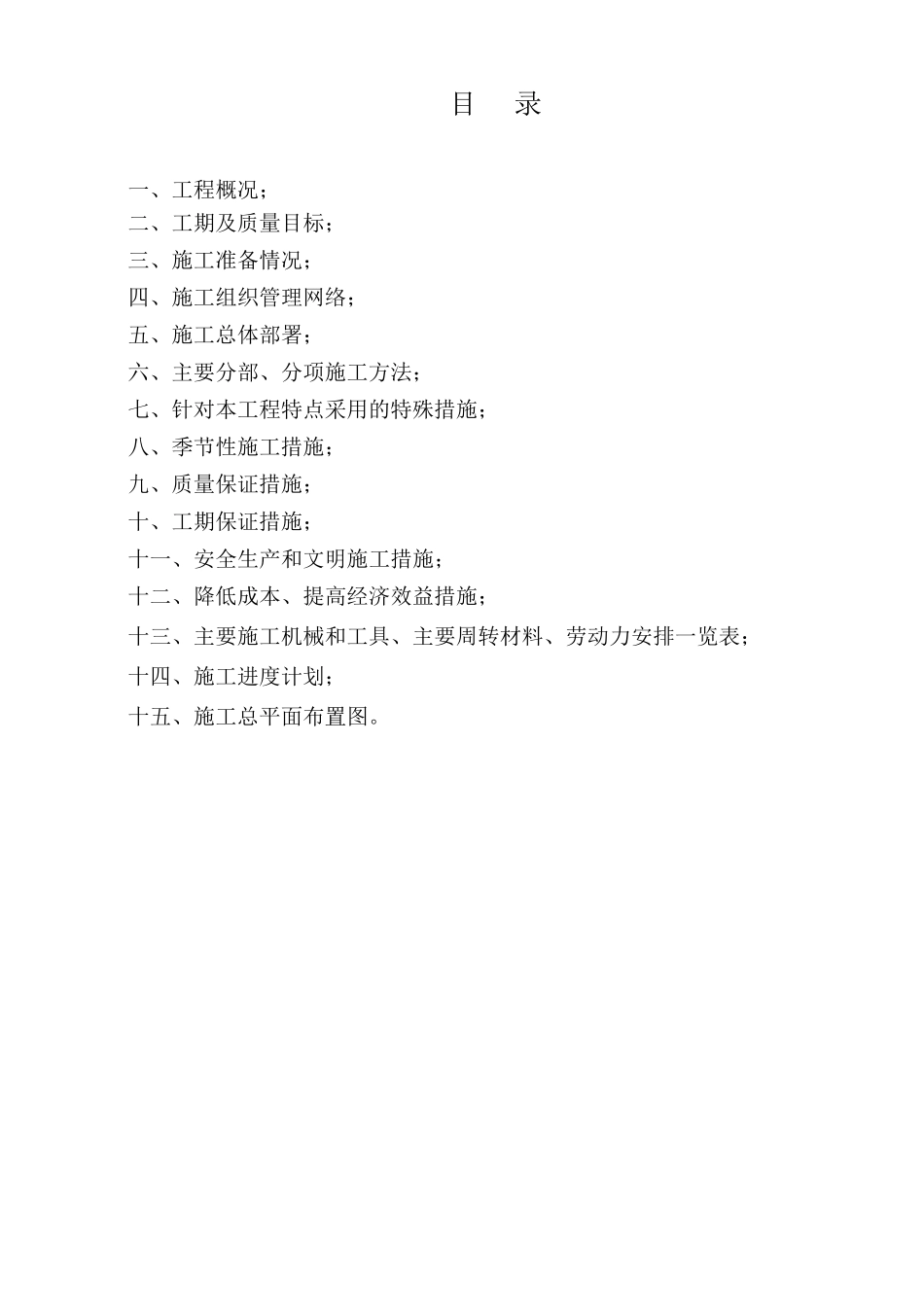

城市风景·都市印象·15#楼 换热站施工方案 二零一一年十一月二十日 目 录 一、工程概况; 二、工期及质量目标; 三、施工准备情况; 四、施工组织管理网络; 五、施工总体部署; 六、主要分部、分项施工方法; 七、针对本工程特点采用的特殊措施; 八、季节性施工措施; 九、质量保证措施; 十、工期保证措施; 十一、安全生产和文明施工措施; 十二、降低成本、提高经济效益措施; 十三、主要施工机械和工具、主要周转材料、劳动力安排一览表; 十四、施工进度计划; 十五、施工总平面布置图

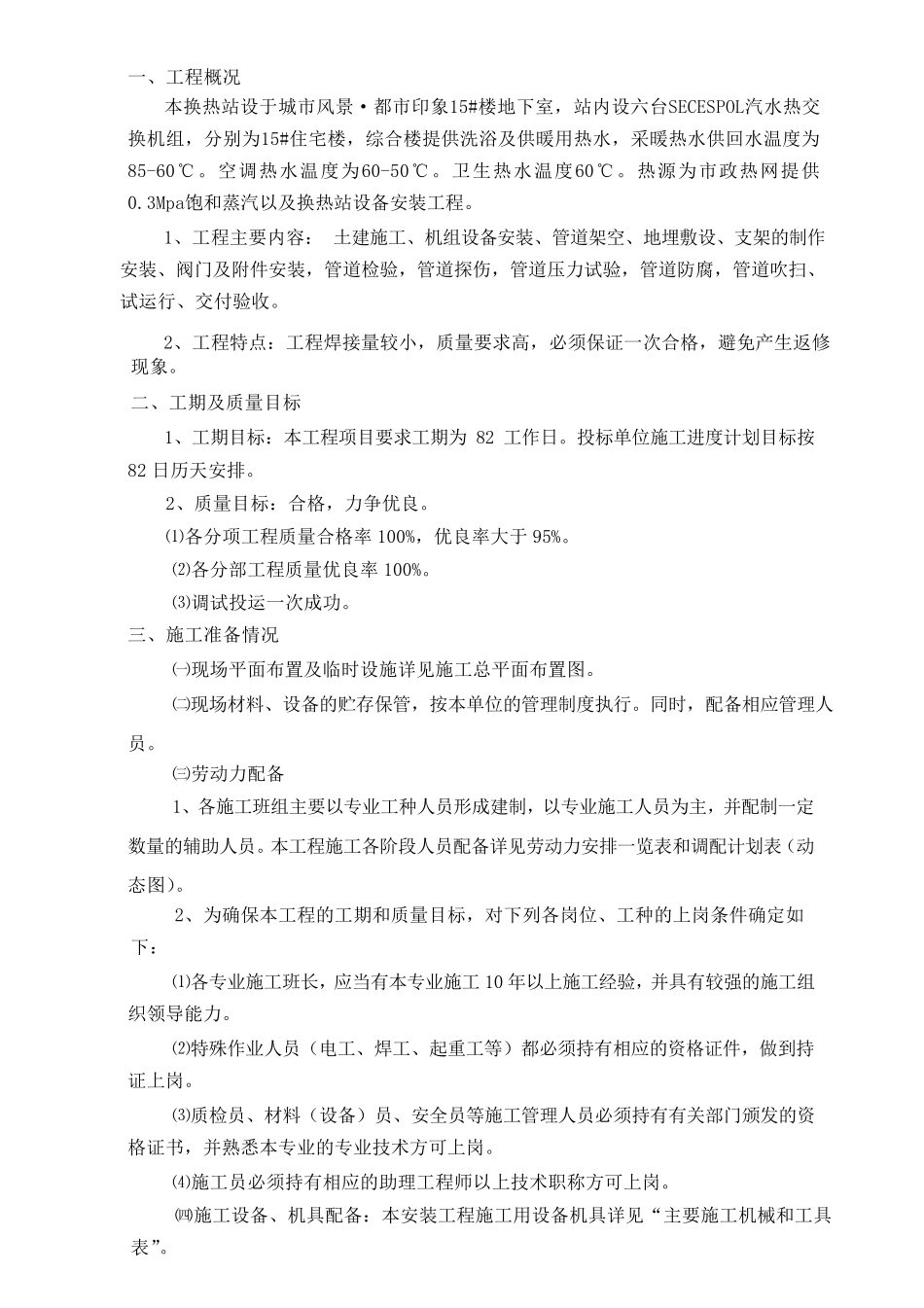

一、工程概况 本换热站设于城市风景·都市印象15#楼地下室,站内设六台SECESPOL汽水热交换机组,分别为15#住宅楼,综合楼提供洗浴及供暖用热水,采暖热水供回水温度为85-60℃
空调热水温度为60-50℃
卫生热水温度60℃
热源为市政热网提供0
3Mpa饱和蒸汽以及换热站设备安装工程
1、工程主要内容: 土建施工、机组设备安装、管道架空、地埋敷设、支架的制作安装、阀门及附件安装,管道检验,管道探伤,管道压力试验,管道防腐,管道吹扫、试运行、交付验收
2、工程特点:工程焊接量较小,质量要求高,必须保证一次合格,避免产生返修现象
二、工期及质量目标 1、工期目标:本工程项目要求工期为 82 工作日
投标单位施工进度计划目标按 82 日历天安排
2、质量目标:合格,力争优良
⑴各分项工程质量合格率 100%,优良率大于 95%
⑵各分部工程质量优良率 100%
⑶调试投运一次成功
三、施工准备情况 ㈠现场平面布置 及临 时 设施详 见 施工总 平面布置 图
㈡ 现场材 料 、设备的贮 存 保管,按本单位的管理 制度执 行
同 时 ,配 备相 应 管理 人 员
㈢ 劳 动 力配 备 1、各施工班 组主要以专 业 工种 人 员 形 成建制,以专 业 施工人 员 为主,并 配 制
