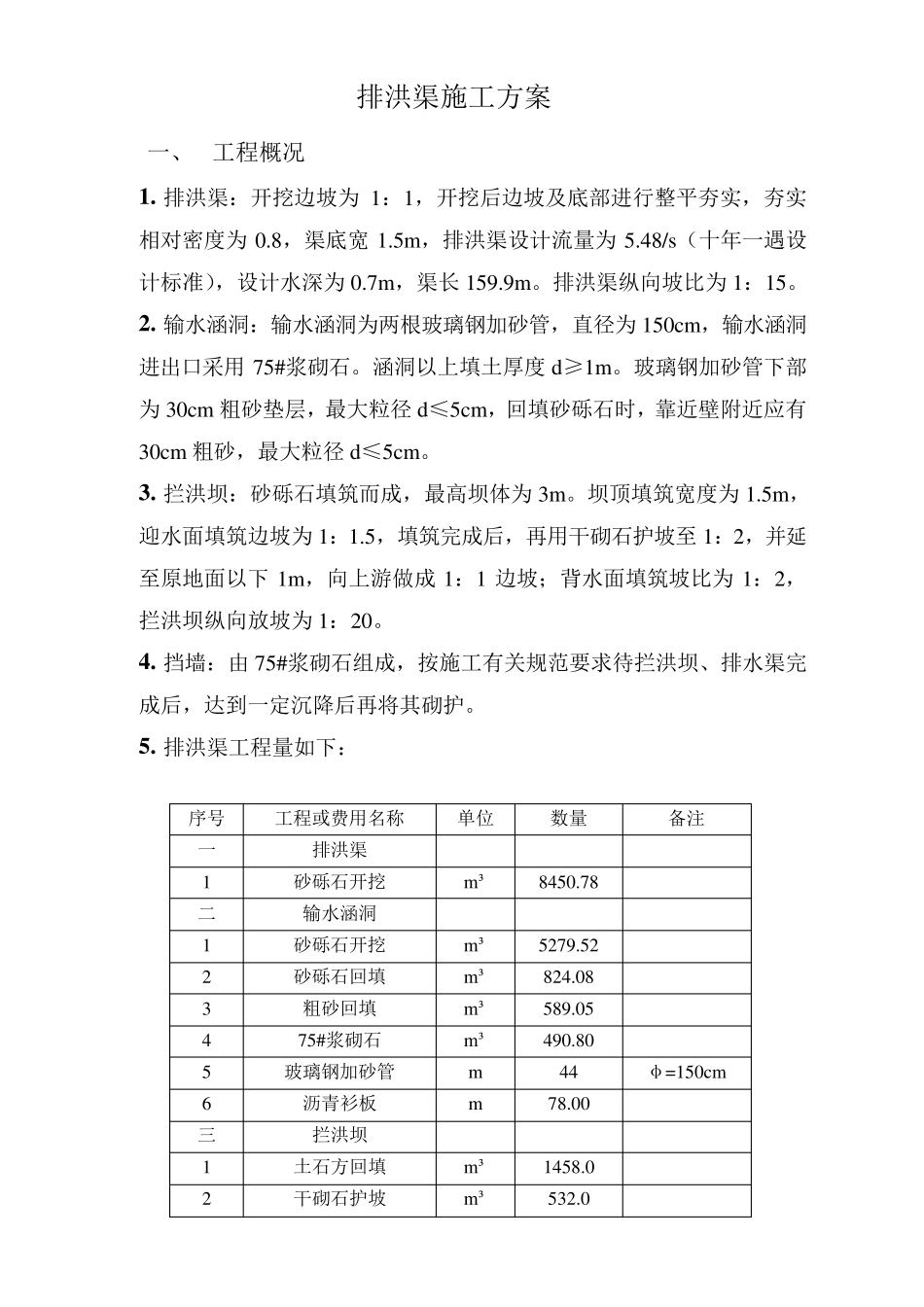

排 洪 渠 施 工 方 案 一 、 工 程 概 况 1 . 排 洪 渠 : 开 挖 边 坡 为1: 1, 开 挖 后 边 坡 及 底 部 进 行 整 平 夯 实 , 夯 实相 对 密 度 为0.8, 渠 底 宽1.5m, 排 洪 渠 设 计 流 量 为5.48/s( 十 年 一 遇 设计 标 准 ), 设 计 水 深 为 0.7m, 渠 长 159.9m。 排 洪 渠 纵 向 坡 比 为 1: 15。 2 . 输 水 涵 洞 : 输 水 涵 洞 为 两 根 玻 璃 钢 加 砂 管 , 直 径 为 150cm, 输 水 涵 洞进 出 口 采 用75#浆 砌 石 。 涵 洞 以 上 填 土 厚 度 d≥ 1m。 玻 璃 钢 加 砂 管 下 部为 30cm 粗 砂 垫 层 , 最 大 粒 径 d≤ 5cm, 回 填 砂 砾 石 时 , 靠 近 壁 附 近 应 有30cm 粗 砂 , 最 大 粒 径 d≤ 5cm。 3 . 拦 洪 坝 : 砂 砾 石 填 筑 而 成 , 最 高 坝 体 为 3m。 坝 顶 填 筑 宽 度 为 1.5m,迎 水 面 填 筑 边 坡 为 1: 1.5, 填 筑 完 成 后 , 再 用 干 砌 石 护 坡 至 1: 2, 并 延至 原 地 面 以 下1m, 向 上 游 做 成1: 1 边 坡 ; 背 水 面 填 筑 坡 比 为1: 2,拦 洪 坝 纵 向 放 坡 为 1: 20。 4 . 挡 墙 : 由 75#浆 砌 石 组 成 , 按 施 工 有 关 规 范 要 求待拦 洪 坝 、 排 水 渠 完成 后 , 达到一 定沉降后 再 将其砌 护 。 5 . 排 洪 渠 工 程 量 如下 : 序号 工 程 或费用 名称 单位 数量 备注 一 排 洪 渠 1 砂 砾 石 开 挖 m³ 8450.78 二 输 水 涵 洞 1 砂 砾 石 开 挖 m³ 5279.52 2 砂 砾 石 回 填 m³ 824.08 3 粗 砂 回 填 m³ 589.05 4 75#浆 砌 石 m³ 490.80 5 玻 璃 钢 加 砂 管 m 44 φ=150cm 6 沥青衫板 m 78.00 三 拦 洪 坝 1 土 石 方 回 填 m³ 1458.0 2 干 砌 石 护 坡 m³ 532.0 二、 施工部署 1 . 施工顺序 修路 测量放线 清理草皮、覆土 平整坝基 填筑坝体 开挖排洪渠 挡墙砌筑 2 . 施工准备 (1)施工用水:由隆务河水经203 省道下洪沟桥底,用一水泵抽水至施工现场,扬程约300m ,管径φ22,已能满足施工要求。 (2)施...
