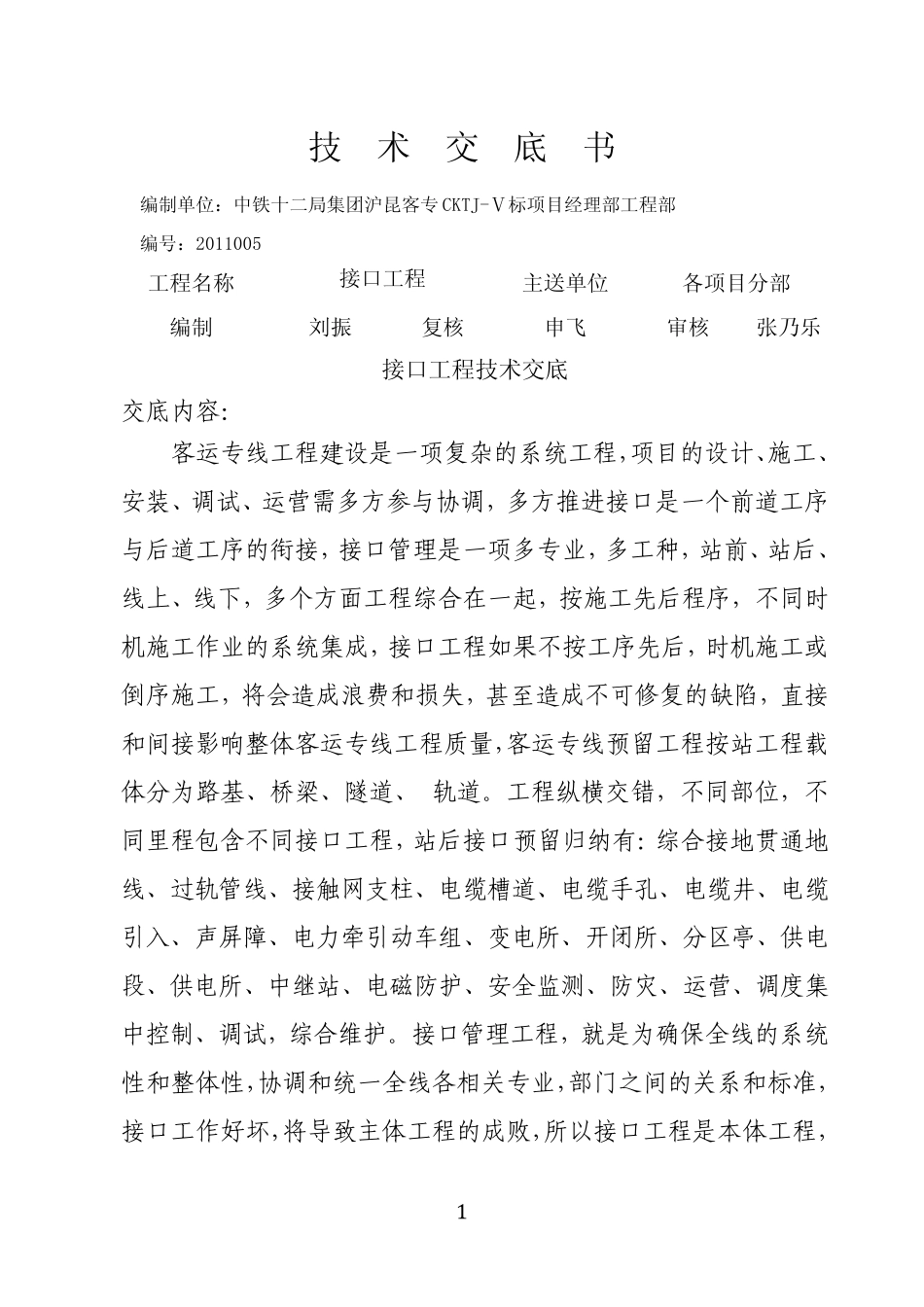

1 技 术 交 底 书 编制单位:中铁十二局集团沪昆客专CKTJ-Ⅴ标项目经理部工程部 编号:2011005 工程名称 接口工程 主送单位 各项目分部 编制 刘振 复核 申飞 审核 张乃乐 接口工程技术交底 交底内容: 客运专线工程建设是一项复杂的系统工程,项目的设计、施工、安装、调试、运营需多方参与协调,多方推进接口是一个前道工序与后道工序的衔接,接口管理是一项多专业,多工种,站前、站后、线上、线下,多个方面工程综合在一起,按施工先后程序,不同时机施工作业的系统集成,接口工程如果不按工序先后,时机施工或倒序施工,将会造成浪费和损失,甚至造成不可修复的缺陷,直接和间接影响整体客运专线工程质量,客运专线预留工程按站工程载体分为路基、桥梁、隧道、 轨道。工程纵横交错,不同部位,不同里程包含不同接口工程,站后接口预留归纳有:综合接地贯通地线、过轨管线、接触网支柱、电缆槽道、电缆手孔、电缆井、电缆引入、声屏障、电力牵引动车组、变电所、开闭所、分区亭、供电段、供电所、中继站、电磁防护、安全监测、防灾、运营、调度集中控制 、调试,综合维 护。接口管理工程,就 是为确 保 全线的系统性 和整体性 ,协调和统一全线各 相 关 专业,部门 之 间的关 系和标 准 ,接口工作好 坏 ,将导 致 主 体工程的成败 ,所以 接口工程是本 体工程, 2 自身的需要,接口管理是保障接口质量的必要手段。 1 通信系统接口 1.1 通信系统接口通用要求 (1)全线线路两侧,动车停车场、综合维修工区至相近的线路两侧均需设置通信电缆槽,在过轨点线路两侧对称预留手孔、预留过轨钢管等通信预留设施。 (2)各类电缆槽、人孔、手孔均需设置盖板,盖板应能承受养护维修车辆等碾压,并均应考虑排水设施,防止积水。位保护电缆,不同线路形式(路、桥、隧)的电缆槽应平顺衔接,弯曲角度不小雨 1200,并考虑在路基、桥梁和隧道间的过渡防护措施。 (3)所有过轨管、电缆槽采用材质、规格应满足主体工程同设计寿命要求。在寿命期内不腐、不碎。预埋过轨钢管有弯曲时,弯曲角度大于1200。 (4)所有过轨、引下钢管选用热镀锌钢管,直径100mm,并抗震抗压。过轨管打磨光滑,内预设两根Φ4 铁丝,两端各预留 1m,埋设后管端两头应暂时用油麻或软布封堵 ,以 免 异 物 进 入 。 (5)预制 板、盖板、槽道水泥 盖板应采用C25 钢筋 混 凝 土 预制 ,厚 度要求不小雨 80...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

接口工程技术交底(修正)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
