掩护支架采煤操作 规 程 一、铺架 首先做好铺架前的准备工作,确保铺架巷道 20 米范围内,支架完好并扛好箱
将装架点的余煤、余矸等杂物清理干净
铺架前先将二根钢丝绳(每根钢丝绳长 30m)摆在巷道内并折回,首尾绳头之间须错开即每两绳头错开 3~5m,并在两钢丝绳索交叉处用绳卡卡紧
铺架时,架子紧靠顶板铺设,并用 1
2m 的顶柱一米一根将架子上肢撑住,平巷中确保铺架高度为 1
0m,钭巷中确保铺困高度 0
8m,铺架时所有的绳索卡必须卡牢,螺丝必须拧紧
在铺架过程中钢丝绳两根接头处要用 4 个以上绳卡卡紧,同时注意两钢丝绳交接长度不小于 5 米
加强铺架质量管理,架子必须密铺,严禁出现二根以上的断脚架子,并将大小卡子卡紧
在回风平巷铺架要保证工作面初落时铺架长度不小于 20m
铺架过程中要在巷顶打眼放炮打垫层煤,并保证垫层厚度不小于 2m,铺架超前放垫层不小于5m
放垫层煤放炮时要将工作面所有作业人员撤至放炮地点以外,并派专人到架子工作面另一个出口放警戒
二、打眼、放炮 掩护支架工作面采用电煤钻打眼,炮眼布置一般采用双排三花眼
眼深一般为 1
0m,眼距 0
0m,排距 0
5m, 每个眼一般装2 节药,炮眼采用全串联方式,采用反向爆破
工作面分段采煤,可以分段同时打眼
掩护支架工作面每段用电煤钻打眼时,先将电煤钻和电缆从下往上拖到工作面当头,再从上往下先将工作面的余煤清干净至硬底,清一块槽子拆一块槽子,槽子靠顶板堆放整齐、放稳,同时在清好的地方可用电煤钻进行打眼,边打眼边装药,打眼装药不能平行作业,必须用炮泥封孔,封孔长度 0
6m ,装药但不能联线,待炮眼全部打好后方可联线
总之,每一段至少 3 人平行作业,一人清煤拆槽子,放炮员专职装药联线,整个程序都是自上而下进行

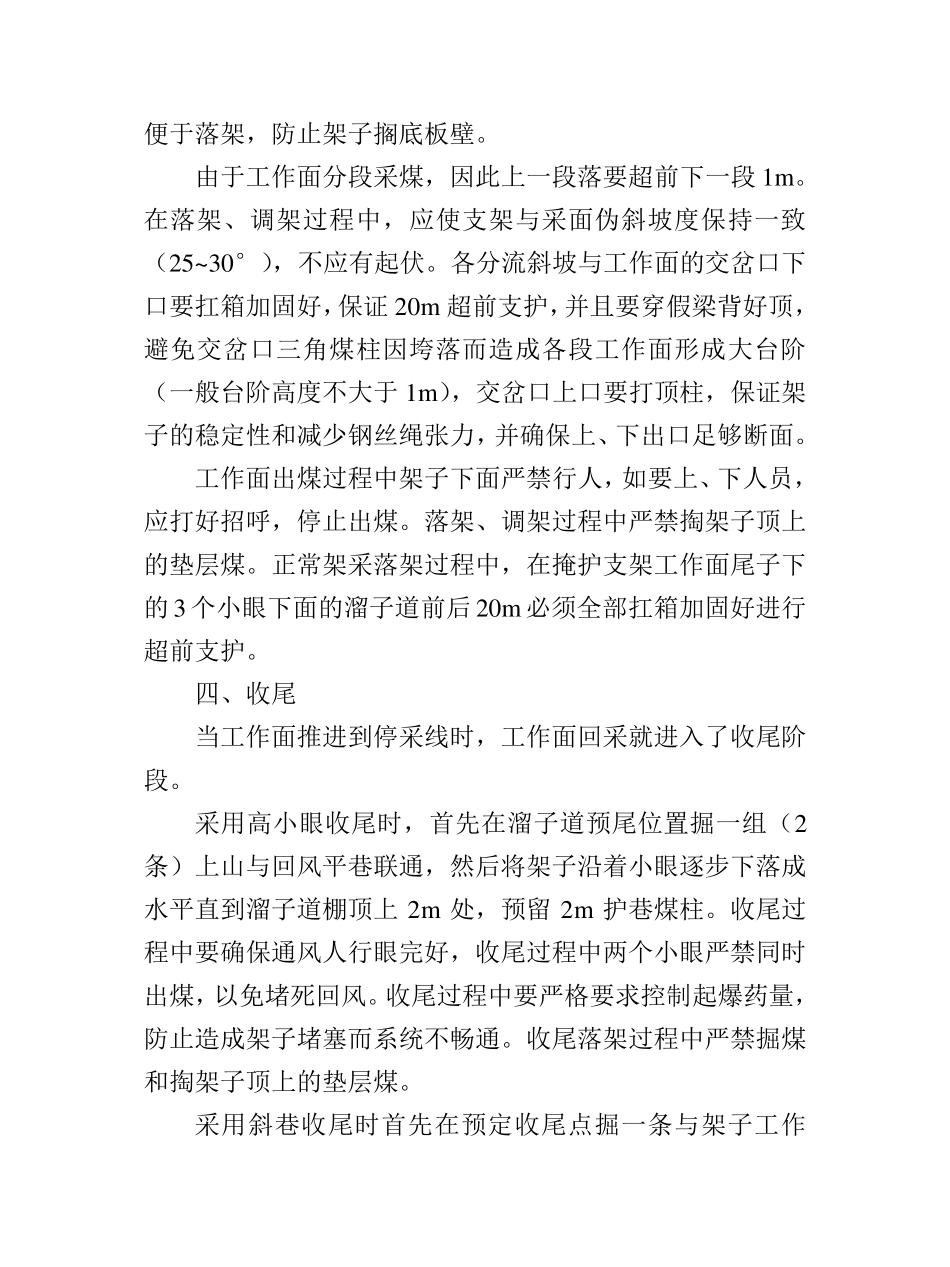

放炮时由于分段采煤工作面交岔口较多,同时必须由班组长派人到各警戒点专人布置警戒,
