一、申报计划 二、开具工作票 三、召开预想会 四、列队分工 五、工前准备 六、座台、要令 七、出库运行 八、现场准备 九、验点接地 十、检修作业 十一、作业结束 十二、运行入库 十三、工具、材料入库 十四、收工会 十五、收集存档 提速区段接触网停电作业标准流程 200-250KM/H提速区段接触网停电作业标准流程分为以下十五个主要步骤: 200-250KM/H提速区段接触网停电作业标准流程图 第一个步骤:申报计划 接触网检修计划是接触网检修的书面依据,分为维修和施工计划两种,其计划分别提前一周、一个月进行申报

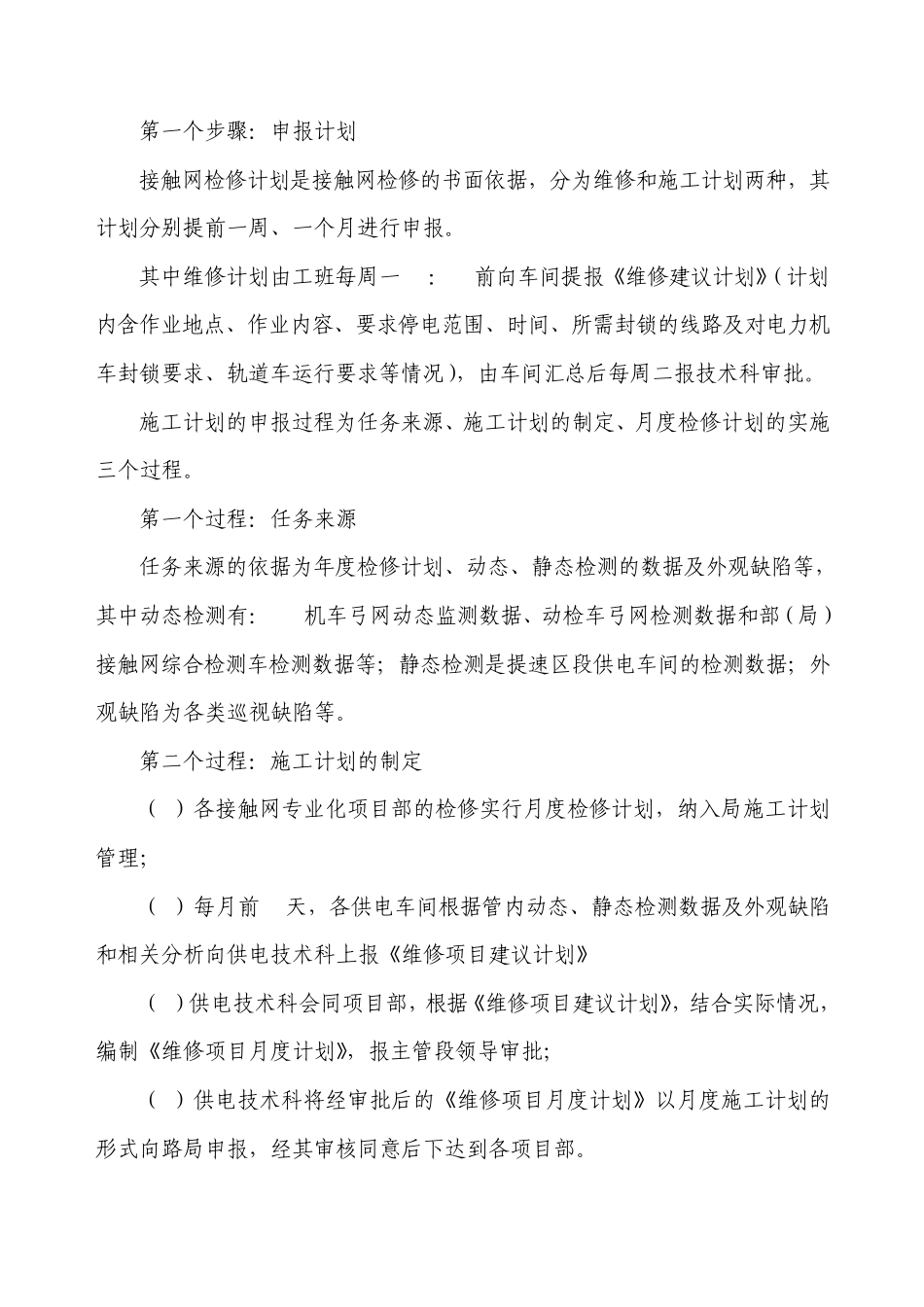

其中维修计划由工班每周一18:00前向车间提报《维修建议计划》(计划内含作业地点、作业内容、要求停电范围、时间、所需封锁的线路及对电力机车封锁要求、轨道车运行要求等情况),由车间汇总后每周二报技术科审批
施工计划的申报过程为任务来源、施工计划的制定、月度检修计划的实施三个过程
第一个过程:任务来源 任务来源的依据为年度检修计划、动态、静态检测的数据及外观缺陷等,其中动态检测有:SS9机车弓网动态监测数据、动检车弓网检测数据和部(局)接触网综合检测车检测数据等;静态检测是提速区段供电车间的检测数据;外观缺陷为各类巡视缺陷等
第二个过程:施工计划的制定 (1)各接触网专业化项目部的检修实行月度检修计划,纳入局施工计划管理; (2)每月前5天,各供电车间根据管内动态、静态检测数据及外观缺陷和相关分析向供电技术科上报《维修项目建议计划》; (3)供电技术科会同项目部,根据《维修项目建议计划》,结合实际情况,编制《维修项目月度计划》,报主管段领导审批; (4)供电技术科将经审批后的《维修项目月度计划》以月度施工计划的形式向路局申报,经其审核同意后下达到各项目部

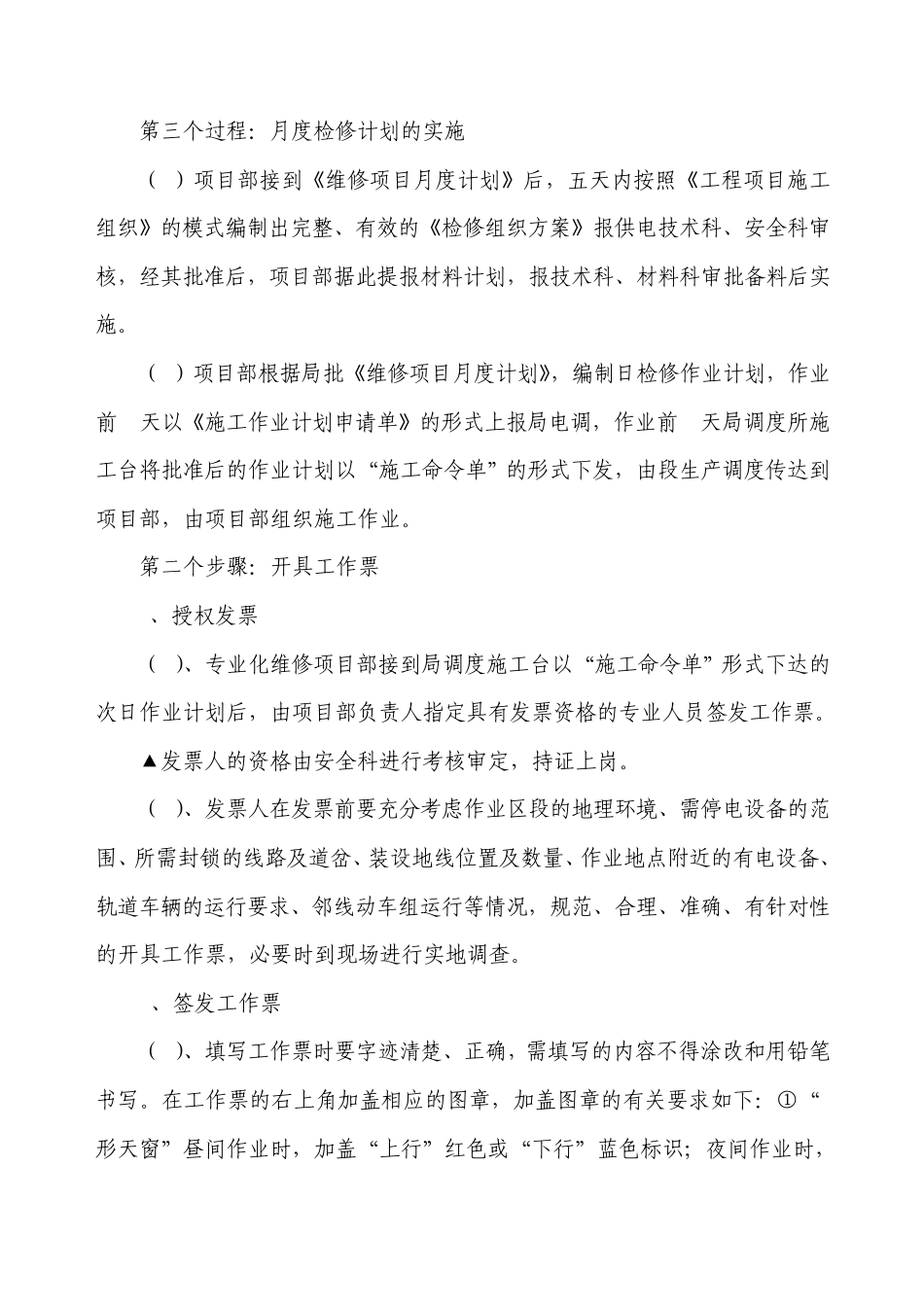

第三个过程:月度检修计划的实施 (1)项目部接到《维修项目月度计划》后,五天内按照《工程项目施工组织》的模式
