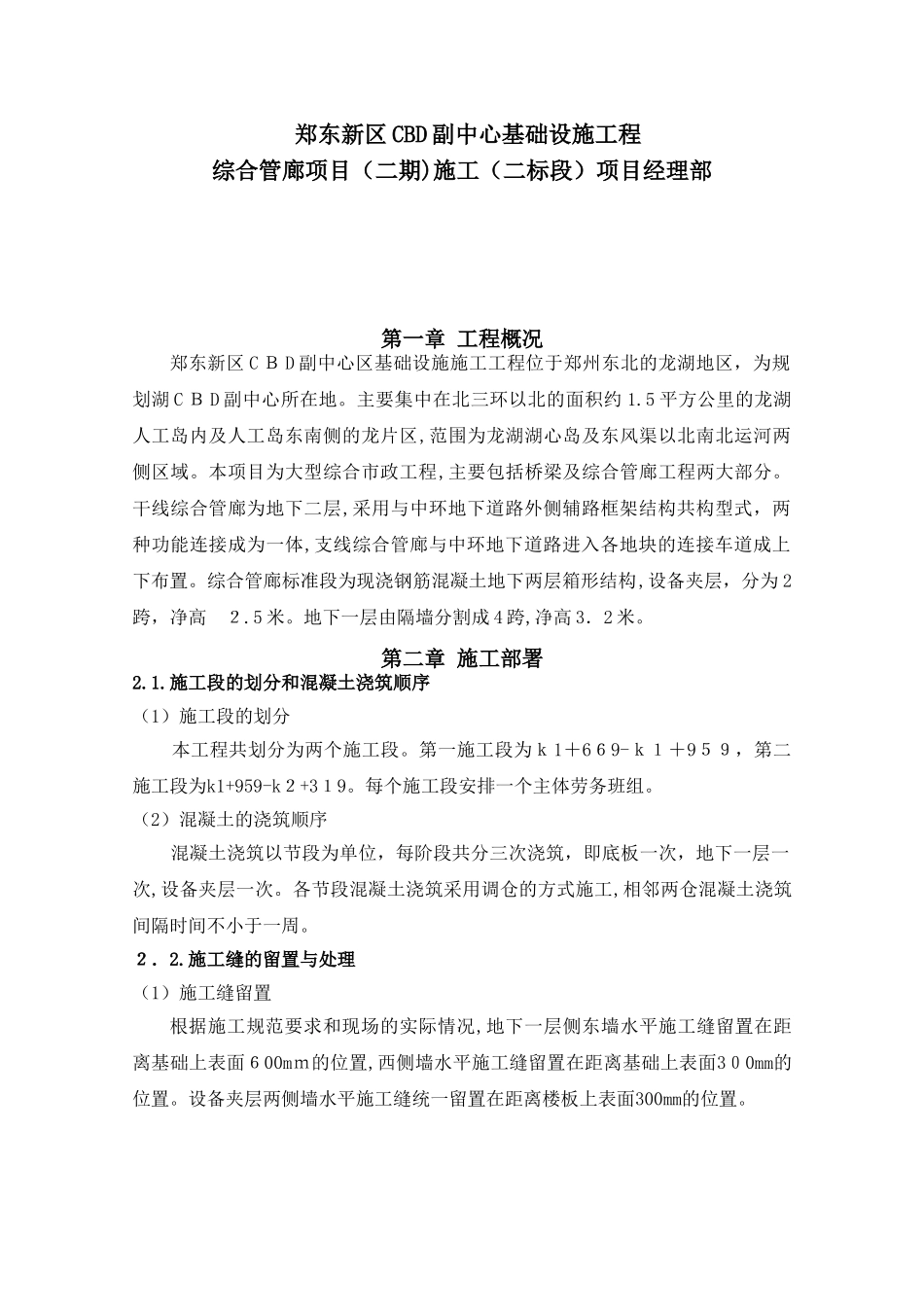

郑东新区CBD副中心基础设施工程综合管廊项目(二期)施工(二标段)混凝土施工作业指导书编制:审核:审批:中铁十局集团第二工程有限公司郑东新区CBD副中心基础设施工程综合管廊项目(二期)施工(二标段)项目经理部第一章工程概况郑东新区CBD副中心区基础设施施工工程位于郑州东北的龙湖地区,为规划湖CBD副中心所在地
主要集中在北三环以北的面积约1
5平方公里的龙湖人工岛内及人工岛东南侧的龙片区,范围为龙湖湖心岛及东风渠以北南北运河两侧区域
本项目为大型综合市政工程,主要包括桥梁及综合管廊工程两大部分
干线综合管廊为地下二层,采用与中环地下道路外侧辅路框架结构共构型式,两种功能连接成为一体,支线综合管廊与中环地下道路进入各地块的连接车道成上下布置
综合管廊标准段为现浇钢筋混凝土地下两层箱形结构,设备夹层,分为2跨,净高2
地下一层由隔墙分割成4跨,净高3.2米
第二章施工部署2
施工段的划分和混凝土浇筑顺序(1)施工段的划分本工程共划分为两个施工段
第一施工段为k1+669-k1+959,第二施工段为k1+959-k2+319
每个施工段安排一个主体劳务班组
(2)混凝土的浇筑顺序混凝土浇筑以节段为单位,每阶段共分三次浇筑,即底板一次,地下一层一次,设备夹层一次
各节段混凝土浇筑采用调仓的方式施工,相邻两仓混凝土浇筑间隔时间不小于一周
施工缝的留置与处理(1)施工缝留置根据施工规范要求和现场的实际情况,地下一层侧东墙水平施工缝留置在距离基础上表面600mm的位置,西侧墙水平施工缝留置在距离基础上表面300mm的位置
设备夹层两侧墙水平施工缝统一留置在距离楼板上表面300mm的位置
(2)施工缝处理砼面处理:继续浇筑砼时,将施工缝处的砼面凿毛,并将松动的石子剔除,并将表面的浮灰等杂物清扫干净,用水湿润

钢筋处理:将钢筋表面的水泥浆用钢丝刷刷干净,并将检查钢筋的绑扎质
