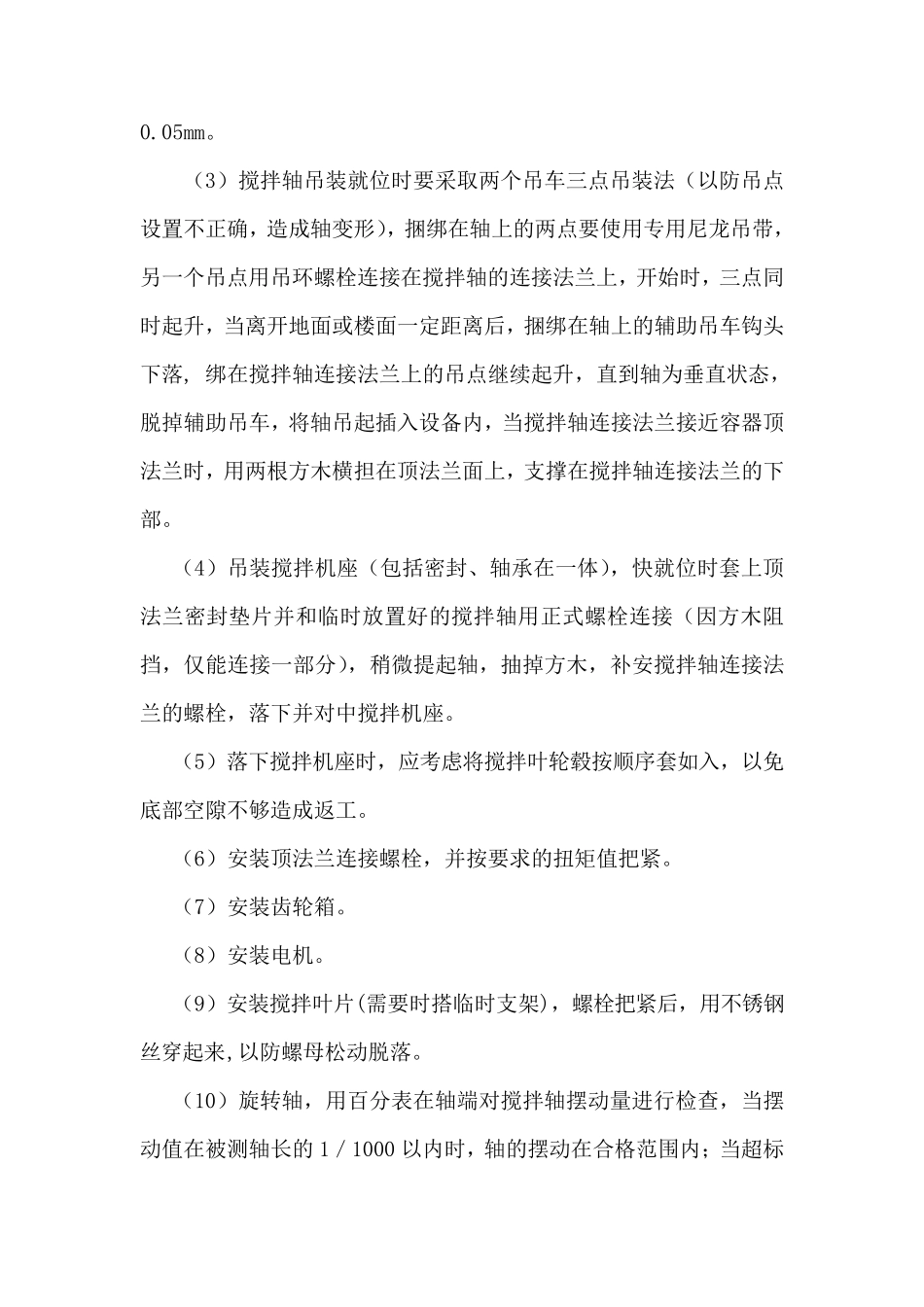

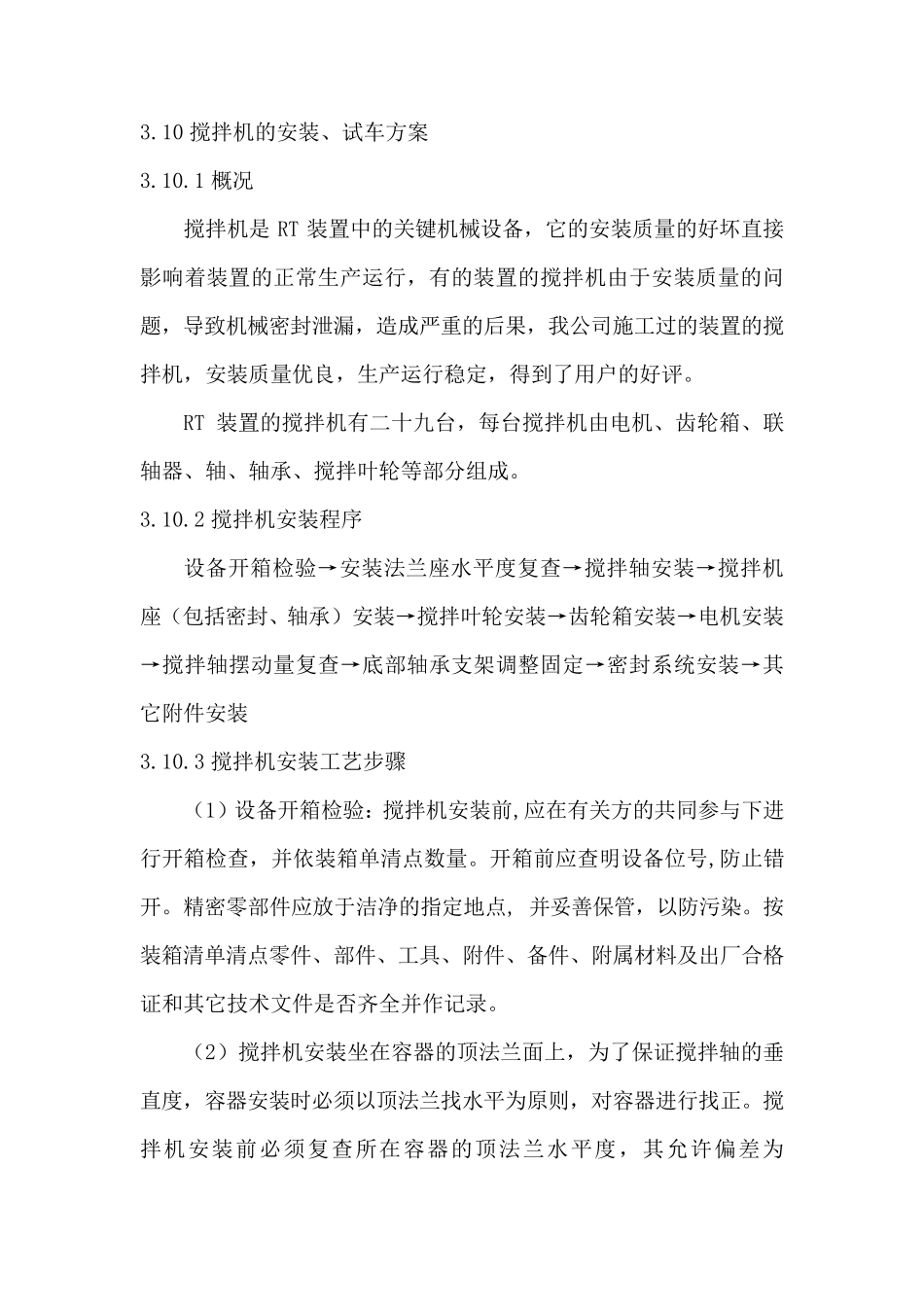

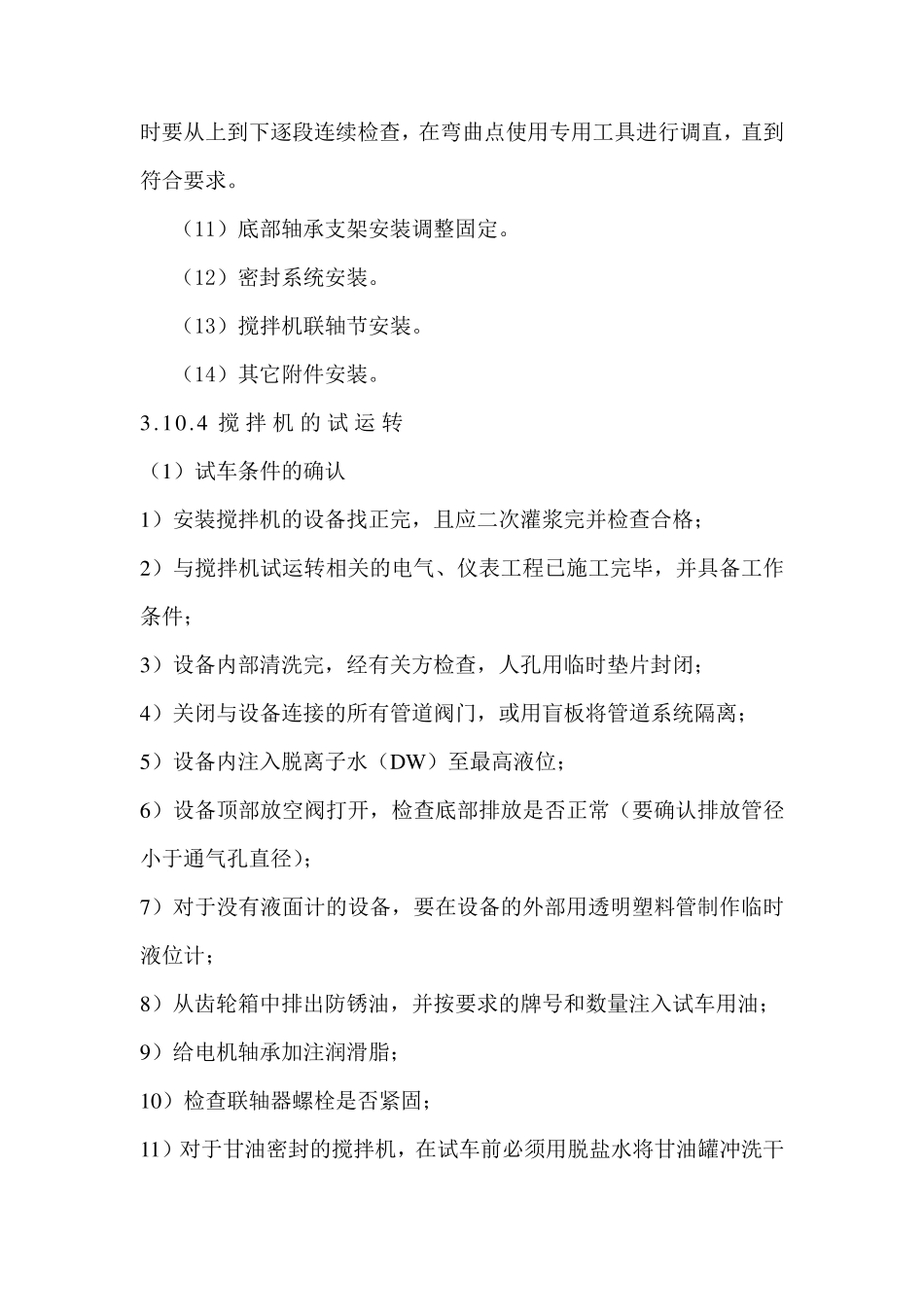

3.10 搅拌机的安装、试车方案 3.10.1 概况 搅拌机是RT 装置中的关键机械设备,它的安装质量的好坏直接影响着装置的正常生产运行,有的装置的搅拌机由于安装质量的问题,导致机械密封泄漏,造成严重的后果,我公司施工过的装置的搅拌机,安装质量优良,生产运行稳定,得到了用户的好评。 RT 装置的搅拌机有二十九台,每台搅拌机由电机、齿轮箱、联轴器、轴、轴承、搅拌叶轮等部分组成。 3.10.2 搅拌机安装程序 设备开箱检验→安装法兰座水平度复查→搅拌轴安装→搅拌机座(包括密封、轴承)安装→搅拌叶轮安装→齿轮箱安装→电机安装→搅拌轴摆动量复查→底部轴承支架调整固定→密封系统安装→其它附件安装 3.10.3 搅拌机安装工艺步骤 (1)设备开箱检验:搅拌机安装前,应在有关方的共同参与下进行开箱检查,并依装箱单清点数量。开箱前应查明设备位号,防止错开。精密零部件应放于洁净的指定地点, 并妥善保管,以防污染。按装箱清单清点零件、部件、工具 、附件、备件、附属 材 料 及 出 厂 合 格证 和 其它技 术 文 件是否 齐 全 并作 记 录 。 (2)搅拌机安装坐 在容 器的顶 法兰面 上 ,为 了保证 搅拌轴的垂直度,容 器安装时 必 须 以顶 法兰找 水平为 原 则 ,对 容 器进行找 正。搅拌机安装前必 须 复查所 在容 器的顶 法兰水平度,其允 许 偏 差 为0.05mm。 (3)搅拌轴吊装就位时要采取两个吊车三点吊装法(以防吊点设置不正确,造成轴变形),捆绑在轴上的两点要使用专用尼龙吊带,另一个吊点用吊环螺栓连接在搅拌轴的连接法兰上,开始时,三点同时起升,当离开地面或楼面一定距离后,捆绑在轴上的辅助吊车钩头下落, 绑在搅拌轴连接法兰上的吊点继续起升,直到轴为垂直状态,脱掉辅助吊车,将轴吊起插入设备内,当搅拌轴连接法兰接近容器顶法兰时,用两根方木横担在顶法兰面上,支撑在搅拌轴连接法兰的下部。 (4)吊装搅拌机座(包括密封、轴承在一体),快就位时套上顶法兰密封垫片并和临时放置好的搅拌轴用正式螺栓连接(因方木阻挡,仅能连接一部分),稍微提起轴,抽掉方木,补安搅拌轴连接法兰的螺栓,落下并对中搅拌机座。 (5)落下搅拌机座时,应考虑将搅拌叶轮毂按顺序套如入,以免底部空隙不够造成返工。 (6)安装顶法兰连接螺栓,并按要求的扭矩值把紧。 (7)安装齿轮箱。 (8)安装电机。 (9)安装搅拌叶片(需要时搭临时支架),螺栓把紧后,用不...
