京加公路国道1 1 1 线 那吉屯至尼尔基段公路工程 (第二合同段) 水稳拌合站、沥青拌合站 临时用电方案 编制: 乔延凯 审核: 杨学军 呼伦贝尔道路桥梁建筑有限责任公司 那尼一级公路第二合同段项目经理部 二0 一五年四月二十五日 搅拌站临时用电专项方案 1 编制依据及说明 1
1 编制依据 (1)《施工现场临时用电安全技术规范》(JGJ46-2005); (2)国家及地方关于安全生产和环境保护等方面的法律法规; (3)施工现场调查获得的有关资料、数据以及现场实际情况; (4)编制的总的实施性施工组织设计及搅拌站施工方案

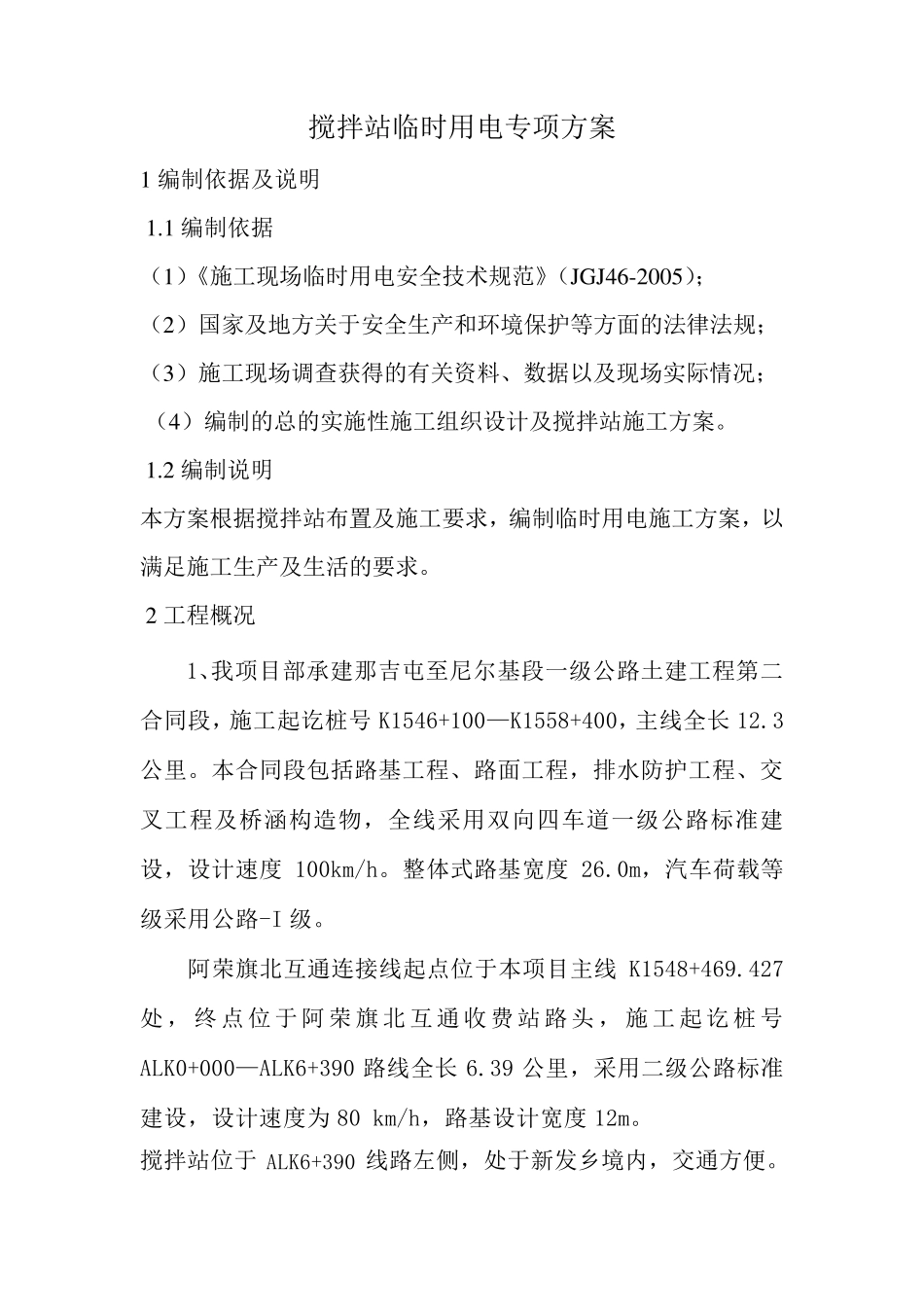

2 编制说明 本方案根据搅拌站布置及施工要求,编制临时用电施工方案,以满足施工生产及生活的要求
2 工程概况 1、我项目部承建那吉屯至尼尔基段一级公路土建工程第二合同段,施工起讫桩号K1546+100—K1558+400,主线全长 12
本合同段包括路基工程、路面工程,排水防护工程、交叉工程及桥涵构造物,全线采用双向四车道一级公路标准建设,设计速度100km/h
整体式路基宽度26
0m,汽车荷载等级采用公路-I 级
阿荣旗北互通连接线起点位于本项目主线 K1548+469
427处,终点位于阿荣旗北互通收费站路头,施工起讫桩号ALK0+000—ALK6+390 路线全长 6
39 公里,采用二级公路标准建设,设计速度为80 km/h,路基设计宽度12m
搅拌站位于ALK6+390 线路左侧 ,处于新 发 乡 境内 ,交通方便

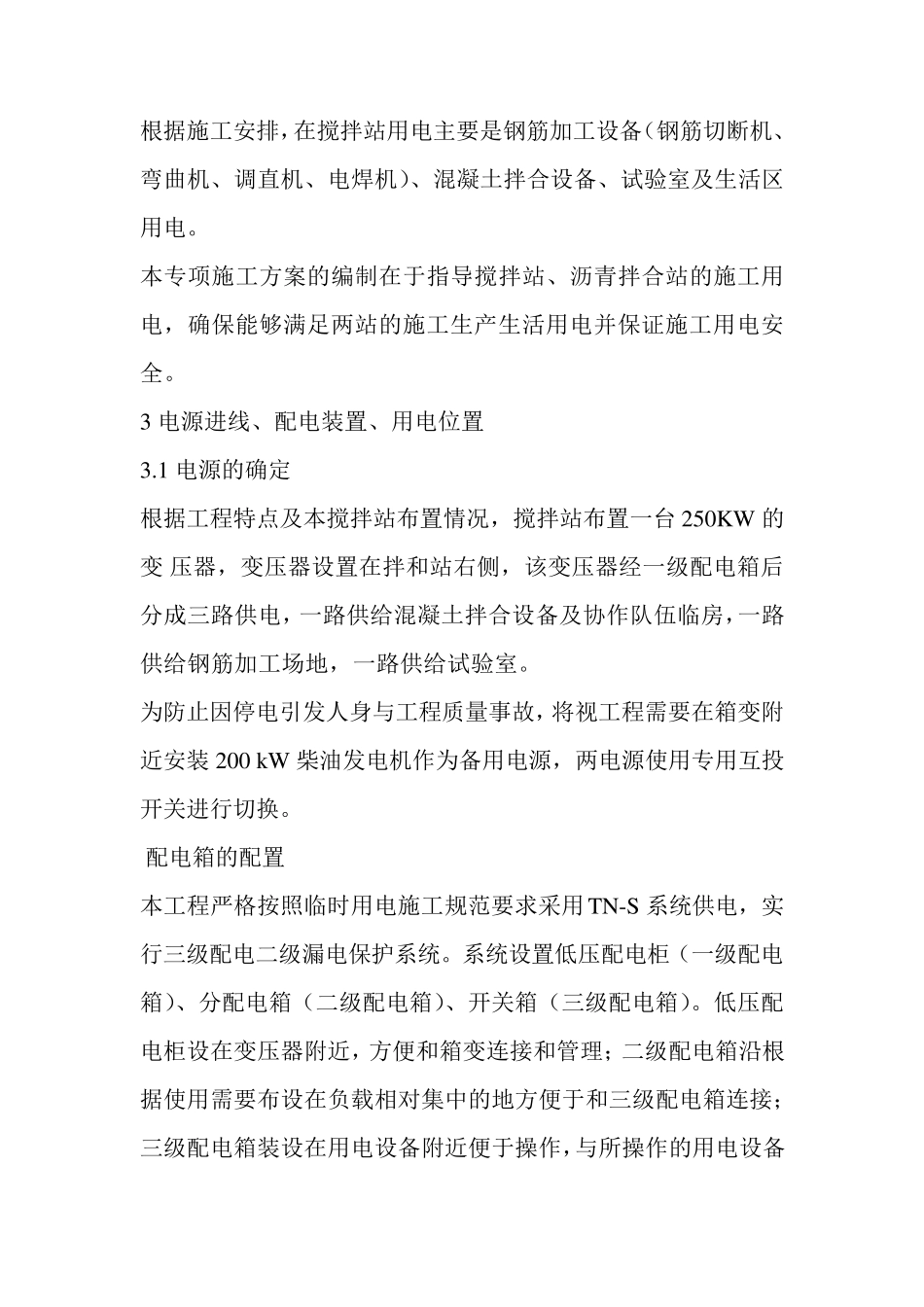

根据施工安排,在搅拌站用电主要是钢筋加工设备(钢筋切断机、弯曲机、调直机、电焊机)、混凝土拌合设备、试验室及生活区用电
本专项施工方案的编制在于指导搅拌站、沥青拌合站的施工用电,确保能够满足两站的施工生产生活用电并保证施工用电安全
3 电源进线、配电装置、用电位置 3
1 电源的确定 根据工程特点及本搅拌
