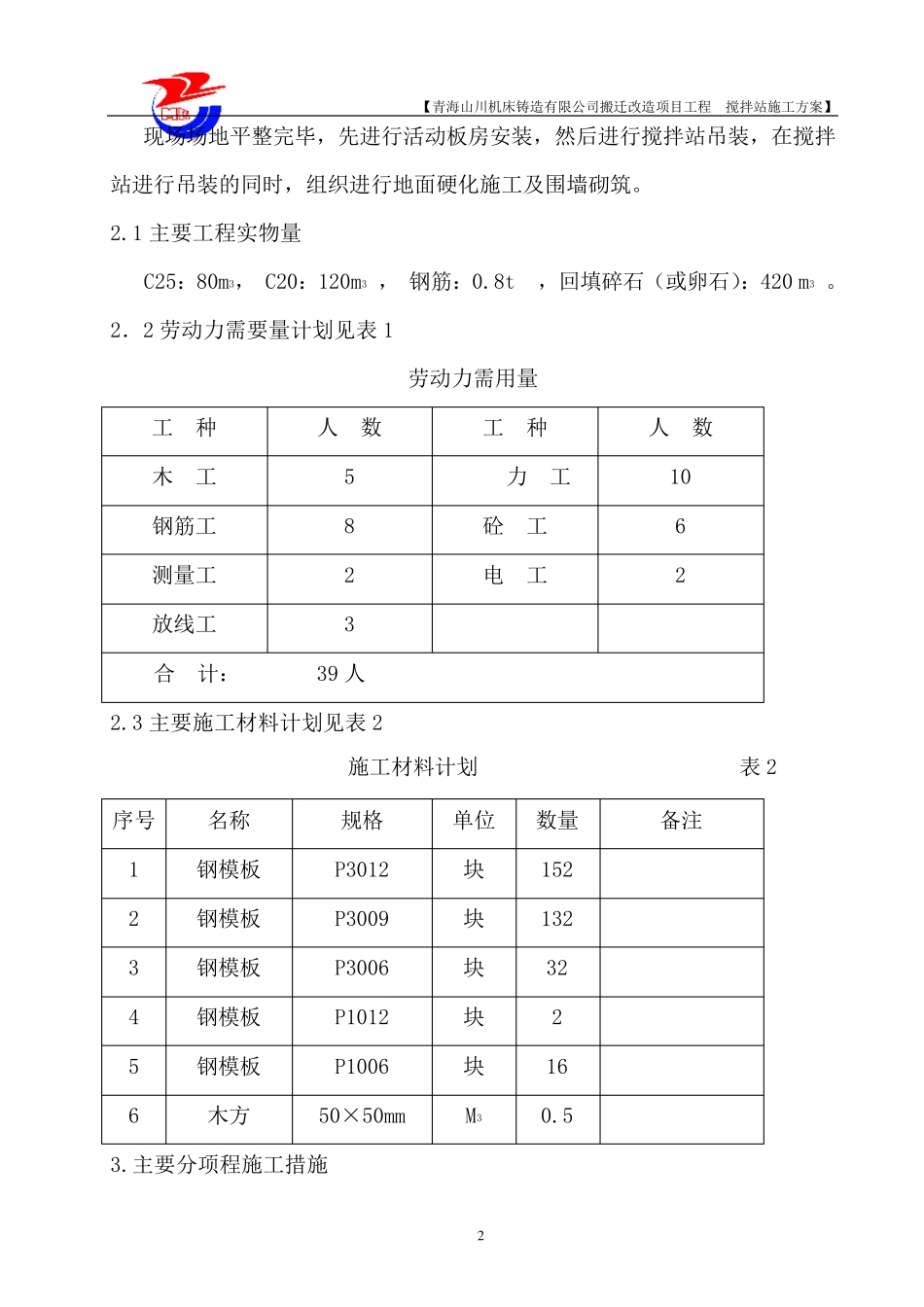

【青海山川机床铸造有限公司搬迁改造项目工程 搅拌站施工方案】 1 1.工程概况 本工程搅拌站区域由搅拌机设备基础,办公室、宿舍及仓库共两栋,仓库为活动板房一栋,以及外加剂库房一栋(砖墙砌筑)组成。我单位自备板房两栋(尺寸: 5m×12m),主要用于办公室和宿舍。搅拌站占地总面积计 4500m2,其中砂石料场占地面积 4000m2,宿舍、办公室及外加剂库房占地面积 500m2。此外,为便于施工方便,利于砼外运及砂石料入场,搅拌站中间设有8m 宽施工道路一条。 搅拌站基础分为水泥罐基础(2 个)、主机基础(1 个)、上料机基础(4 个)、料斗坑(1 个)。水泥罐、主机、上料机基础顶标高根据现场情况定。 本工程自然地面以下砼采用钢模板施工,土方开挖平面尺寸为基础外边线向外扩大600mm,开挖至设备基础底标高,现场自然地平面标高为-1.000m。由机械开挖完成,甩土至基坑外10 米处堆放。水泥罐基础、主机基础、上料机基础为钢筋砼基础,砼等级C25,基础开挖后(经过碾压密实后)回填级配砂石至设计标高。其它基础砼等级C25,素砼。基础施工完毕,由于回填土的需 要,需 要在 上料机下部 砌筑挡 土墙。基础布 置 详 见 附 图 。 基础砼施工完毕,进 行 地面硬 化 ,搅拌站及砂石料场原 土采用压路机碾压夯 实,铺 垫100mm 厚 卵 石会 碎 石,使 用压路机碾三 遍 ,在 碎 石或 卵 石面层 上做 150mm 厚 C20 砼。 2.施工部 署 本基础工程砼浇 筑水泥罐基础分两次 浇 筑完成,其余 基础一次 性 连 续 浇筑完成,现场采用集 中搅拌,浇 筑时 间集 中,现场采用集 中搅拌,设一台 0.3m3搅拌机,水泥罐基础底板受 力 筋Φ 16 间距150mm,分布 筋Φ 12 间距200mm。劳 动力 计划 进 场 30 人 ,分两班 作 业 。 【青海山川机床铸造有限公司搬迁改造项目工程 搅拌站施工方案】 2 现场场地平整完毕,先进行活动板房安装,然后进行搅拌站吊装,在搅拌站进行吊装的同时,组织进行地面硬化施工及围墙砌筑。 2.1 主要工程实物量 C25:80m3, C20:120m3 , 钢筋:0.8t ,回填碎石(或卵石):420 m3 。 2.2 劳动力需要量计划见表1 劳动力需用量 工 种 人 数 工 种 人 数 木 工 5 力 工 10 钢筋工 8 砼 工 6 测量工 2 电 工 2 放线工 3 合 计: 39 人 2.3 主要施工材料计划见表2 施工材料计划 表2 序号 名称 规格 ...
