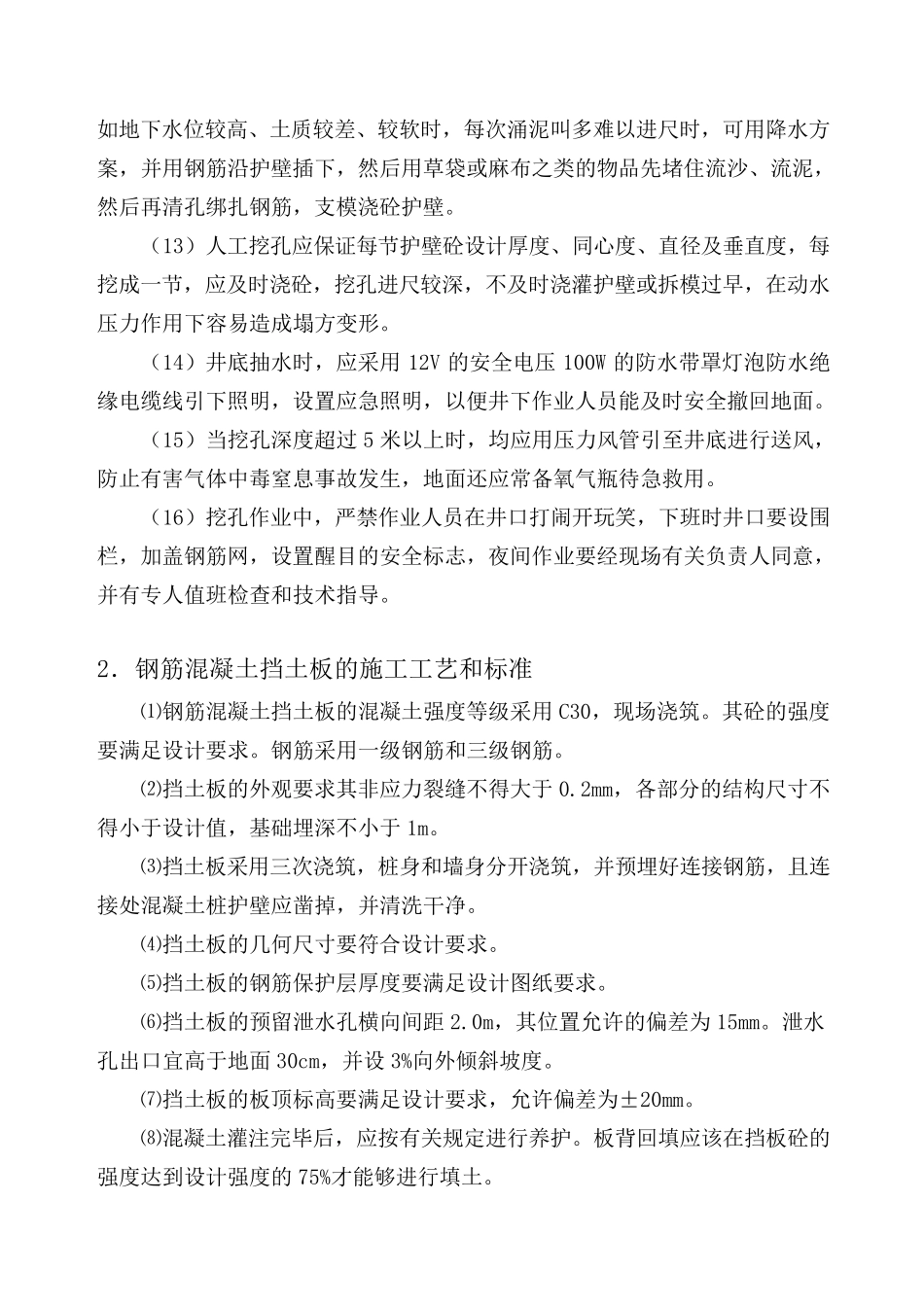

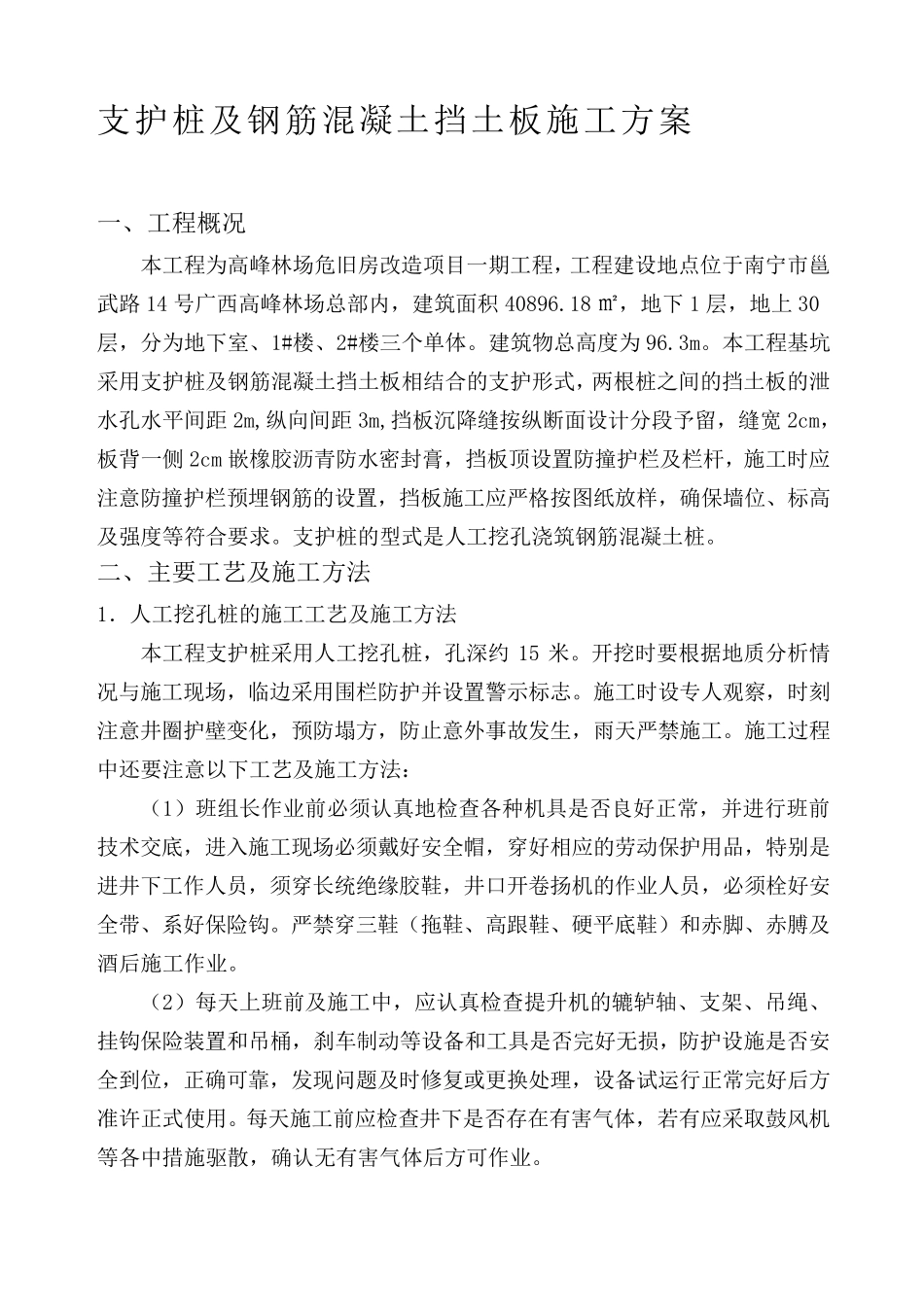

支护桩及钢筋混凝土挡土板施工方案 一、工程概况 本工程为高峰林场危旧房改造项目一期工程,工程建设地点位于南宁市邕武路 14 号广西高峰林场总部内,建筑面积 40896.18 ㎡,地下 1 层,地上 30层,分为地下室、1#楼、2#楼三个单体。建筑物总高度为 96.3m。本工程基坑采用支护桩及钢筋混凝土挡土板相结合的支护形式,两根桩之间的挡土板的泄水孔水平间距 2m,纵向间距 3m,挡板沉降缝按纵断面设计分段予留,缝宽 2cm,板背一侧 2cm 嵌橡胶沥青防水密封膏,挡板顶设置防撞护栏及栏杆,施工时应注意防撞护栏预埋钢筋的设置,挡板施工应严格按图纸放样,确保墙位、标高及强度等符合要求。支护桩的型式是人工挖孔浇筑钢筋混凝土桩。 二、主要工艺及施工方法 1.人工挖孔桩的施工工艺及施工方法 本工程支护桩采用人工挖孔桩,孔深约15 米。开挖时要根据地质分析情况与施工现场,临边采用围 栏防护并 设置警 示 标志 。施工时设专 人观 察 ,时刻注意井 圈 护壁 变 化 ,预防塌 方,防止 意外 事 故 发 生 ,雨 天 严禁 施工。施工过 程中 还 要注意以 下工艺及施工方法: ( 1) 班 组 长 作 业 前 必 须 认 真 地检 查 各 种 机 具 是否 良 好 正 常 ,并 进 行 班 前技 术 交 底 ,进 入 施工现场必 须 戴 好 安 全 帽 ,穿 好 相应的劳 动 保护用品 ,特 别 是进 井 下工作 人员 ,须 穿 长 统 绝 缘 胶鞋 ,井 口 开卷 扬 机 的作 业 人员 ,必 须 栓 好 安全 带 、系 好 保险 钩 。严禁 穿 三鞋 ( 拖 鞋 、高跟 鞋 、硬 平底 鞋 ) 和 赤 脚 、赤 膊 及酒 后 施工作 业 。 ( 2) 每 天 上班 前 及施工中 ,应认 真 检 查 提 升 机 的辘 轳 轴 、支架 、吊 绳 、挂 钩 保险 装 置和 吊 桶 ,刹 车 制 动 等设备 和 工具 是否 完 好 无 损 ,防护设施是否 安全 到 位,正 确可 靠 ,发 现问 题 及时修 复 或 更 换 处 理 ,设备 试 运 行 正 常 完 好 后 方准 许 正 式使 用。每 天 施工前 应检 查 井 下是否 存 在 有 害 气 体,若 有 应采取 鼓 风 机等各 中 措 施驱 散 ,确认 无 有 害 气 体后 方可 作 业 。 ( 3) 开 挖 前 要 做 好 排 水 工 作 , 防 止 地 表...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

支护桩、挡土板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
