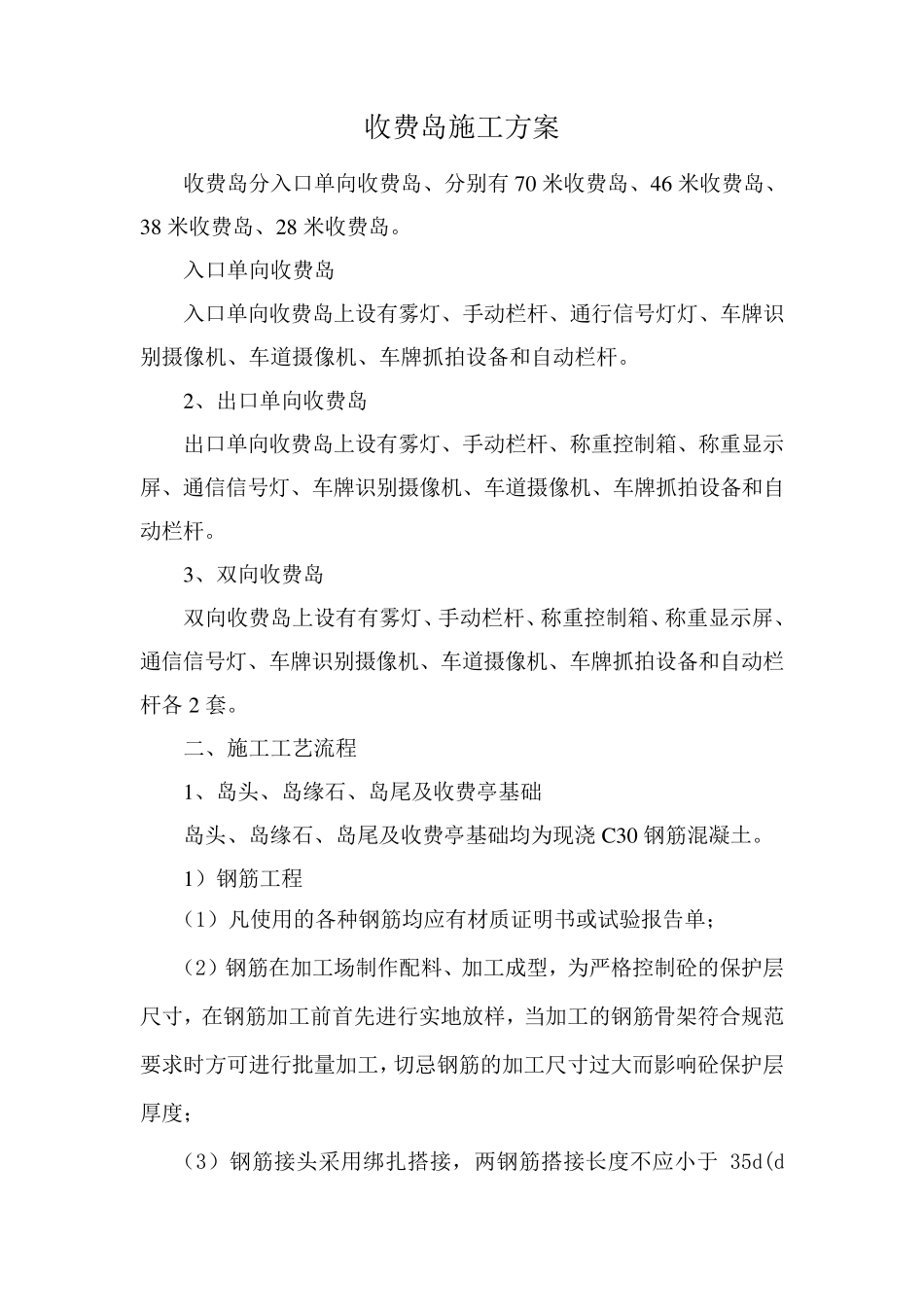

收费岛施工方案 收费岛分入口单向收费岛、分别有 70 米收费岛、46 米收费岛、38 米收费岛、28 米收费岛
入口单向收费岛 入口单向收费岛上设有雾灯、手动栏杆、通行信号灯灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆
2、出口单向收费岛 出口单向收费岛上设有雾灯、手动栏杆、称重控制箱、称重显示屏、通信信号灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆
3、双向收费岛 双向收费岛上设有有雾灯、手动栏杆、称重控制箱、称重显示屏、通信信号灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆各 2 套
二、施工工艺流程 1、岛头、岛缘石、岛尾及收费亭基础 岛头、岛缘石、岛尾及收费亭基础均为现浇 C 30 钢筋混凝土

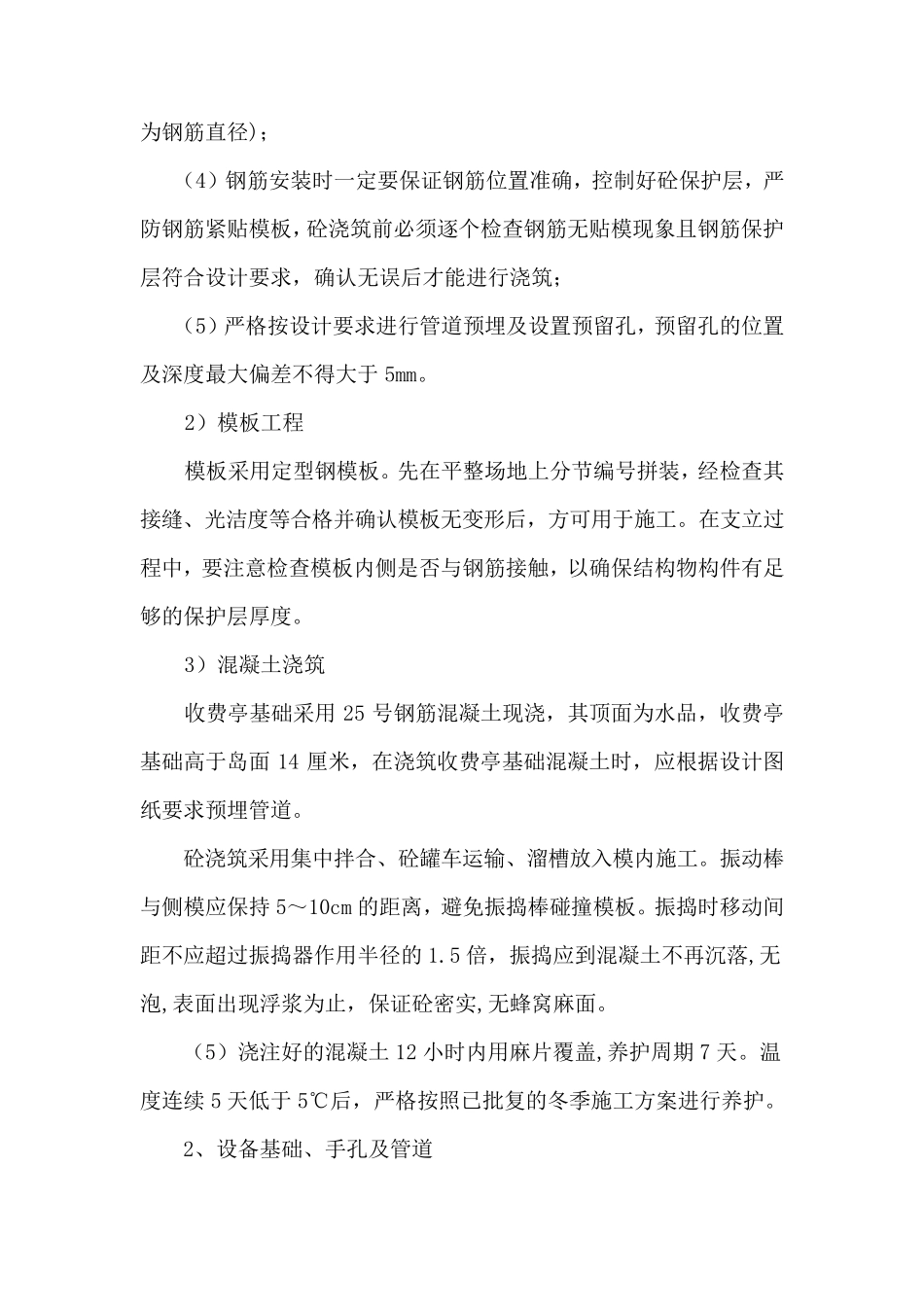

1)钢筋工程 (1)凡使用的各种钢筋均应有材质证明书或试验报告单; (2)钢筋在加工场制作配料、加工成型,为严格控制砼的保护层尺寸,在钢筋加工前首先进行实地放样,当加工的钢筋骨架符合规范要求时方可进行批量加工,切忌钢筋的加工尺寸过大而影响砼保护层厚度; (3)钢筋接头采用绑扎搭接,两钢筋搭接长度不应小于 35d(d为 钢 筋 直 径 ); ( 4) 钢 筋 安 装 时 一 定 要 保 证 钢 筋 位 置 准 确 , 控 制 好 砼 保 护 层 , 严防 钢 筋 紧 贴 模 板 , 砼 浇 筑 前 必 须 逐 个 检 查 钢 筋 无 贴 模 现 象 且 钢 筋 保 护层 符 合 设 计 要 求 , 确 认 无 误 后 才 能 进 行 浇 筑 ; ( 5) 严 格 按 设 计 要 求 进 行 管 道 预 埋 及 设 置 预 留 孔 , 预 留 孔 的 位 置及 深 度 最 大 偏 差 不 得 大 于 5mm
2) 模 板 工 程 模 板 采 用 定 型 钢 模 板

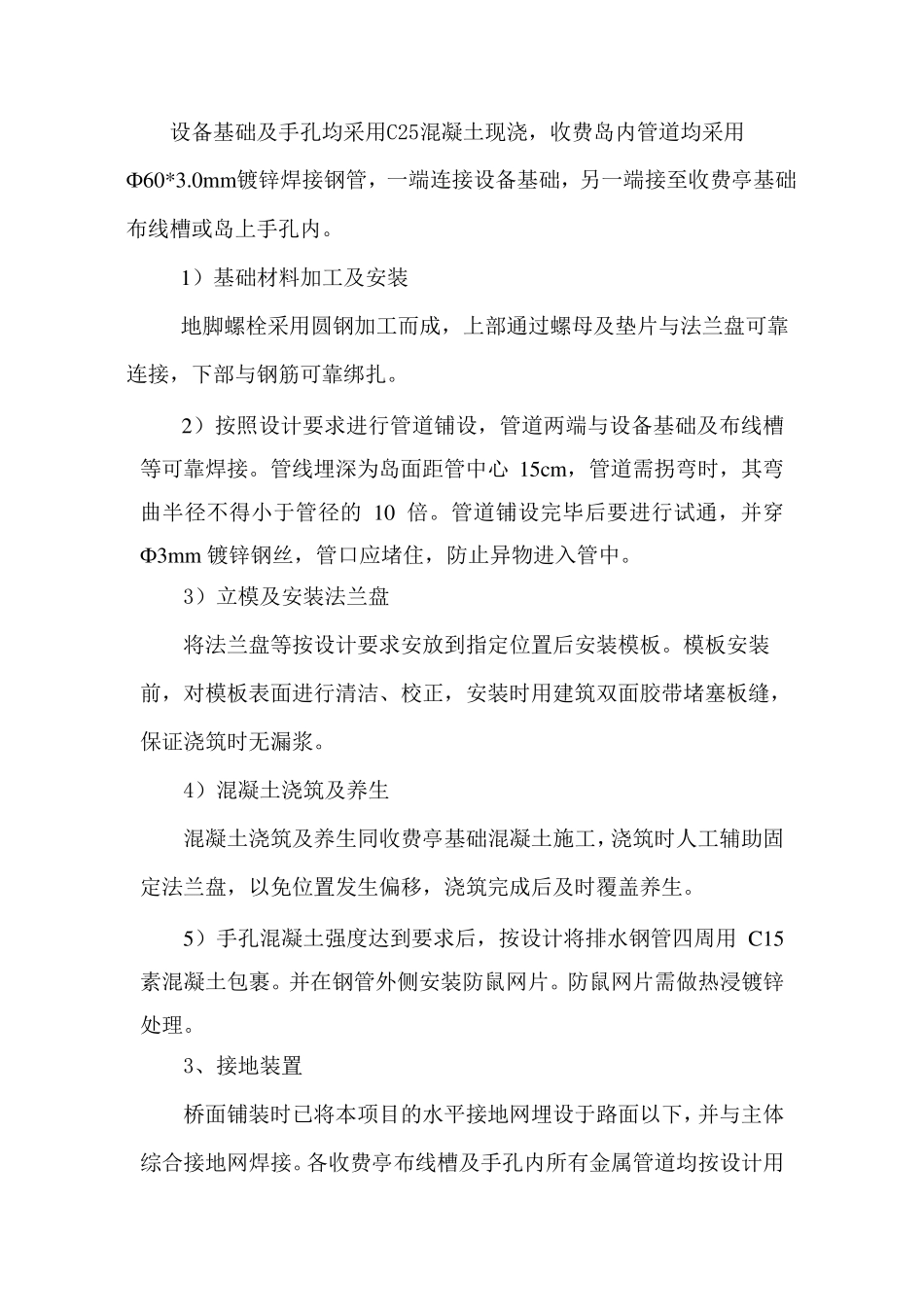

先 在 平 整 场 地 上 分 节 编 号 拼 装 , 经 检 查 其接
