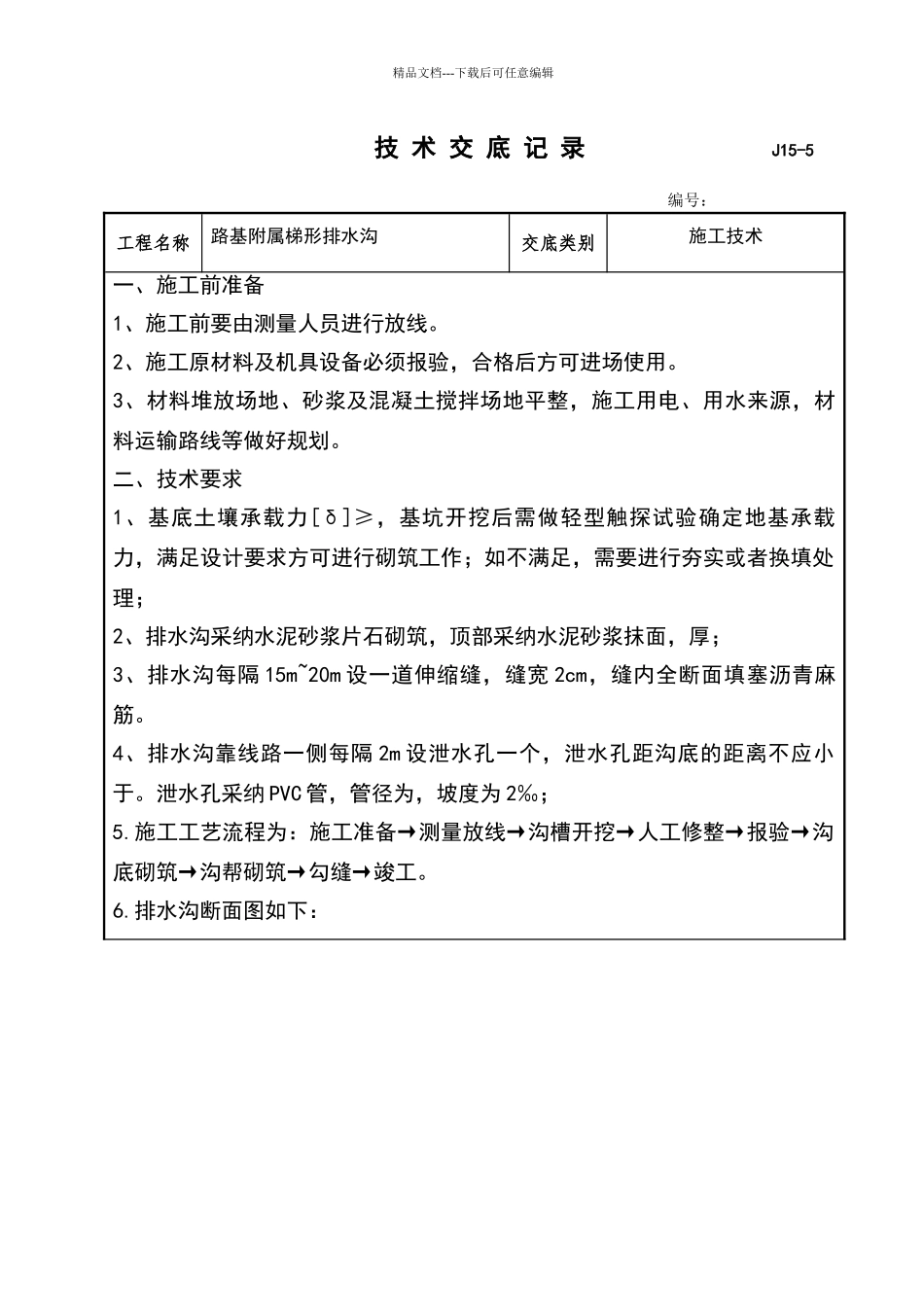

精品文档---下载后可任意编辑 技 术 交 底 记 录 J15-5 编号:工程名称路基附属梯形排水沟交底类别施工技术一、施工前准备1、施工前要由测量人员进行放线。2、施工原材料及机具设备必须报验,合格后方可进场使用。3、材料堆放场地、砂浆及混凝土搅拌场地平整,施工用电、用水来源,材料运输路线等做好规划。二、技术要求1、基底土壤承载力[δ]≥,基坑开挖后需做轻型触探试验确定地基承载力,满足设计要求方可进行砌筑工作;如不满足,需要进行夯实或者换填处理;2、排水沟采纳水泥砂浆片石砌筑,顶部采纳水泥砂浆抹面,厚;3、排水沟每隔 15m~20m 设一道伸缩缝,缝宽 2cm,缝内全断面填塞沥青麻筋。4、排水沟靠线路一侧每隔 2m 设泄水孔一个,泄水孔距沟底的距离不应小于。泄水孔采纳 PVC 管,管径为,坡度为 2‰;5.施工工艺流程为:施工准备→测量放线→沟槽开挖→人工修整→报验→沟底砌筑→沟帮砌筑→勾缝→竣工。6.排水沟断面图如下:精品文档---下载后可任意编辑三、施工方法及注意事项1、施工开挖时采纳人工配合机械开挖,开挖时要严格控制好宽度及标高,禁止出现超挖。2、排水沟施工时应先施工底部的浆砌,砌筑时要严格挂线进行施工。砌筑时应错缝砌筑,石块之间彼此镶紧咬合,局部小缝隙用砂浆随砌随填,严禁干填碎石块,且砂浆要严格采纳机械按配合比拌制;上下两层缝错开不小于8cm。砌筑时墙的厚度及沟底的厚度必须符合设计要求,水沟的净空尺寸必须符合设计尺寸。4、砌筑的片石要经试验检测合格,砌筑时禁止使用风化的片石,片石的大小要均匀,且尺寸不应小于 15cm。5、砌片石用的砂采纳干净的中砂,砌筑砂浆强度为号,砂浆拌合必顺采纳机械拌合,砂浆拌合时要严格根据试验室的配合比进行施工,认真做好试验块的制作和养护工作,拌合场地砂浆配合比牌及拌合用料的计量设备必须齐全。6、砂浆使用搅拌机现场拌合,拌合时间宜为 3-5 分钟,若在运输过程中发生离析、泌水的砂浆,砌筑前应重新拌合,堆放拌和好的砂浆禁止直接堆在松散的地面上,下面要铺设铁皮等隔离设施,砂浆应随拌随用,对拌合完堆放时间太久砂浆的应当废弃,禁止用于砌筑施工中。精品文档---下载后可任意编辑7、砌筑施工时要严格按挤浆法进行施工,对不符合施工工艺要求和砌筑砂浆不饱満的要返工重做,对砌筑完的水沟应及时洒水养护。8、勾缝砂浆采纳号砂浆,勾缝里全部采纳勾凹缝,凹缝的深度约比石头平面深 8㎜左右,水沟砌筑时砌缝应均匀,水沟...
