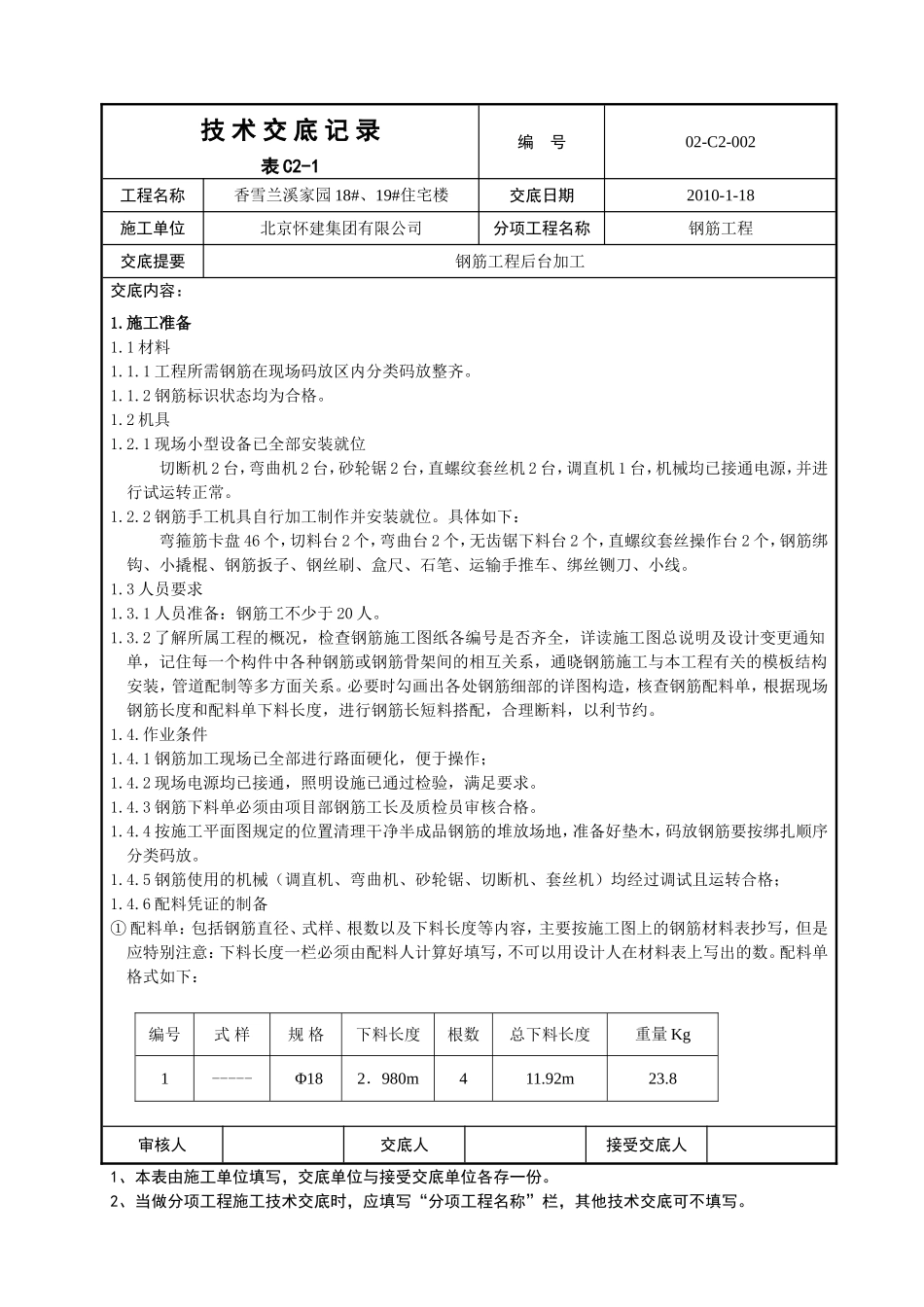

技术交底记录表C2-1编号02-C2-002工程名称香雪兰溪家园18#、19#住宅楼交底日期2010-1-18施工单位北京怀建集团有限公司分项工程名称钢筋工程交底提要钢筋工程后台加工交底内容:1
1工程所需钢筋在现场码放区内分类码放整齐
2钢筋标识状态均为合格
1现场小型设备已全部安装就位切断机2台,弯曲机2台,砂轮锯2台,直螺纹套丝机2台,调直机1台,机械均已接通电源,并进行试运转正常
2钢筋手工机具自行加工制作并安装就位
具体如下:弯箍筋卡盘46个,切料台2个,弯曲台2个,无齿锯下料台2个,直螺纹套丝操作台2个,钢筋绑钩、小撬棍、钢筋扳子、钢丝刷、盒尺、石笔、运输手推车、绑丝铡刀、小线
3人员要求1
1人员准备:钢筋工不少于20人
2了解所属工程的概况,检查钢筋施工图纸各编号是否齐全,详读施工图总说明及设计变更通知单,记住每一个构件中各种钢筋或钢筋骨架间的相互关系,通晓钢筋施工与本工程有关的模板结构安装,管道配制等多方面关系
必要时勾画出各处钢筋细部的详图构造,核查钢筋配料单,根据现场钢筋长度和配料单下料长度,进行钢筋长短料搭配,合理断料,以利节约
1钢筋加工现场已全部进行路面硬化,便于操作;1
2现场电源均已接通,照明设施已通过检验,满足要求
3钢筋下料单必须由项目部钢筋工长及质检员审核合格
4按施工平面图规定的位置清理干净半成品钢筋的堆放场地,准备好垫木,码放钢筋要按绑扎顺序分类码放
5钢筋使用的机械(调直机、弯曲机、砂轮锯、切断机、套丝机)均经过调试且运转合格;1
6配料凭证的制备①配料单:包括钢筋直径、式样、根数以及下料长度等内容,主要按施工图上的钢筋材料表抄写,但是应特别注意:下料长度一栏必须由配料人计算好填写,不可以用设计人在材
