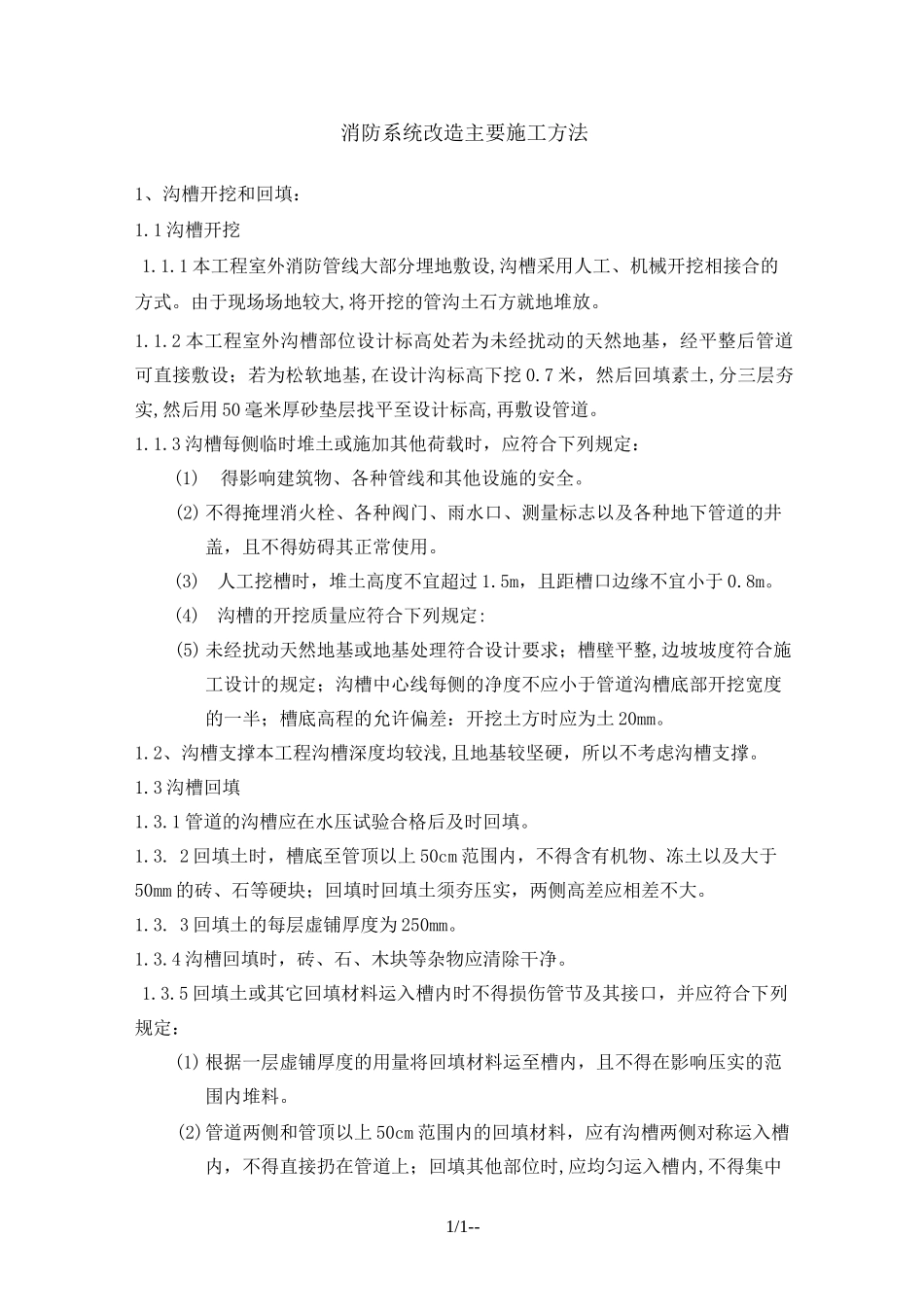

1/1--消防系统改造主要施工方法1、沟槽开挖和回填:1
1 沟槽开挖1
1 本工程室外消防管线大部分埋地敷设,沟槽采用人工、机械开挖相接合的方式
由于现场场地较大,将开挖的管沟土石方就地堆放
2 本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖 0
7 米,然后回填素土,分三层夯实,然后用 50 毫米厚砂垫层找平至设计标高,再敷设管道
3 沟槽每侧临时堆土或施加其他荷载时,应符合下列规定:(1)得影响建筑物、各种管线和其他设施的安全
(2) 不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用
(3)人工挖槽时,堆土高度不宜超过 1
5m,且距槽口边缘不宜小于 0
(4)沟槽的开挖质量应符合下列规定:(5) 未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为土 20mm
2、沟槽支撑本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑
3 沟槽回填1

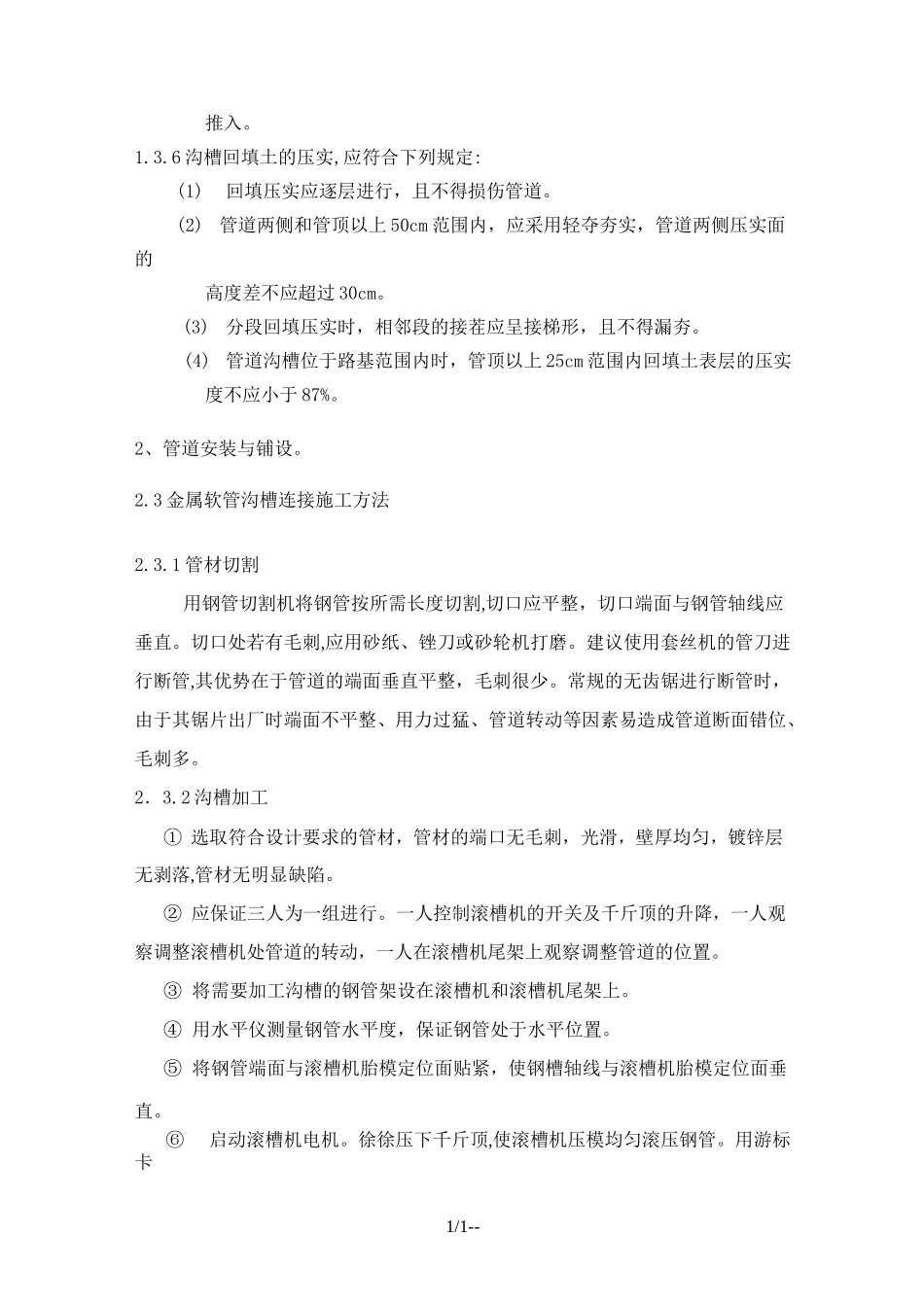

1 管道的沟槽应在水压试验合格后及时回填
2 回填土时,槽底至管顶以上 50cm 范围内,不得含有机物、冻土以及大于50mm 的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大
3 回填土的每层虚铺厚度为 250mm
4 沟槽回填时,砖、石、木块等杂物应清除干净
5 回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定:(1) 根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料
(2)管道两侧和管顶以上 50cm 范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入
