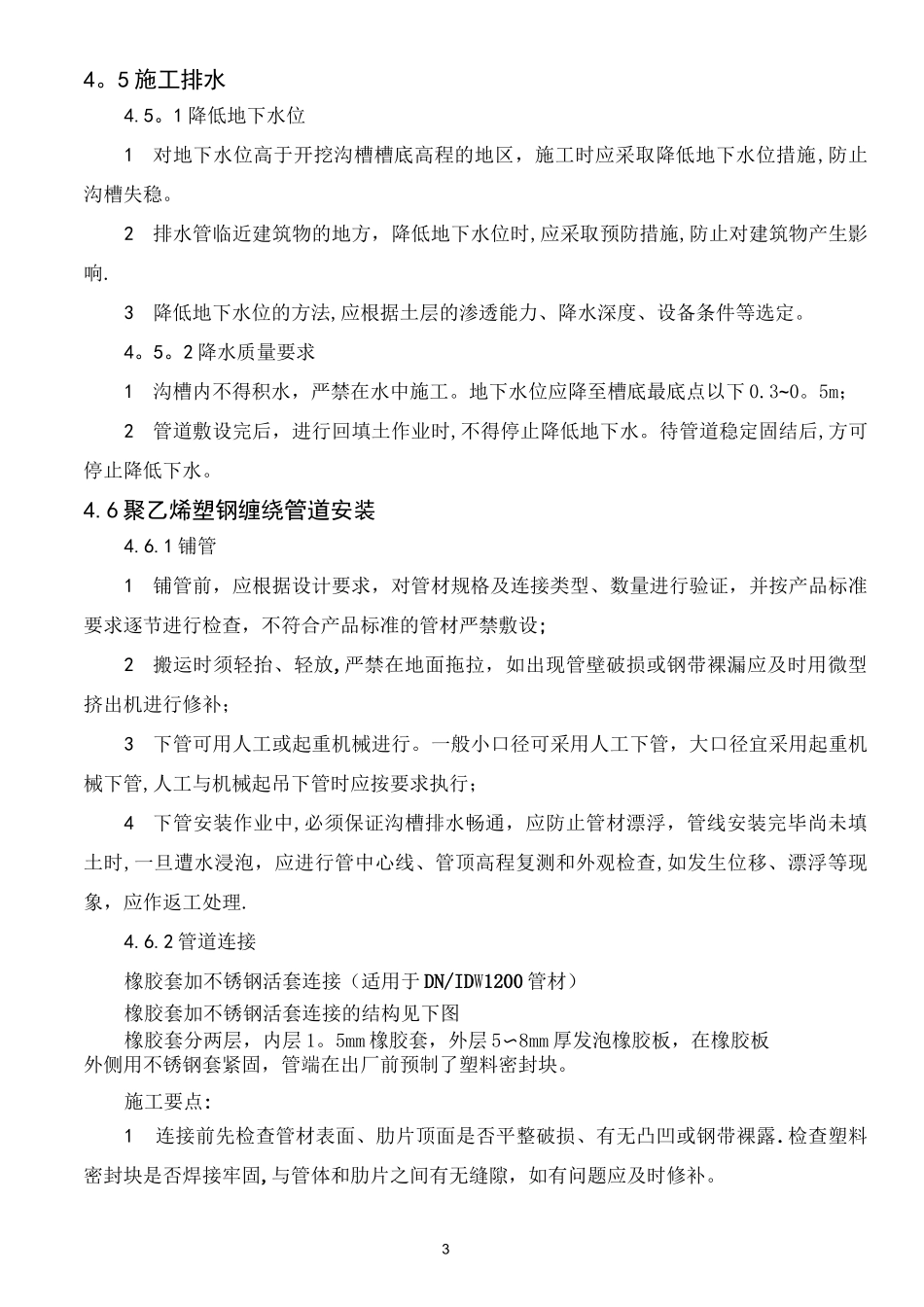

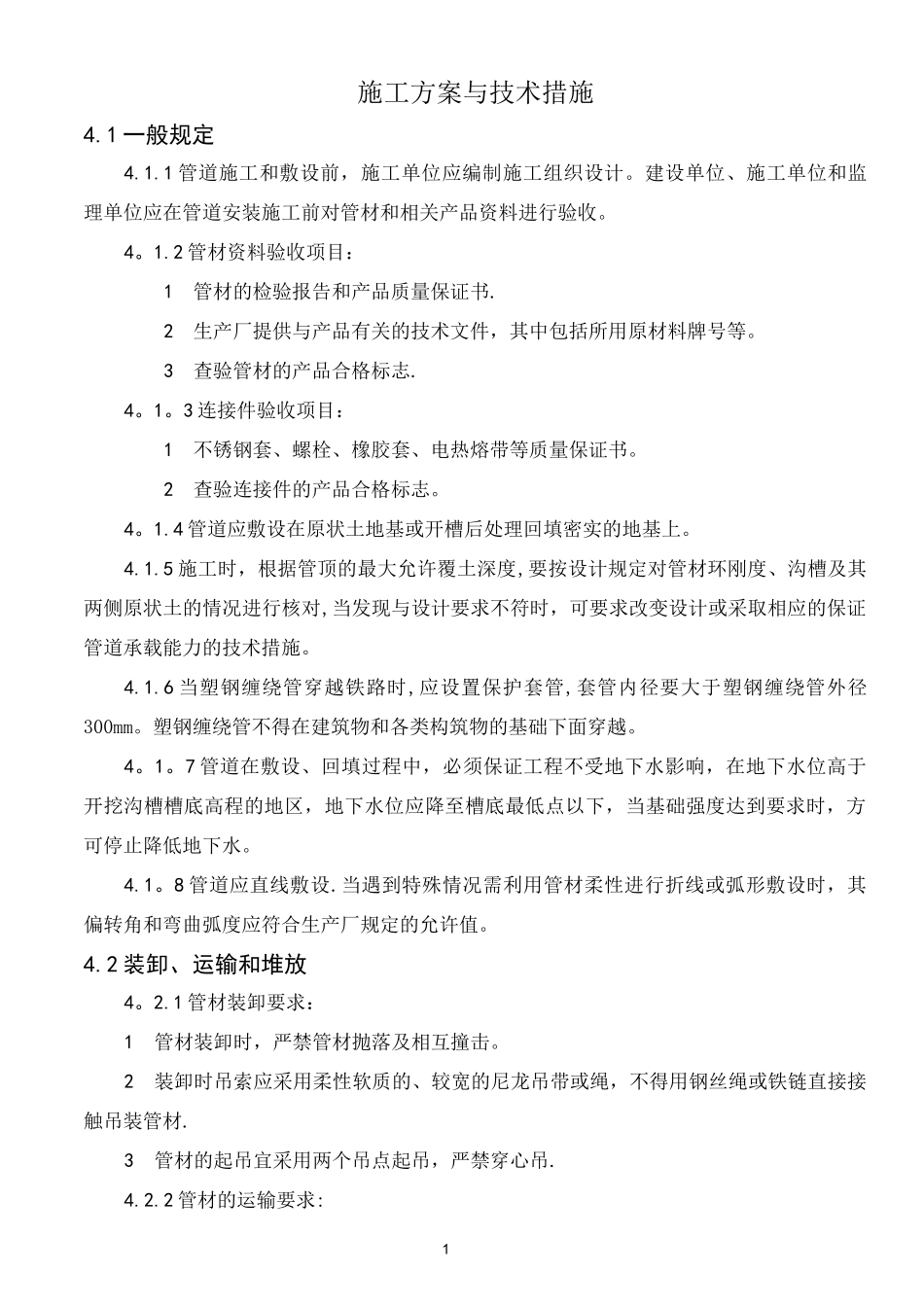

1施工方案与技术措施4.1 一般规定4.1.1 管道施工和敷设前,施工单位应编制施工组织设计。建设单位、施工单位和监理单位应在管道安装施工前对管材和相关产品资料进行验收。4。1.2 管材资料验收项目:1管材的检验报告和产品质量保证书.2生产厂提供与产品有关的技术文件,其中包括所用原材料牌号等。3查验管材的产品合格标志.4。1。3 连接件验收项目:1不锈钢套、螺栓、橡胶套、电热熔带等质量保证书。2查验连接件的产品合格标志。4。1.4 管道应敷设在原状土地基或开槽后处理回填密实的地基上。4.1.5 施工时,根据管顶的最大允许覆土深度,要按设计规定对管材环刚度、沟槽及其两侧原状土的情况进行核对,当发现与设计要求不符时,可要求改变设计或采取相应的保证管道承载能力的技术措施。4.1.6 当塑钢缠绕管穿越铁路时,应设置保护套管,套管内径要大于塑钢缠绕管外径300mm。塑钢缠绕管不得在建筑物和各类构筑物的基础下面穿越。4。1。7 管道在敷设、回填过程中,必须保证工程不受地下水影响,在地下水位高于开挖沟槽槽底高程的地区,地下水位应降至槽底最低点以下,当基础强度达到要求时,方可停止降低地下水。4.1。8 管道应直线敷设.当遇到特殊情况需利用管材柔性进行折线或弧形敷设时,其偏转角和弯曲弧度应符合生产厂规定的允许值。4.2 装卸、运输和堆放4。2.1 管材装卸要求:1管材装卸时,严禁管材抛落及相互撞击。2装卸时吊索应采用柔性软质的、较宽的尼龙吊带或绳,不得用钢丝绳或铁链直接接触吊装管材.3管材的起吊宜采用两个吊点起吊,严禁穿心吊.4.2.2 管材的运输要求:21发运的管材应做好管材端口的保护.2大口径管材运输时,宜在管侧嵌入楔保护。3管材在运输车上的堆放高度应符合国家交通管理条例的规定。4。2。3 管材堆放要求:1管材存放场地应平整,堆放应整齐;管材堆放时两侧应采用木楔和木板档住,防止滑动。2管材堆放不宜过高,堆放层数应根据生产厂的要求执行。3不同直径与不同环刚度等级管材宜分类堆放。4橡胶套、螺栓、不锈钢套等宜放在库房存贮。4。3 沟槽4.3。1 沟槽形式应根据施工现场环境、槽深、地下水位、土质情况、施工设备及季节影响等因素制定。4。3。2 管道基础层型式及管基础支承角 2,应依基础地质条件、地下水位、管径及埋深等条件确定。4。3.3 沟槽槽底净宽度,可按各地区的具体情况并根据管径大小、埋设深度、施工工艺等确定。当管径不大于 0。45m 时,管道每边净距不亦小于 0.3m;当管径大于 0。4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

聚乙烯缠绕管施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
