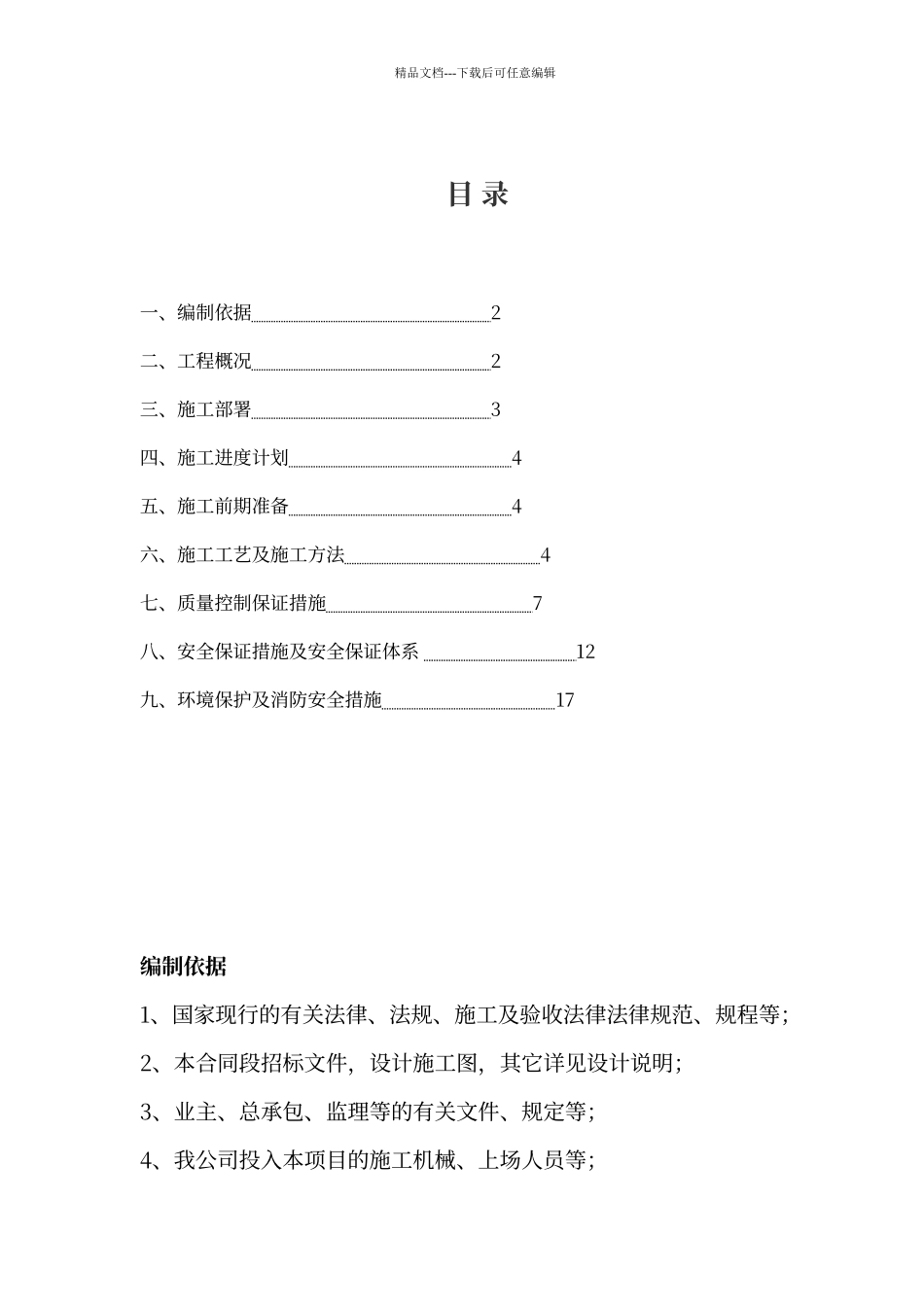

精品文档---下载后可任意编辑目 录一、编制依据 2二、工程概况 2三、施工部署 3四、施工进度计划 4五、施工前期准备 4六、施工工艺及施工方法 4七、质量控制保证措施 7八、安全保证措施及安全保证体系 12九、环境保护及消防安全措施 17编制依据1、国家现行的有关法律、法规、施工及验收法律法律规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总承包、监理等的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;精品文档---下载后可任意编辑5、本工程地质情况详见《岩土工程勘察报告》
工程概况东塘大道(元华路—北江滨路)道路工程起点位于元华路,在福厦铁路以东平行布设,终点位于北江滨路,线位基本呈现北-南走向,起止桩号为 K0+000~K2+,本工程道路等级为城市支路,红线宽度为24m,全长,双向四车道,设计时速为 30km/h
本项目路基范围内存在塘底淤泥深厚的鱼塘及藕塘,对于软土层实行特别处理,采纳水泥搅拌桩处理
采纳复合硅酸盐水泥,水泥掺入量为 15%,水灰比 为`~;桩位水平允许偏差≤50mm,桩身垂直允许偏差≤%
设计深层搅拌桩长为~11m ,桩与桩之间距离~,具体根据布桩图
超灌长度皆为 500mm
Ø500 水泥搅拌桩每米水泥用量为 50kg
桩径 Ø500 的工作量约为 28690 立方,最终工作量按实计算

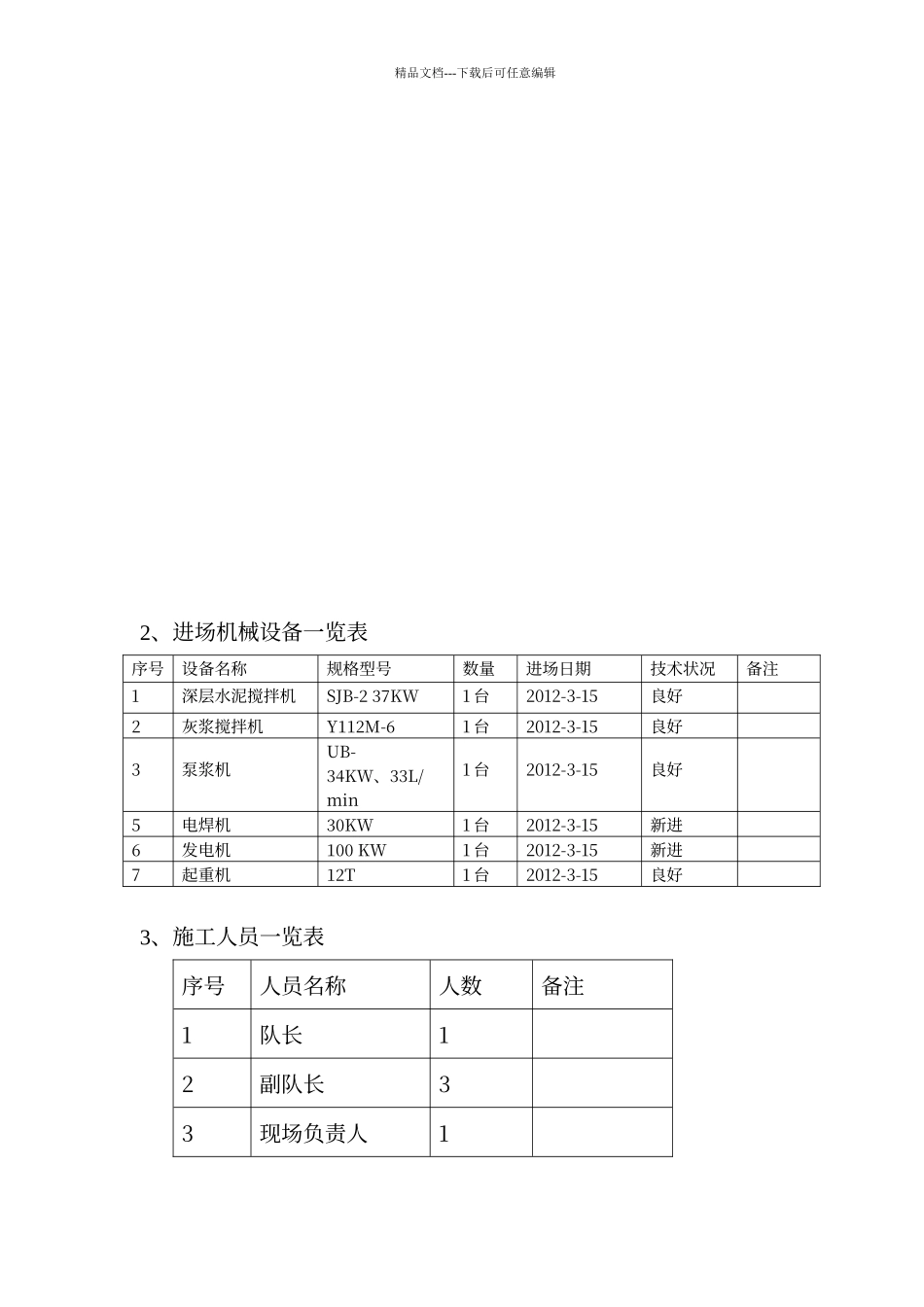

三、施工部署搅拌桩由我公司的专业施工队负责施工
