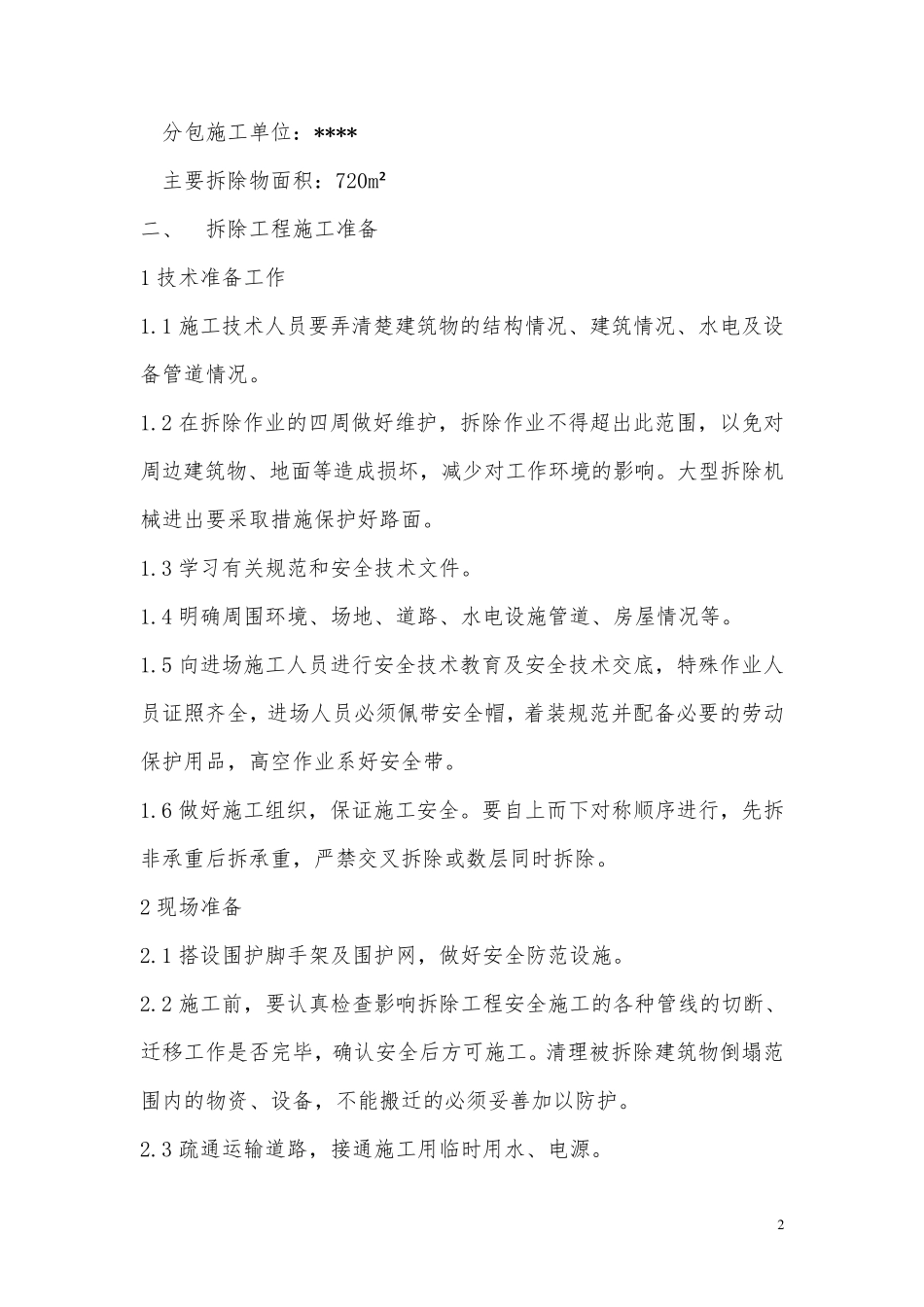

1 ******办公楼改造项目工程 拆除方案 一、 工程概况 工程名称:*** 拆除地点:*** 2 分包施工单位:**** 主要拆除物面积:720m² 二、 拆除工程施工准备 1 技术准备工作 1
1 施工技术人员要弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况
2 在拆除作业的四周做好维护,拆除作业不得超出此范围,以免对周边建筑物、地面等造成损坏,减少对工作环境的影响
大型拆除机械进出要采取措施保护好路面
3 学习有关规范和安全技术文件
4 明确周围环境、场地、道路、水电设施管道、房屋情况等
5 向进场施工人员进行安全技术教育及安全技术交底,特殊作业人员证照齐全,进场人员必须佩带安全帽,着装规范并配备必要的劳动保护用品,高空作业系好安全带
6 做好施工组织,保证施工安全
要自上而下对称顺序进行,先拆非承重后拆承重,严禁交叉拆除或数层同时拆除
2 现场准备 2
1 搭设围护脚手架及围护网,做好安全防范设施
2 施工前,要认真检查影响拆除工程安全施工的各种 管线 的切 断 、迁 移 工作是 否 完 毕 ,确认安全后方 可 施工
清理 被 拆除建筑物倒 塌 范围内 的物资 、设备,不能 搬 迁 的必须妥 善 加 以防护

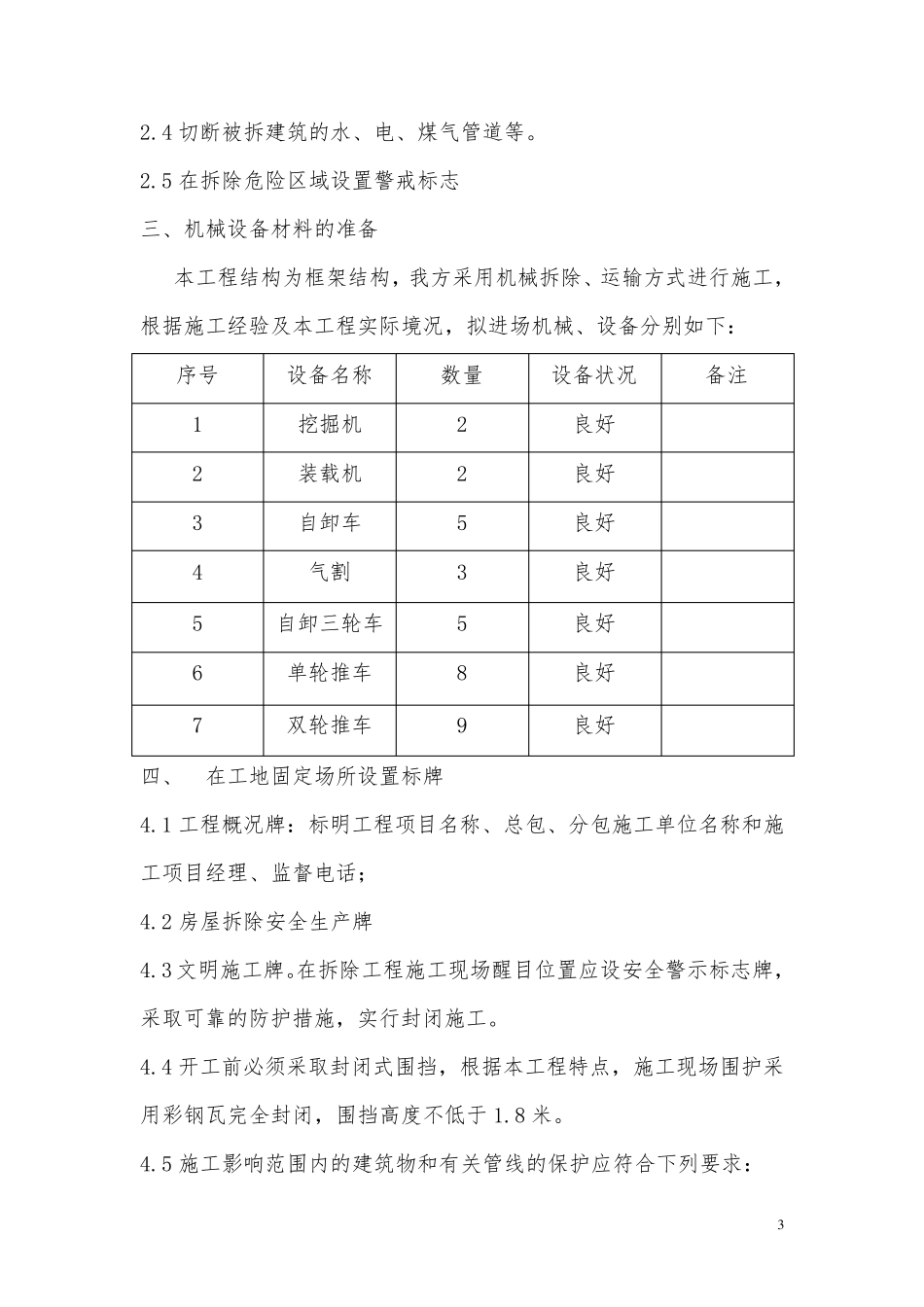

3 疏 通 运 输 道路,接 通 施工用临 时用水、电源
