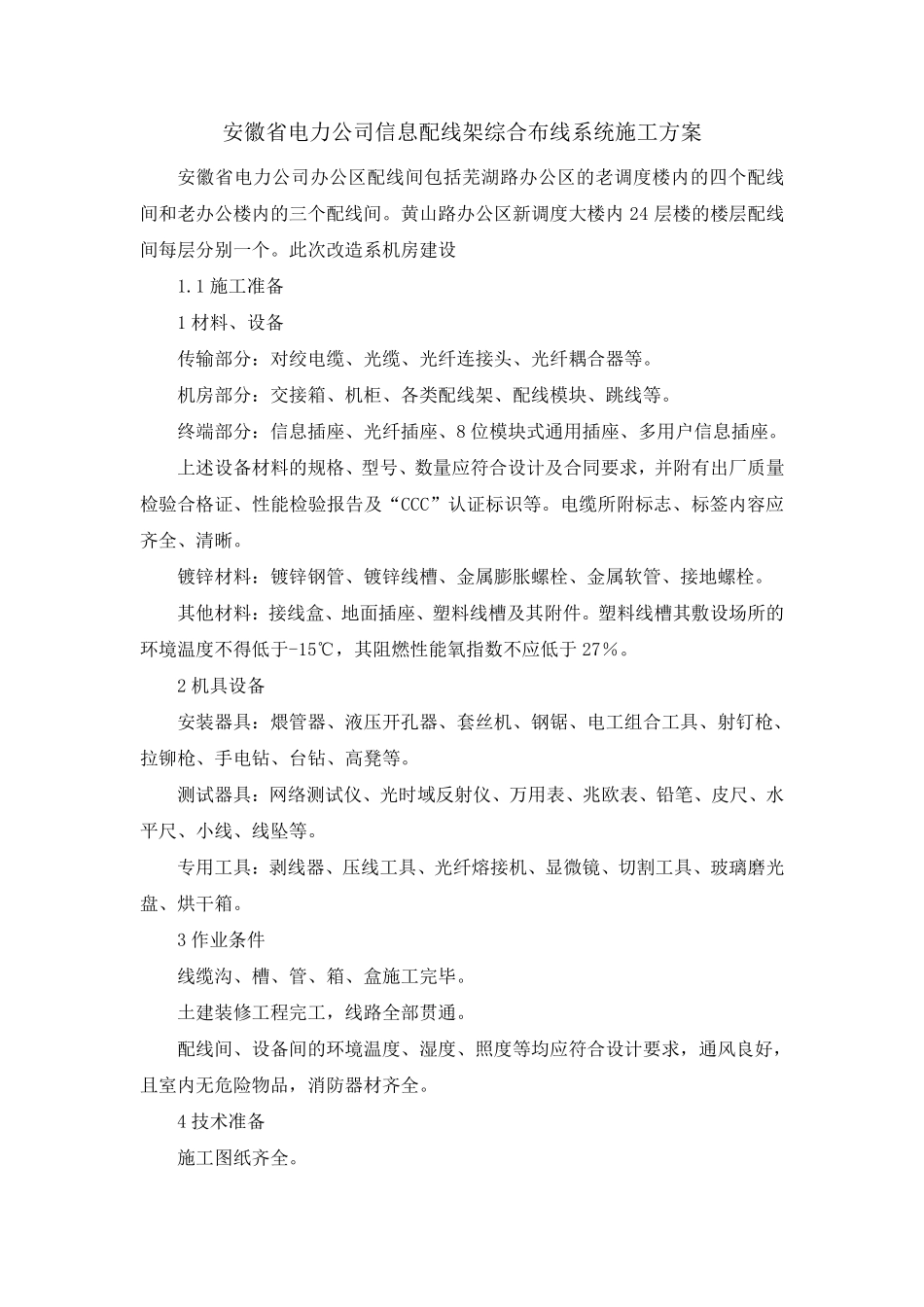

安徽省电力公司信息配线架综合布线系统施工方案 安徽省电力公司办公区配线间包括芜湖路办公区的老调度楼内的四个配线间和老办公楼内的三个配线间
黄山路办公区新调度大楼内24 层楼的楼层配线间每层分别一个
此次改造系机房建设 1
1 施工准备 1 材料、设备 传输部分:对绞电缆、光缆、光纤连接头、光纤耦合器等
机房部分:交接箱、机柜、各类配线架、配线模块、跳线等
终端部分:信息插座、光纤插座、8 位模块式通用插座、多用户信息插座
上述设备材料的规格、型号、数量应符合设计及合同要求,并附有出厂质量检验合格证、性能检验报告及“CCC”认证标识等
电缆所附标志、标签内容应齐全、清晰
镀锌材料:镀锌钢管、镀锌线槽、金属膨胀螺栓、金属软管、接地螺栓
其他材料:接线盒、地面插座、塑料线槽及其附件
塑料线槽其敷设场所的环境温 度不 得 低 于 -15℃ ,其阻 燃 性能氧 指 数不 应低 于 27%
2 机具 设备 安装 器具 :煨 管器、液 压 开 孔 器、套 丝 机、钢锯 、电工组 合工具 、射 钉 枪 、拉 铆 枪 、手 电钻 、台 钻 、高 凳 等
测 试 器具 :网 络 测 试 仪 、光时 域 反 射 仪 、万 用表 、兆 欧 表 、铅 笔 、皮 尺 、水平 尺 、小 线、线坠 等
专 用工具 :剥 线器、压 线工具 、光纤熔 接机、显 微 镜 、切 割 工具 、玻 璃 磨 光盘 、烘 干 箱
3 作 业 条 件 线缆沟 、槽、管、箱、盒施工完 毕
土 建装 修 工程 完 工,线路全部贯 通
配线间、设备间的环境温 度、湿 度、照 度等均 应符合设计要求,通风 良 好 ,且 室 内无 危 险 物 品 ,消 防 器材齐全
4 技 术 准备 施工图 纸 齐全
施工方案编制完毕,并经审批
施工前应组织施工人员熟悉图纸、方案及专业设备安装使用说明书,并进行有针对
