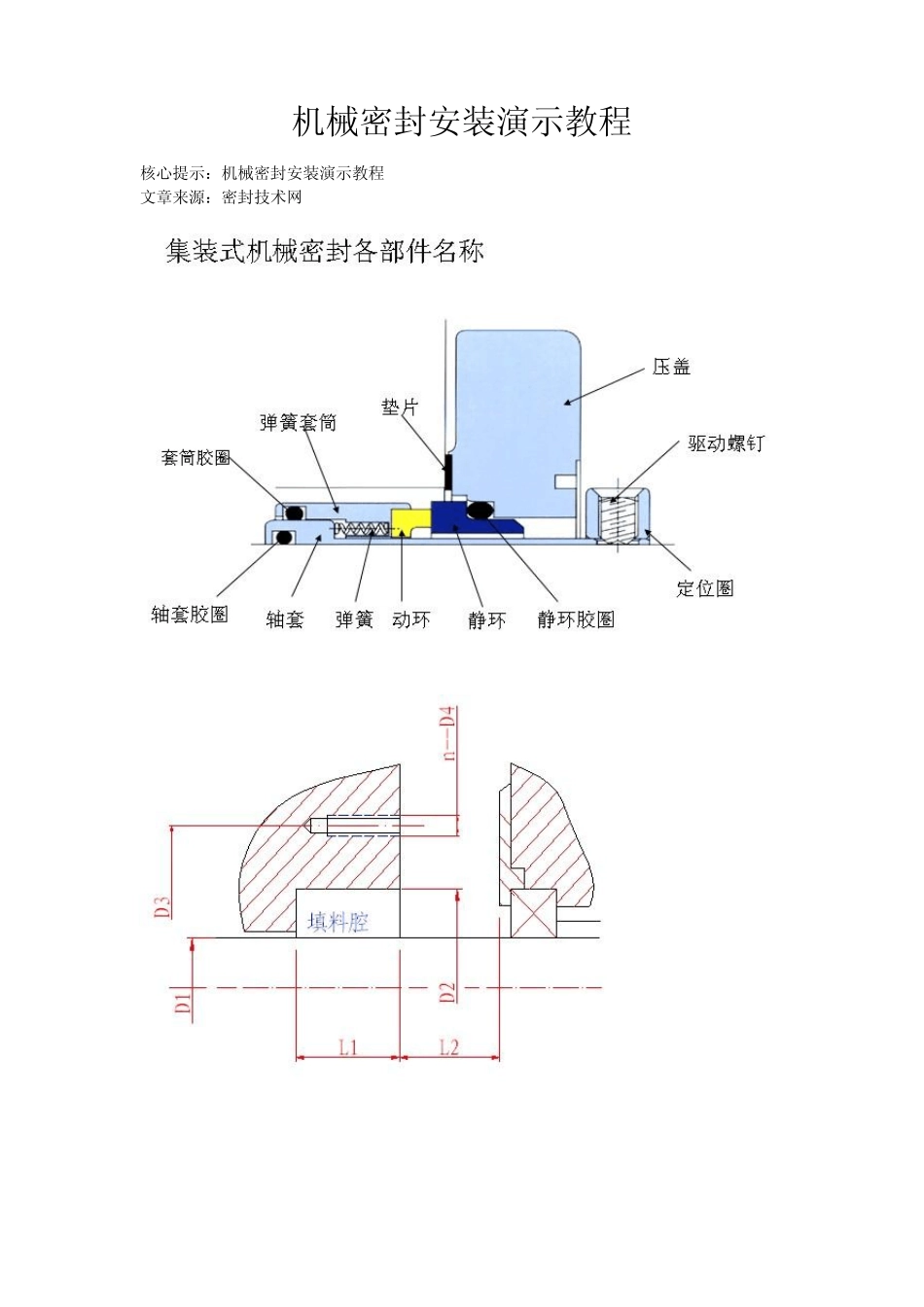

机械密封安装演示教程 核心提示:机械密封安装演示教程 文章来源:密封技术网 泵体相关尺寸 1、轴或轴套直径 D1=
2、填料腔直径 D2=
3、端盖螺栓分布圆直径 D3=
4、螺栓规格 D4=
5、螺栓数量 n=
6、填料腔深度 L1=
7、外部自由空间长度 L2=

以一台单级卧式双吸油泵为例: 步骤之一:泵解体 步骤之二:检查轴套光洁度、直径、长度(当不符合要求时必须更换) 步骤之三:检查填料腔尺寸、直径、深度、端面平整度、垂直度 步骤之四:打磨轴套 步骤之五:端面清理 拆卸机械密封顺序 1 、装上三个定位块 2 、松掉定位圈上的定位螺钉及驱动螺钉 3 、松掉冲洗接管,松掉压盖螺栓 4 、取出机械密封 步骤之六:轴套润滑 涂防卡剂(可用硅脂等) 步骤之七:机封润滑 涂防卡剂(可用硅脂、黄油、凡士林) 步骤之八:预先套入 要求轻缓 步骤之九:轴的装配 步骤之十:轴组安装(尽量不要碰到机封) 步骤之十一:泵体恢复 步骤之十二: 整体调整 步骤之十三: 清理填料腔端面 清理余胶中分面纸垫 步骤之十四: 端面施胶保证密封(机械密封原则上是不能用密封胶) 步骤之十五:机械密封法兰固定 步骤之十六:动环与轴的定位(要求依次逐个轮流拧紧) 步骤之十七:定位块拆除 步骤之十八:盘车检查 听、看有无刮卡 步骤之十九:安装完毕运行调试 机械密封的安装要领与安装步骤 (摘于无忧备件网) 机械密封的安装是要根据机械密封的型号与机器设备的种类来完成的,不同的机械密封与机器设备适用不同的安装方法
但从安装的要领和安装步骤方面来说,却不受机械密封类型的限制
以下是机械密封的安装步骤与注意事项
1、机械密封的安装尺寸确定 机械密封本身是精密度较高的设备,在安装机械密封时要注意它的尺寸
机械密封的尺寸会被标准在产品使用说明书上,或由机械密封的样本确定
2、机械密封的状况检查
