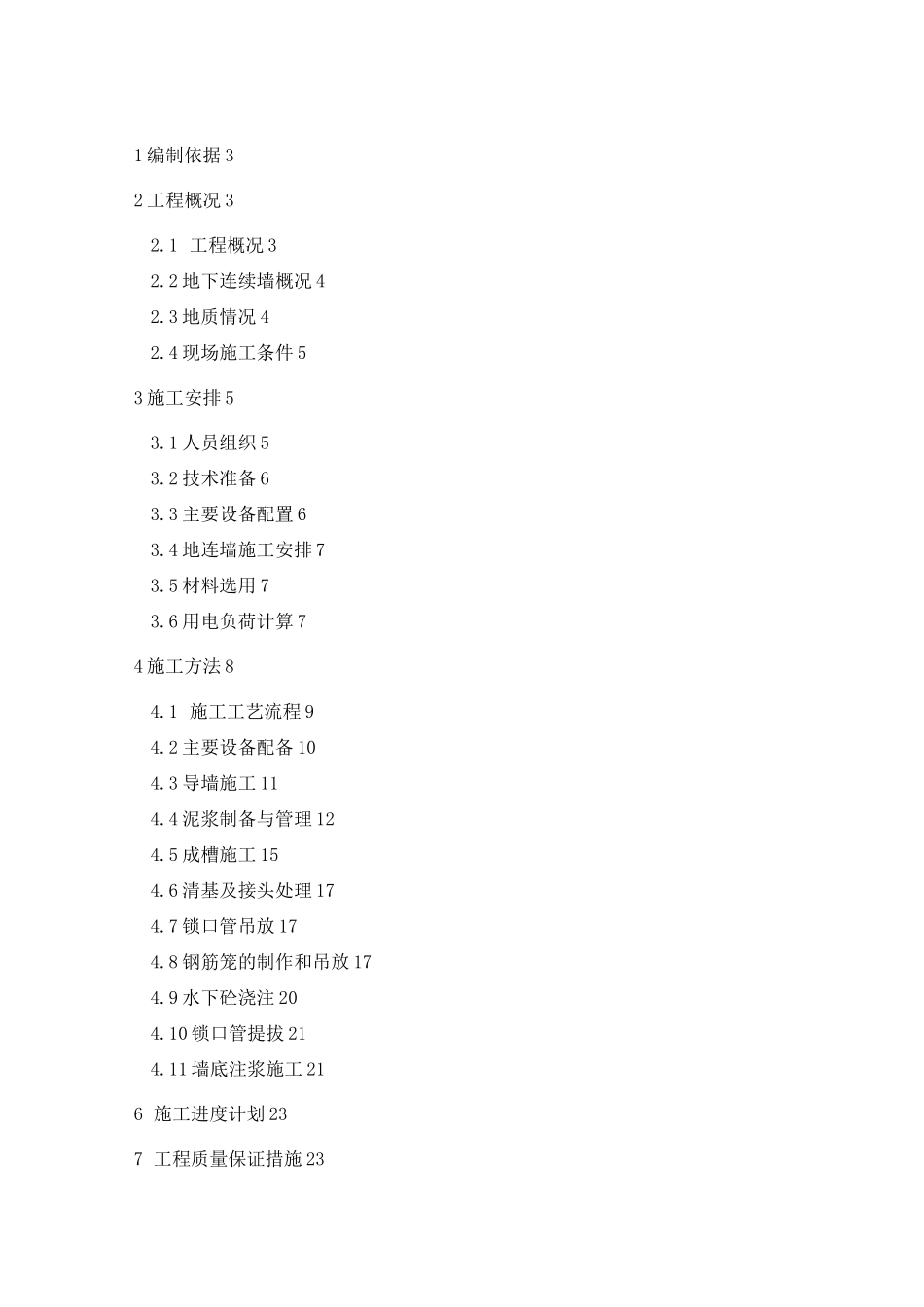

1 编制依据 32 工程概况 32
1 工程概况 32
2 地下连续墙概况 42
3 地质情况 42
4 现场施工条件 53 施工安排 53
1 人员组织 53
2 技术准备 63
3 主要设备配置 63
4 地连墙施工安排 73
5 材料选用 73
6 用电负荷计算 74 施工方法 84
1 施工工艺流程 94
2 主要设备配备 104
3 导墙施工 114
4 泥浆制备与管理 124
5 成槽施工 154
6 清基及接头处理 174
7 锁口管吊放 174
8 钢筋笼的制作和吊放 174
9 水下砼浇注 204
10 锁口管提拔 214

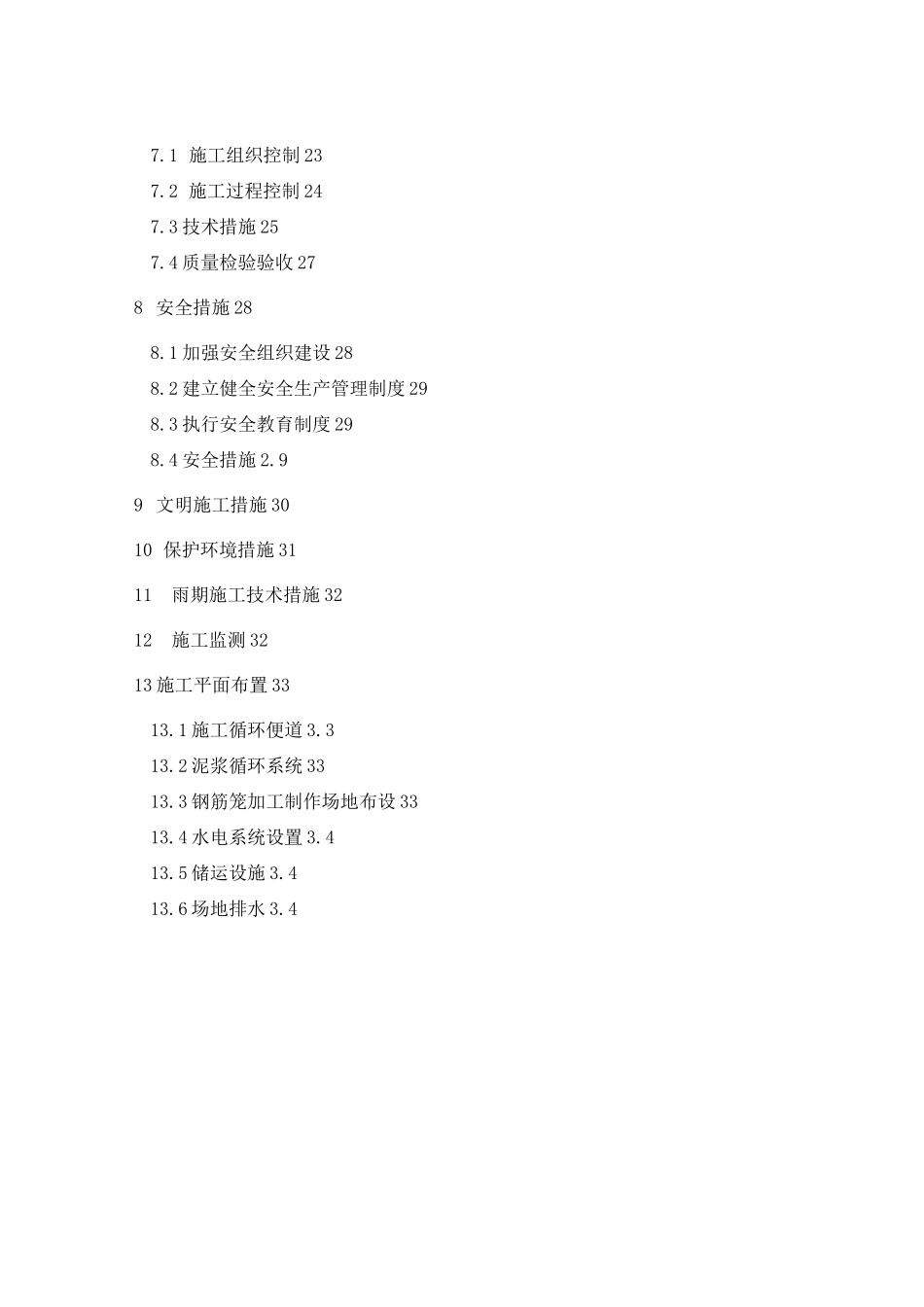

11 墙底注浆施工 216 施工进度计划 237 工程质量保证措施 237
1 施工组织控制 237
2 施工过程控制 247
3 技术措施 257
4 质量检验验收 278 安全措施 288
1 加强安全组织建设 288
2 建立健全安全生产管理制度 298
3 执行安全教育制度 298
4 安全措施 2
99 文明施工措施 3010 保护环境措施 3111雨期施工技术措施 3212施工监测 3213 施工平面布置 3313
1 施工循环便道 3
2 泥浆循环系统 3313
3 钢筋笼加工制作场地布设 3313
4 水电系统设置 3
5 储运设施 3
6 场地排水 3

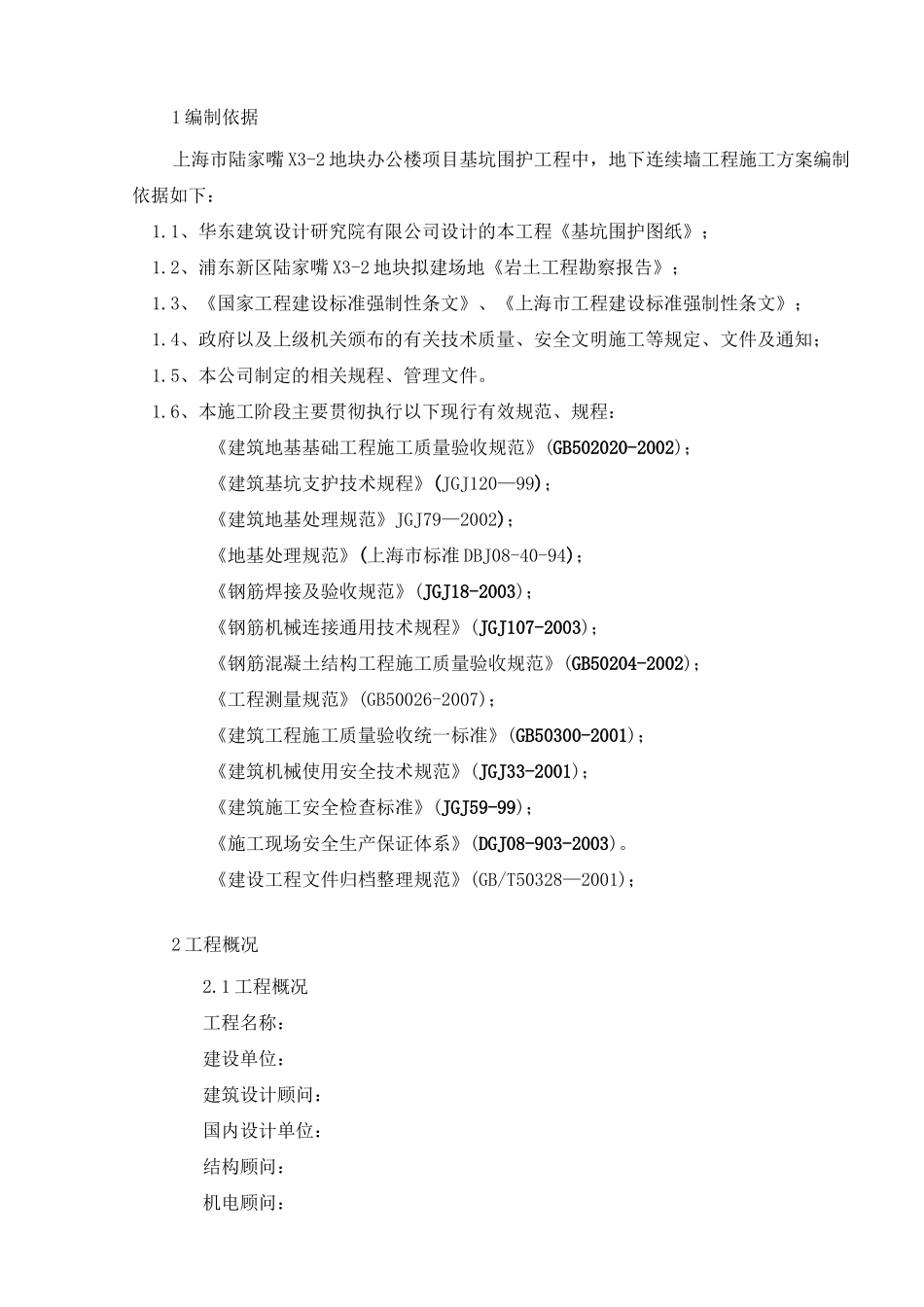

41 编制依据上海市陆家嘴 X3-2 地块办公楼项目基坑围护工程中,地下连续墙工程施工方案编制依据如下:1
1、华东建筑设计研究院有限公司设计的本工程《基坑围护图纸》;1
2、浦东新区陆家嘴 X3-2 地块拟建场地《岩土工程勘察报告》;1
3、《国家工程建设标准强制性条文》、《上海市工程建设标准强制性条文》;1
4、政府以及上级机关颁布的有关技术质量、安全文明施工等规定、文件及通知;1
5、本公司制定的相关规程、管理文件
6、本施工阶段主要贯
