施工临时用电专项方案一、工程概况本工程施工范围为苍南县龙港新城临港大道西段,为城市主干道,西起松阳路,东至甬江西路
本次设计范围为松涛路-甬江西路,全长约 1868m(含松涛路交叉路口在内),路幅宽度为 50m,本条道路机动车道为双向 6 车道,设计车速为 60km/h
1、线路布置施工用电接市电网,采用架空线敷设,架空线路应装设横担、绝缘子并采用绝缘导线
绝缘铝线截面不小于 25mm2,绝缘铜线截面不小于 20mm2
档距不得大于 30m,线间距离不得小于 0
3m,横档间的最小垂直距离不得小于 0
线杆用大于巾 12cm 松木竖立,每根线杆间柜不大 30M,保证距地面高度不低于 4m,电杆埋深 1 米,确保牢固
为确保市电网临时停电而造成不便,项目部配备 30KW 发电机组一台
2、施工用电量计算计算公式工 P1用电量 p=1
1(-KCOS©—KP+KP+KP)1223344P=1
6X-5^+8)=53
75根据计算施工用电量为 50KW,自备 70KW 发电机组,亦能满足施工要求

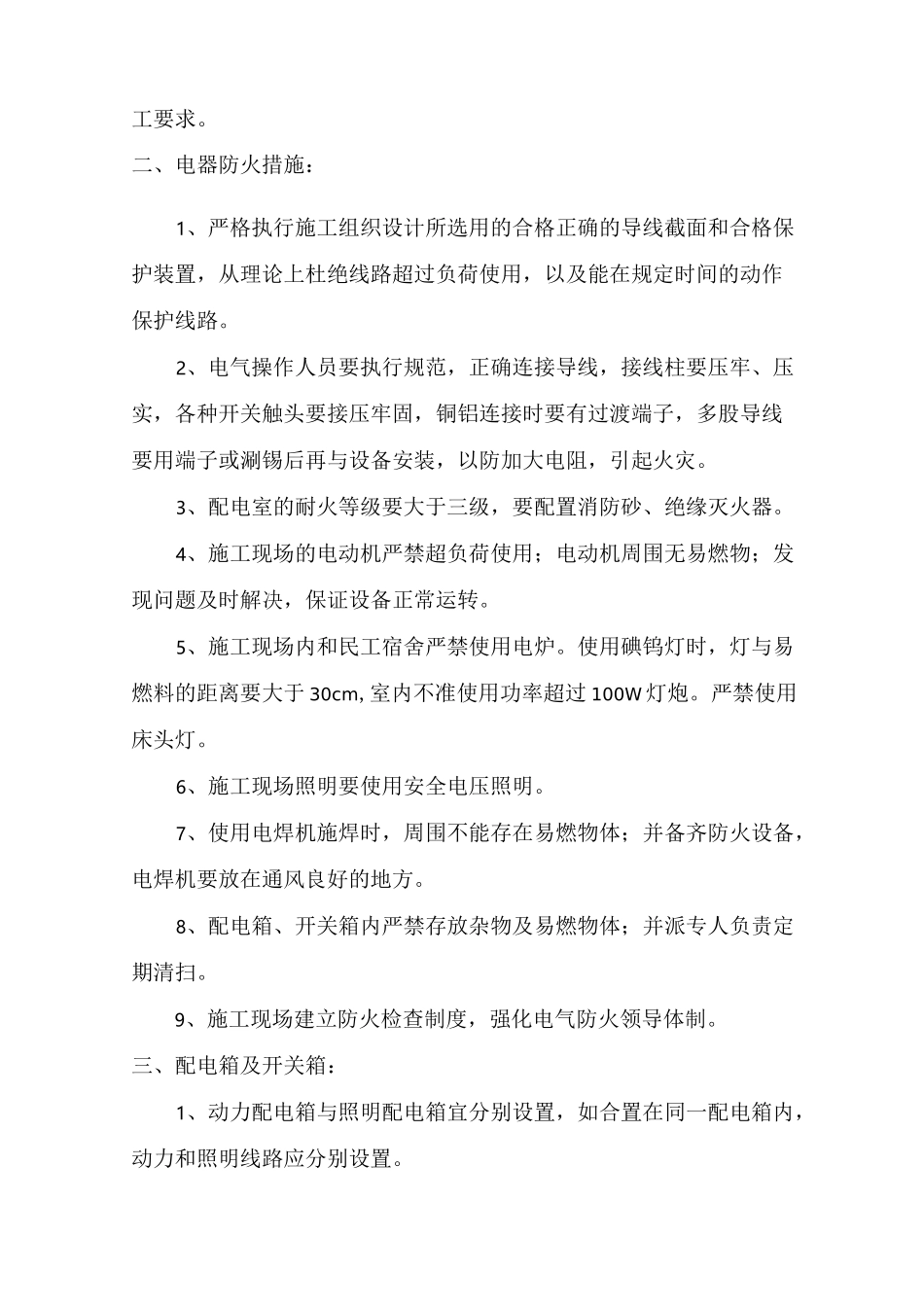

二、电器防火措施:1、严格执行施工组织设计所选用的合格正确的导线截面和合格保护装置,从理论上杜绝线路超过负荷使用,以及能在规定时间的动作保护线路
2、电气操作人员要执行规范,正确连接导线,接线柱要压牢、压实,各种开关触头要接压牢固,铜铝连接时要有过渡端子,多股导线要用端子或涮锡后再与设备安装,以防加大电阻,引起火灾
3、配电室的耐火等级要大于三级,要配置消防砂、绝缘灭火器
4、施工现场的电动机严禁超负荷使用;电动机周围无易燃物;发现问题及时解决,保证设备正常运转
5、施工现场内和民工宿舍严禁使用电炉
使用碘钨灯时,灯与易燃料的距离要大于 30cm,室内不准使用功率超过 100W 灯炮
严禁使用床头灯
6、施工现场照明要使用安全电压照明
7、使用电焊
