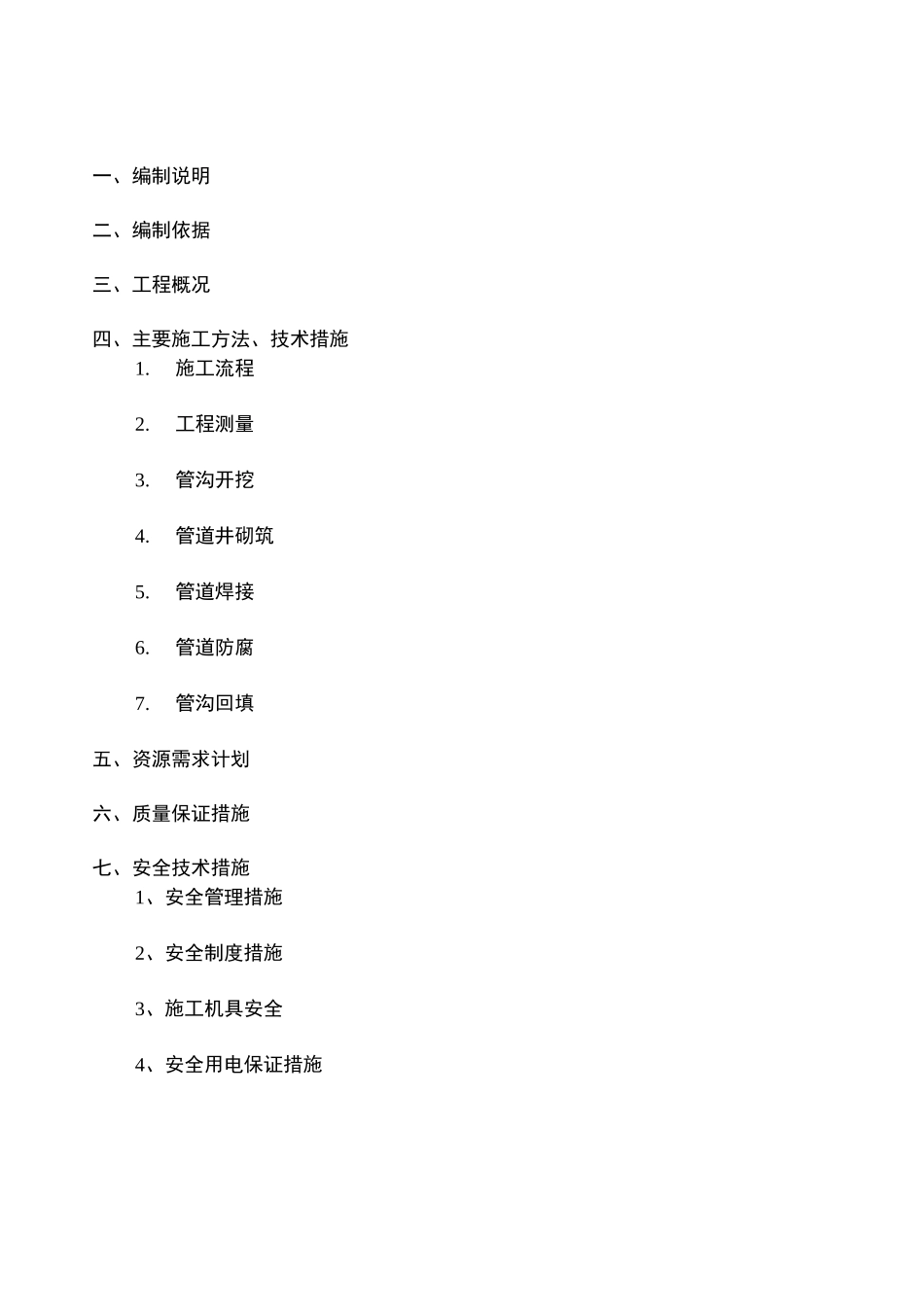

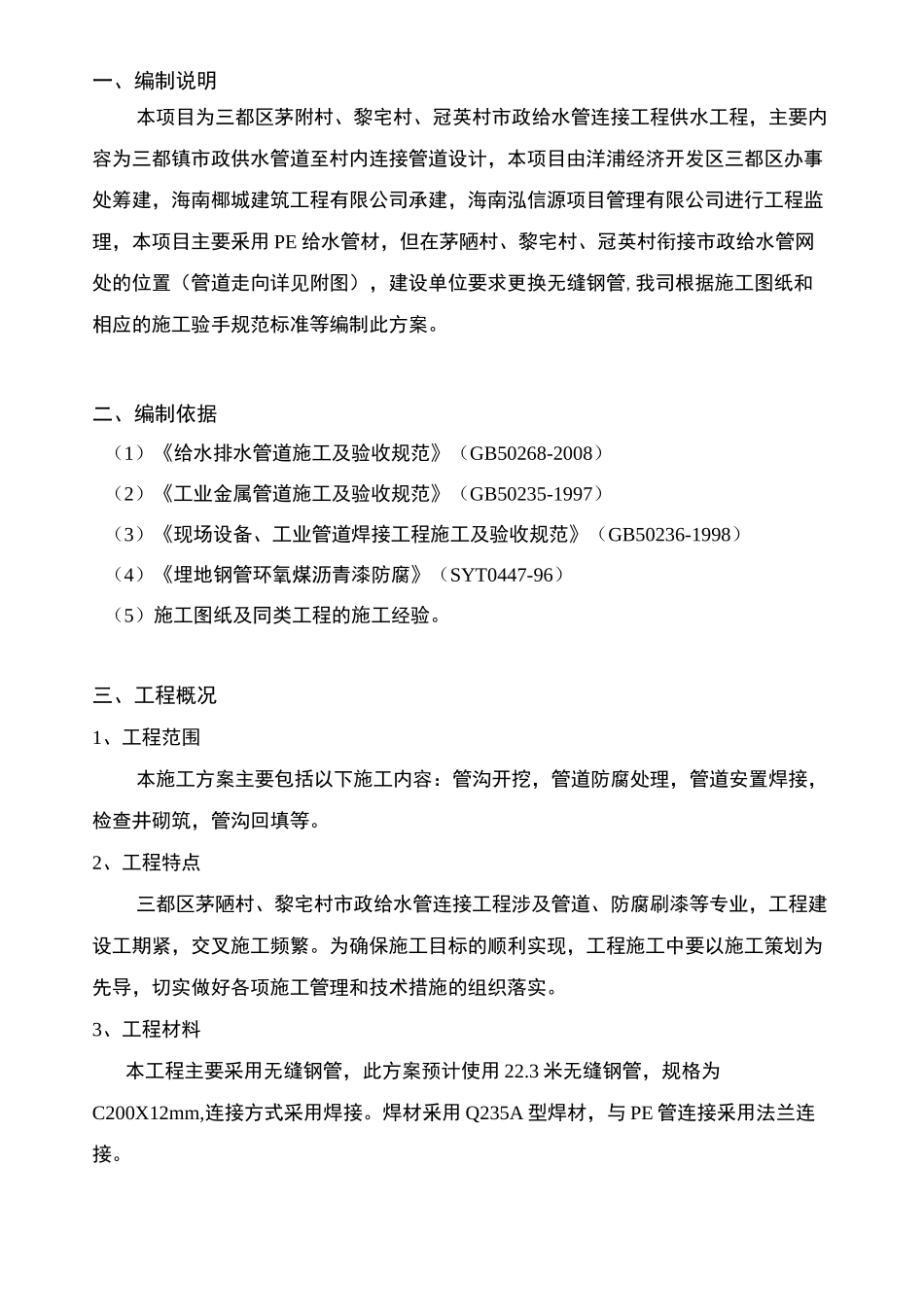

三都区茅陋村、黎宅村、冠英村市政给水管连接工程施工方案编制人:编制单位:海南椰城建筑工程有限公司编制日期:一、编制说明二、编制依据三、工程概况四、主要施工方法、技术措施1.施工流程2.工程测量3.管沟开挖4.管道井砌筑5.管道焊接6.管道防腐7.管沟回填五、资源需求计划六、质量保证措施七、安全技术措施1、安全管理措施2、安全制度措施3、施工机具安全4、安全用电保证措施一、编制说明本项目为三都区茅附村、黎宅村、冠英村市政给水管连接工程供水工程,主要内容为三都镇市政供水管道至村内连接管道设计,本项目由洋浦经济开发区三都区办事处筹建,海南椰城建筑工程有限公司承建,海南泓信源项目管理有限公司进行工程监理,本项目主要釆用 PE 给水管材,但在茅陋村、黎宅村、冠英村衔接市政给水管网处的位置(管道走向详见附图),建设单位要求更换无缝钢管,我司根据施工图纸和相应的施工验手规范标准等编制此方案。二、编制依据(1)《给水排水管道施工及验收规范》(GB50268-2008)(2)《工业金属管道施工及验收规范》(GB50235-1997)(3)《现场设备、工业管道焊接工程施工及验收规范》(GB50236-1998)(4)《埋地钢管环氧煤沥青漆防腐》(SYT0447-96)(5)施工图纸及同类工程的施工经验。三、工程概况1、工程范围本施工方案主要包括以下施工内容:管沟开挖,管道防腐处理,管道安置焊接,检查井砌筑,管沟回填等。2、工程特点三都区茅陋村、黎宅村市政给水管连接工程涉及管道、防腐刷漆等专业,工程建设工期紧,交叉施工频繁。为确保施工目标的顺利实现,工程施工中要以施工策划为先导,切实做好各项施工管理和技术措施的组织落实。3、工程材料本工程主要采用无缝钢管,此方案预计使用 22.3 米无缝钢管,规格为C200X12mm,连接方式采用焊接。焊材釆用 Q235A 型焊材,与 PE 管连接釆用法兰连接。四、主要施工方法和技术措施1、施工流程材料验收一*1:程测量—>管道安装一►管道试验一►回填一►竣工验收2、管沟开挖2.1.根据建设单位提供的招标文件及施工图纸,平面控制网点的位置、编号、精度等级及其座标和高程数据,确定管网的线位和高程。将管线的中线桩和水准点用平移法设置于线路施工操作范围之外便于观察和使用的部位。2. 2.根据施工图上座标位置,用全站仪先放出管网主干线的位置,然后确定检查井位置,并按各节点编号设置控制桩。管网干线起点、终点、中间各转角点均应设控制桩。管网中的检查井可在管线定位后用钢尺...
