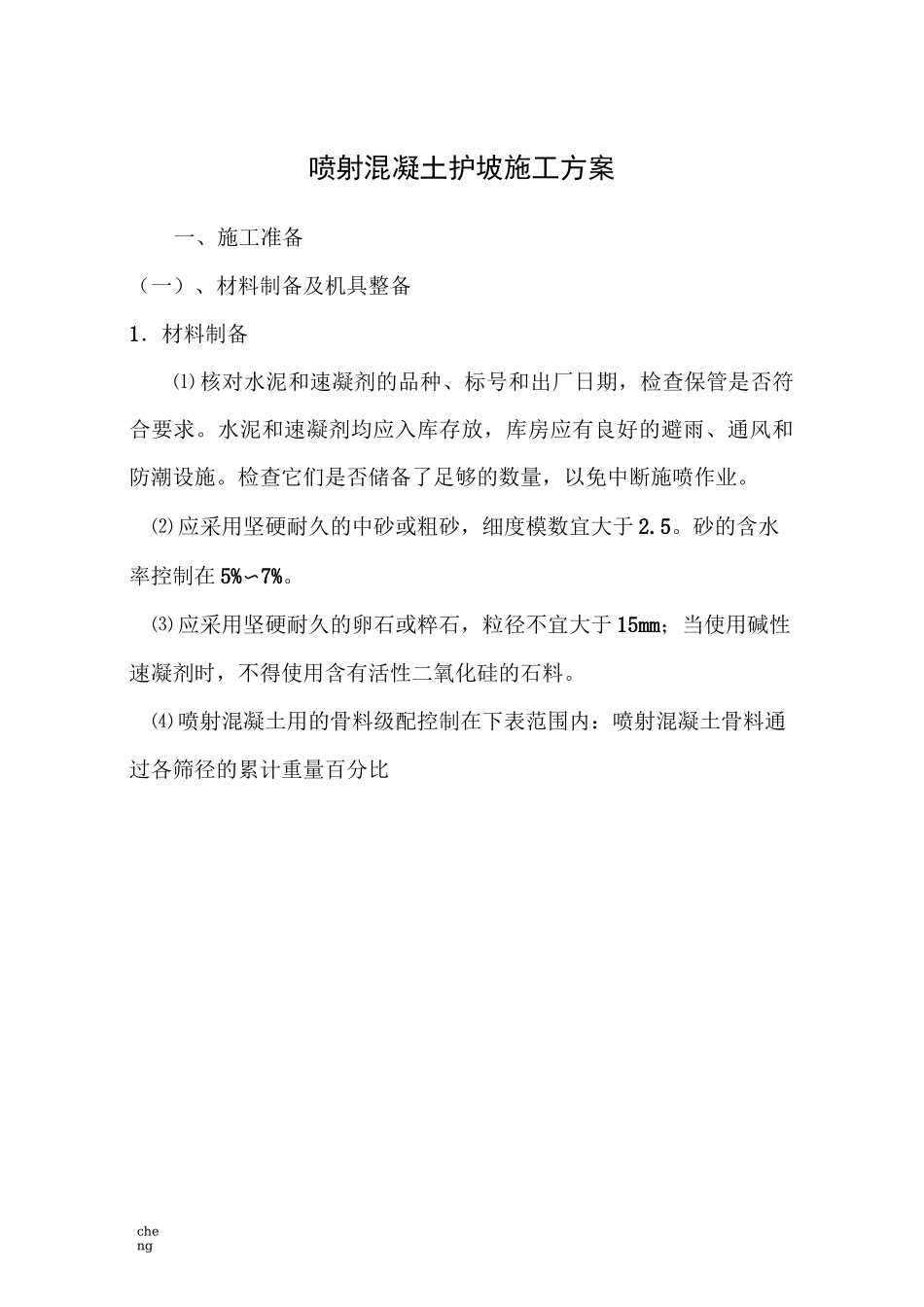

cheng喷射混凝土护坡施工方案一、施工准备(一)、材料制备及机具整备1.材料制备⑴ 核对水泥和速凝剂的品种、标号和出厂日期,检查保管是否符合要求
水泥和速凝剂均应入库存放,库房应有良好的避雨、通风和防潮设施
检查它们是否储备了足够的数量,以免中断施喷作业
⑵ 应采用坚硬耐久的中砂或粗砂,细度模数宜大于 2
砂的含水率控制在 5%〜7%
⑶ 应采用坚硬耐久的卵石或粹石,粒径不宜大于 15mm;当使用碱性速凝剂时,不得使用含有活性二氧化硅的石料

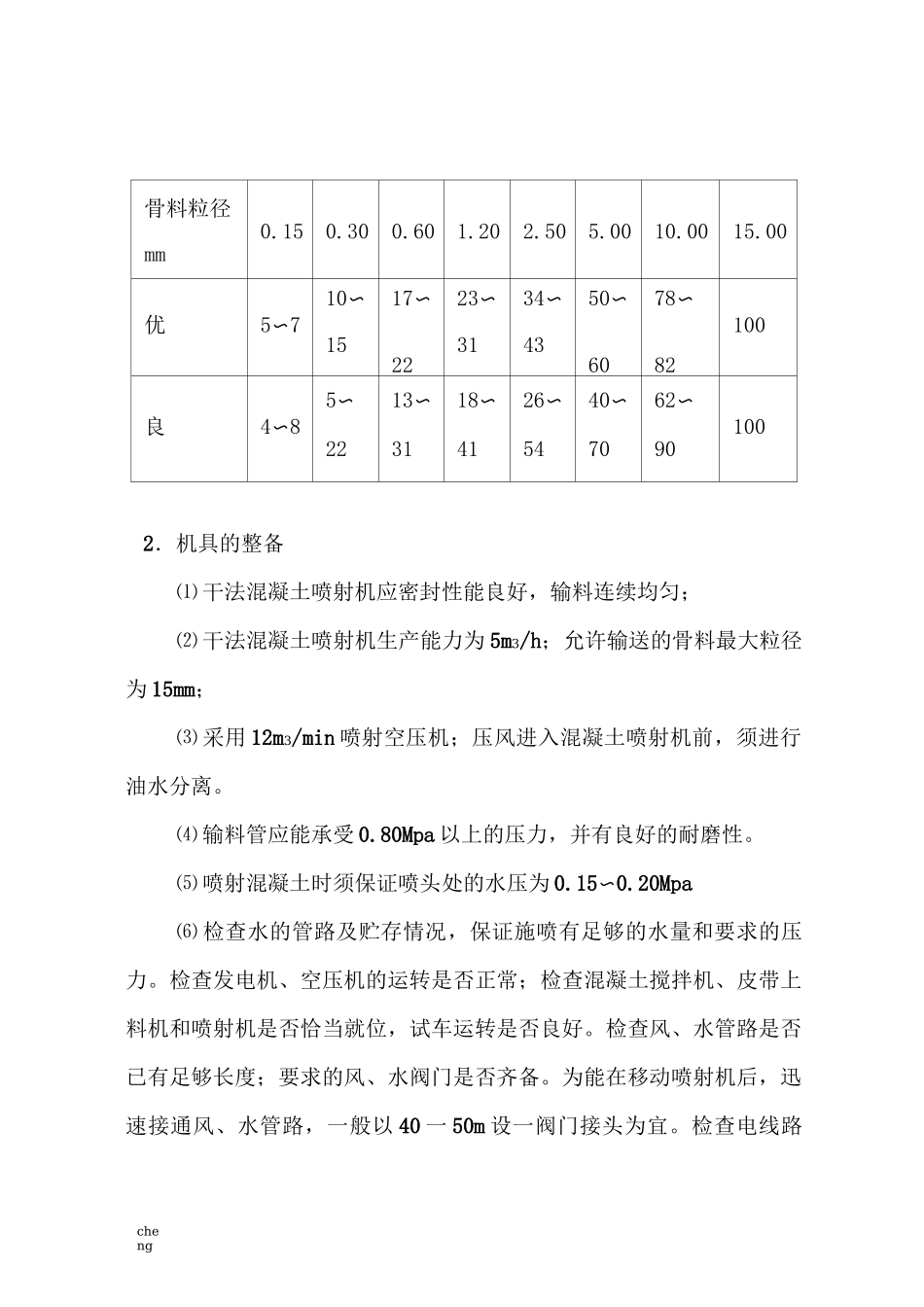

⑷ 喷射混凝土用的骨料级配控制在下表范围内:喷射混凝土骨料通过各筛径的累计重量百分比cheng骨料粒径mm0
0010〜17〜23〜34〜50〜78〜优5〜71522314360821005〜13〜18〜26〜40〜62〜良4〜82231415470901002.机具的整备⑴ 干法混凝土喷射机应密封性能良好,输料连续均匀;⑵ 干法混凝土喷射机生产能力为 5m3/h;允许输送的骨料最大粒径为 15mm;⑶ 采用 12m3/min 喷射空压机;压风进入混凝土喷射机前,须进行油水分离
⑷ 输料管应能承受 0
80Mpa 以上的压力,并有良好的耐磨性
⑸ 喷射混凝土时须保证喷头处的水压为 0
20Mpa⑹ 检查水的管路及贮存情况,保证施喷有足够的水量和要求的压力
检查发电机、空压机的运转是否正常;检查混凝土搅拌机、皮带上料机和喷射机是否恰当就位,试车运转是否良好
检查风、水管路是否已有足够长度;要求的风、水阀门是否齐备
为能在移动喷射机后,迅速接通风、水管路,一般以 40 一 50m 设一阀门接头为宜

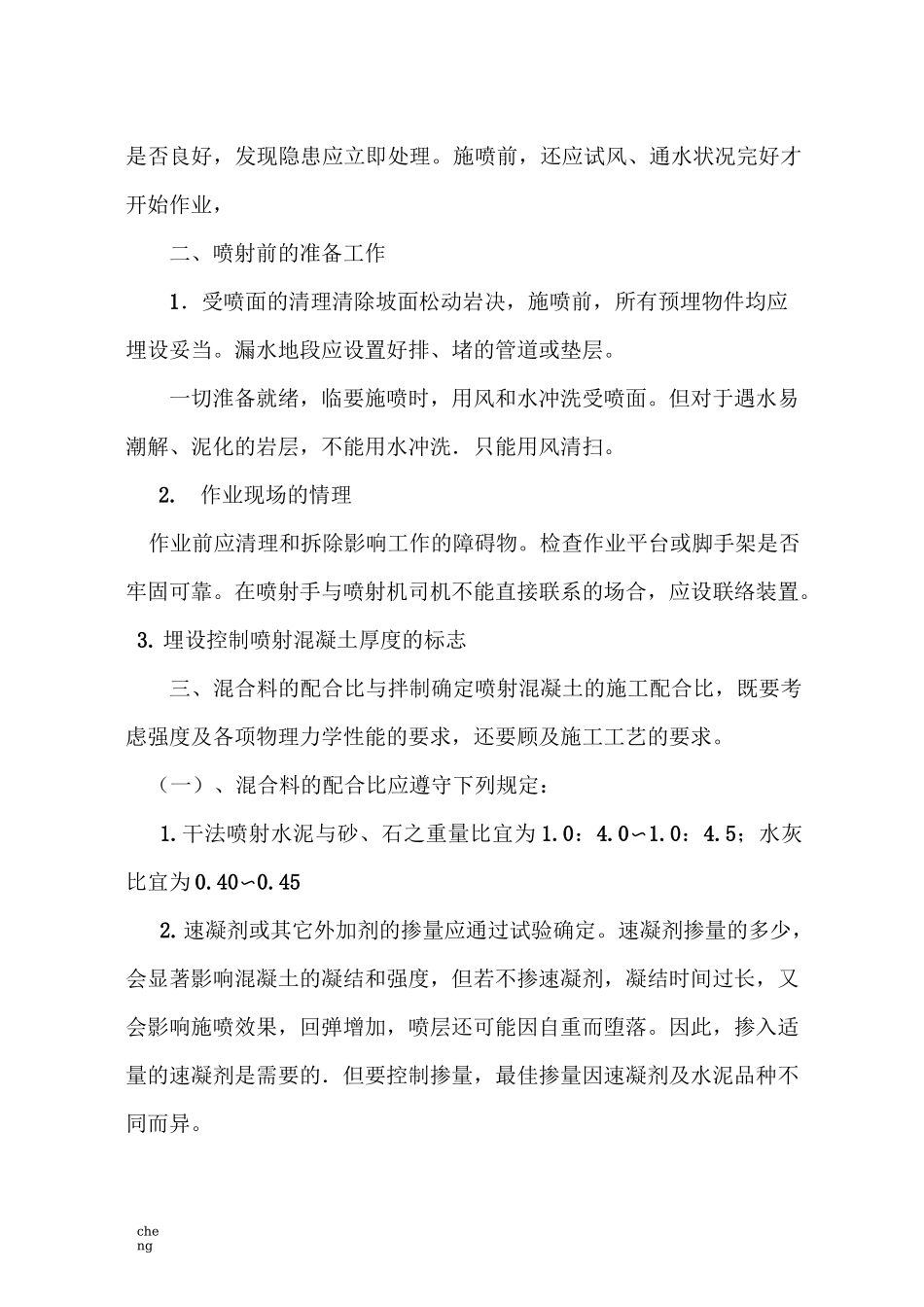

检查电线路cheng是否良好,发现隐患应立即处理
施喷前,还应试风、通水状况完好才开始作业,二、喷射前的准备工作1.受喷面的清理清除坡面松动岩决,施喷前,所有预埋物件均应
