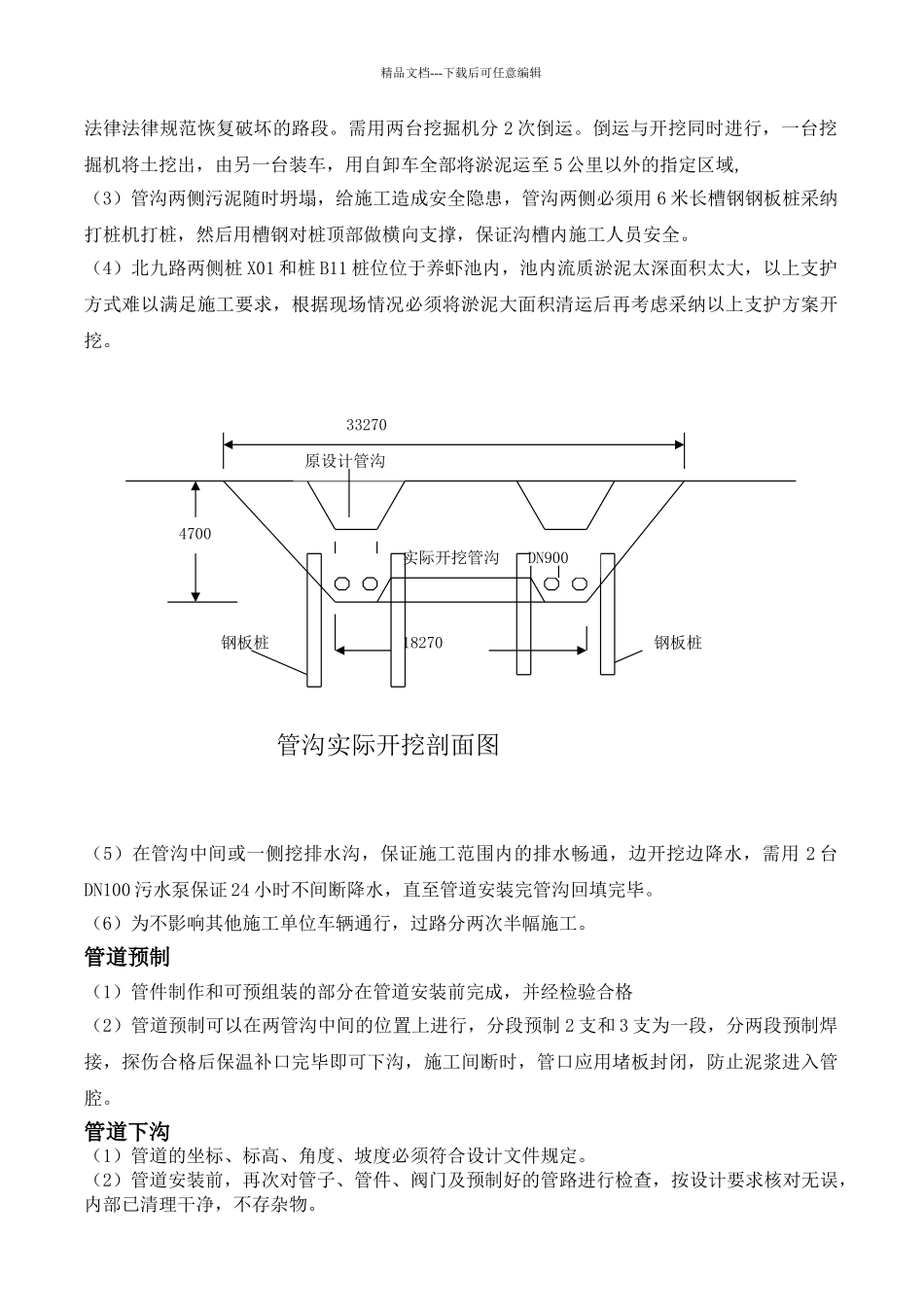

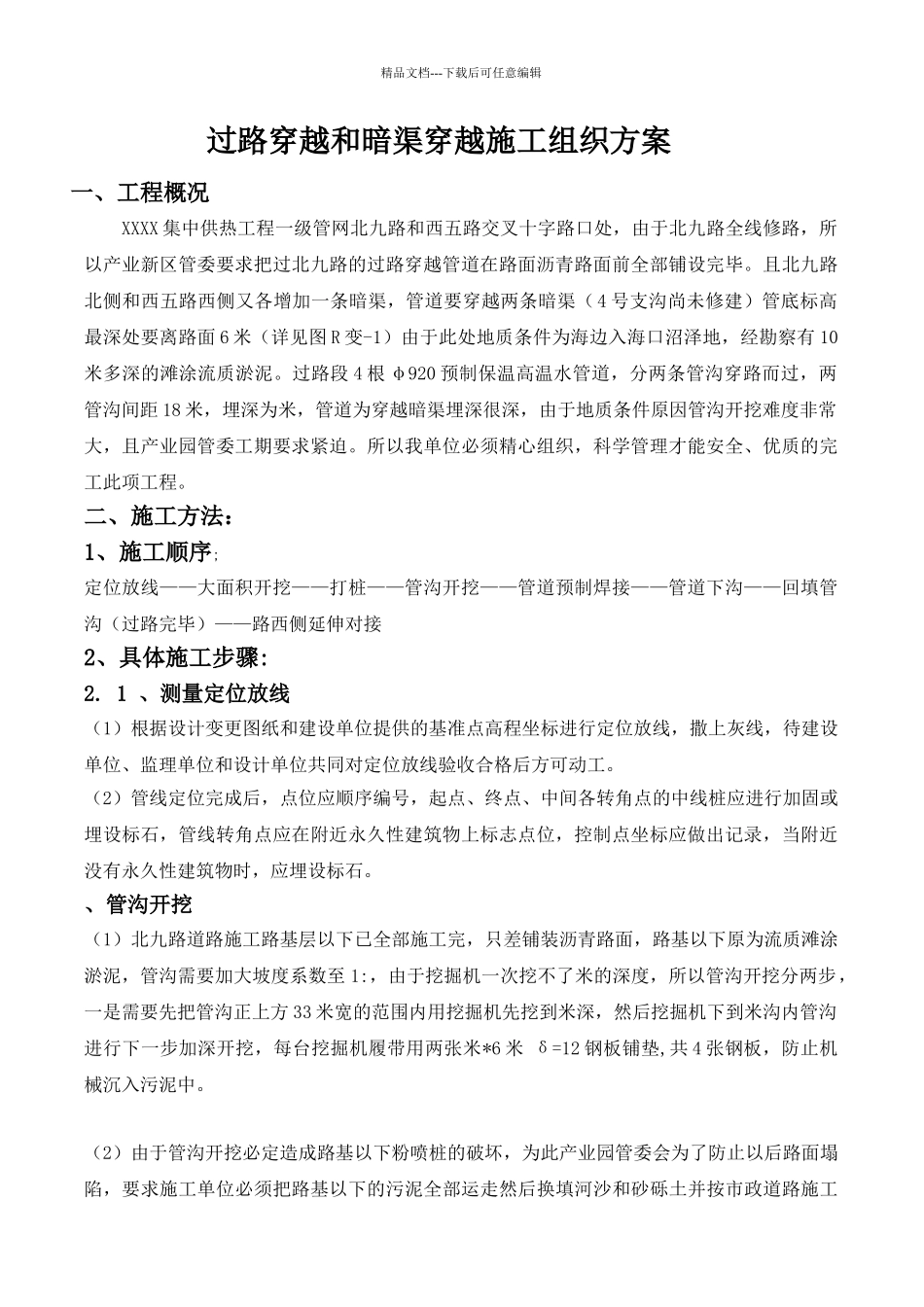

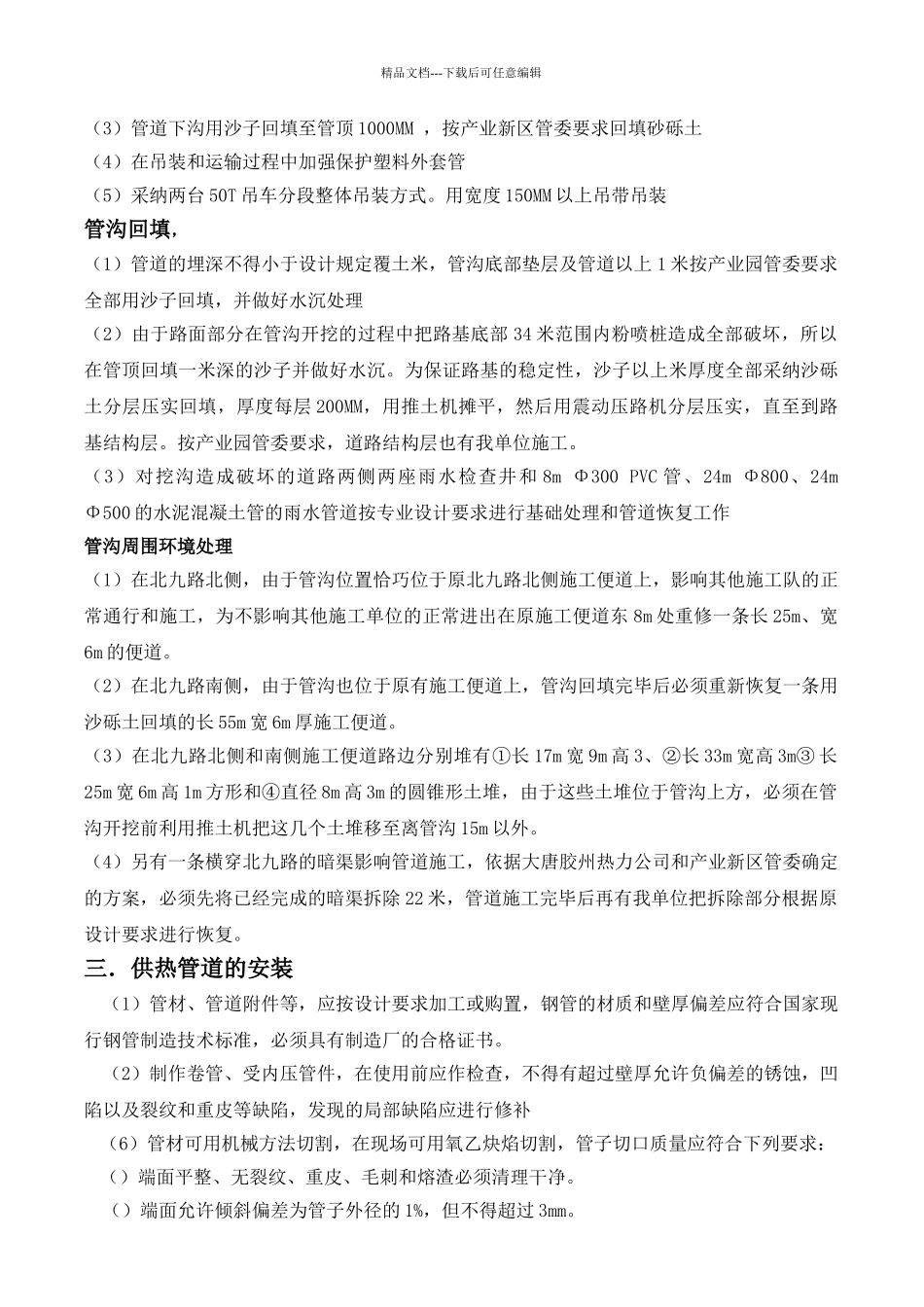

精品文档---下载后可任意编辑过路穿越和暗渠穿越施工组织方案一、工程概况XXXX 集中供热工程一级管网北九路和西五路交叉十字路口处,由于北九路全线修路,所以产业新区管委要求把过北九路的过路穿越管道在路面沥青路面前全部铺设完毕。且北九路北侧和西五路西侧又各增加一条暗渠,管道要穿越两条暗渠(4 号支沟尚未修建)管底标高最深处要离路面 6 米(详见图 R 变-1)由于此处地质条件为海边入海口沼泽地,经勘察有 10米多深的滩涂流质淤泥。过路段 4 根 φ920 预制保温高温水管道,分两条管沟穿路而过,两管沟间距 18 米,埋深为米,管道为穿越暗渠埋深很深,由于地质条件原因管沟开挖难度非常大,且产业园管委工期要求紧迫。所以我单位必须精心组织,科学管理才能安全、优质的完工此项工程。二、施工方法:1、施工顺序;定位放线——大面积开挖——打桩——管沟开挖——管道预制焊接——管道下沟——回填管沟(过路完毕)——路西侧延伸对接2、具体施工步骤:2. 1 、测量定位放线(1)根据设计变更图纸和建设单位提供的基准点高程坐标进行定位放线,撒上灰线,待建设单位、监理单位和设计单位共同对定位放线验收合格后方可动工。(2)管线定位完成后,点位应顺序编号,起点、终点、中间各转角点的中线桩应进行加固或埋设标石,管线转角点应在附近永久性建筑物上标志点位,控制点坐标应做出记录,当附近没有永久性建筑物时,应埋设标石。、管沟开挖(1)北九路道路施工路基层以下已全部施工完,只差铺装沥青路面,路基以下原为流质滩涂淤泥,管沟需要加大坡度系数至 1:,由于挖掘机一次挖不了米的深度,所以管沟开挖分两步,一是需要先把管沟正上方 33 米宽的范围内用挖掘机先挖到米深,然后挖掘机下到米沟内管沟进行下一步加深开挖,每台挖掘机履带用两张米*6 米 δ=12 钢板铺垫,共 4 张钢板,防止机械沉入污泥中。(2)由于管沟开挖必定造成路基以下粉喷桩的破坏,为此产业园管委会为了防止以后路面塌陷,要求施工单位必须把路基以下的污泥全部运走然后换填河沙和砂砾土并按市政道路施工精品文档---下载后可任意编辑法律法律规范恢复破坏的路段。需用两台挖掘机分 2 次倒运。倒运与开挖同时进行,一台挖掘机将土挖出,由另一台装车,用自卸车全部将淤泥运至 5 公里以外的指定区域,(3)管沟两侧污泥随时坍塌,给施工造成安全隐患,管沟两侧必须用 6 米长槽钢钢板桩采纳打桩机打桩,然后用槽钢对桩顶部做横向支撑,...
