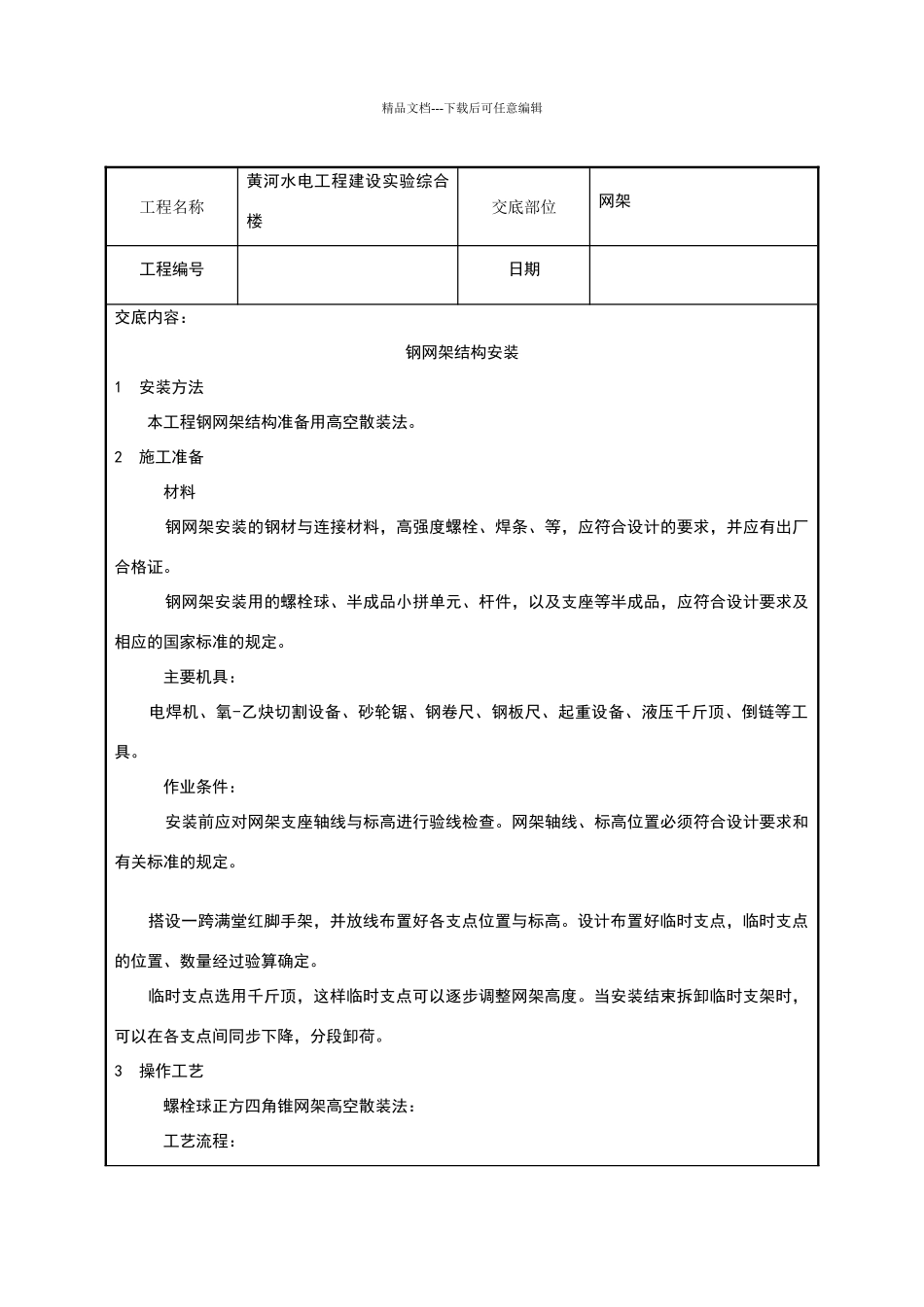

精品文档---下载后可任意编辑工程名称黄河水电工程建设实验综合楼交底部位网架工程编号日期交底内容:钢网架结构安装1 安装方法 本工程钢网架结构准备用高空散装法
2 施工准备 材料 钢网架安装的钢材与连接材料,高强度螺栓、焊条、等,应符合设计的要求,并应有出厂合格证
钢网架安装用的螺栓球、半成品小拼单元、杆件,以及支座等半成品,应符合设计要求及相应的国家标准的规定
主要机具: 电焊机、氧-乙炔切割设备、砂轮锯、钢卷尺、钢板尺、起重设备、液压千斤顶、倒链等工具
作业条件: 安装前应对网架支座轴线与标高进行验线检查
网架轴线、标高位置必须符合设计要求和有关标准的规定
搭设一跨满堂红脚手架,并放线布置好各支点位置与标高
设计布置好临时支点,临时支点的位置、数量经过验算确定
临时支点选用千斤顶,这样临时支点可以逐步调整网架高度
当安装结束拆卸临时支架时,可以在各支点间同步下降,分段卸荷

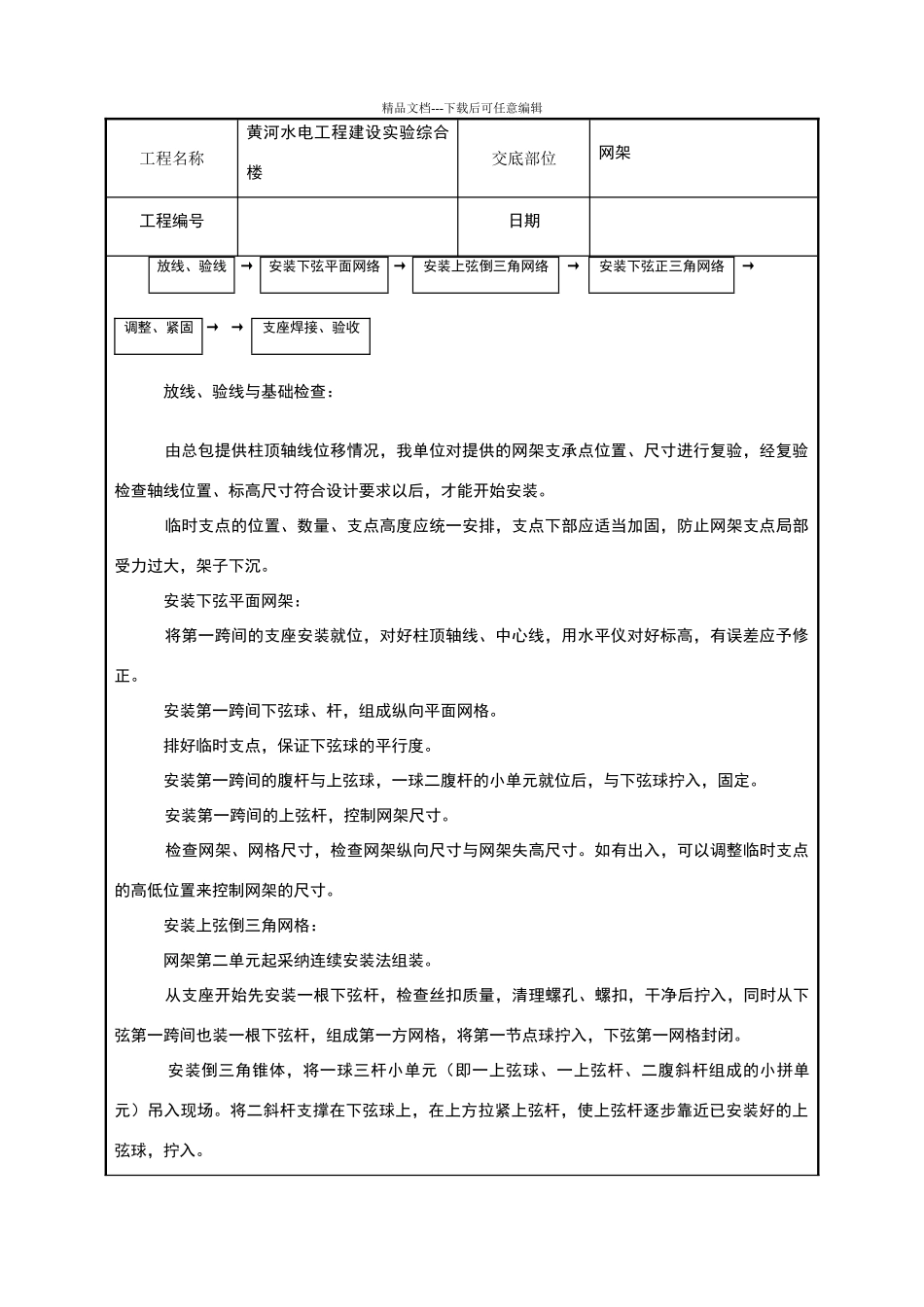

3 操作工艺 螺栓球正方四角锥网架高空散装法: 工艺流程:精品文档---下载后可任意编辑工程名称黄河水电工程建设实验综合楼交底部位网架工程编号日期放线、验线→安装下弦平面网络→安装上弦倒三角网络→安装下弦正三角网络→调整、紧固→ →支座焊接、验收 放线、验线与基础检查: 由总包提供柱顶轴线位移情况,我单位对提供的网架支承点位置、尺寸进行复验,经复验检查轴线位置、标高尺寸符合设计要求以后,才能开始安装
临时支点的位置、数量、支点高度应统一安排,支点下部应适当加固,防止网架支点局部受力过大,架子下沉
安装下弦平面网架: 将第一跨间的支座安装就位,对好柱顶轴线、中心线,用水平仪对好标高,有误差应予修正
安装第一跨间下弦球、杆,组成纵向平面网格
排好临时支点,保证下弦球的平行度
安装第一跨间的腹杆与上弦球,一球二腹杆的小单元就位后,与下弦球拧入,固定

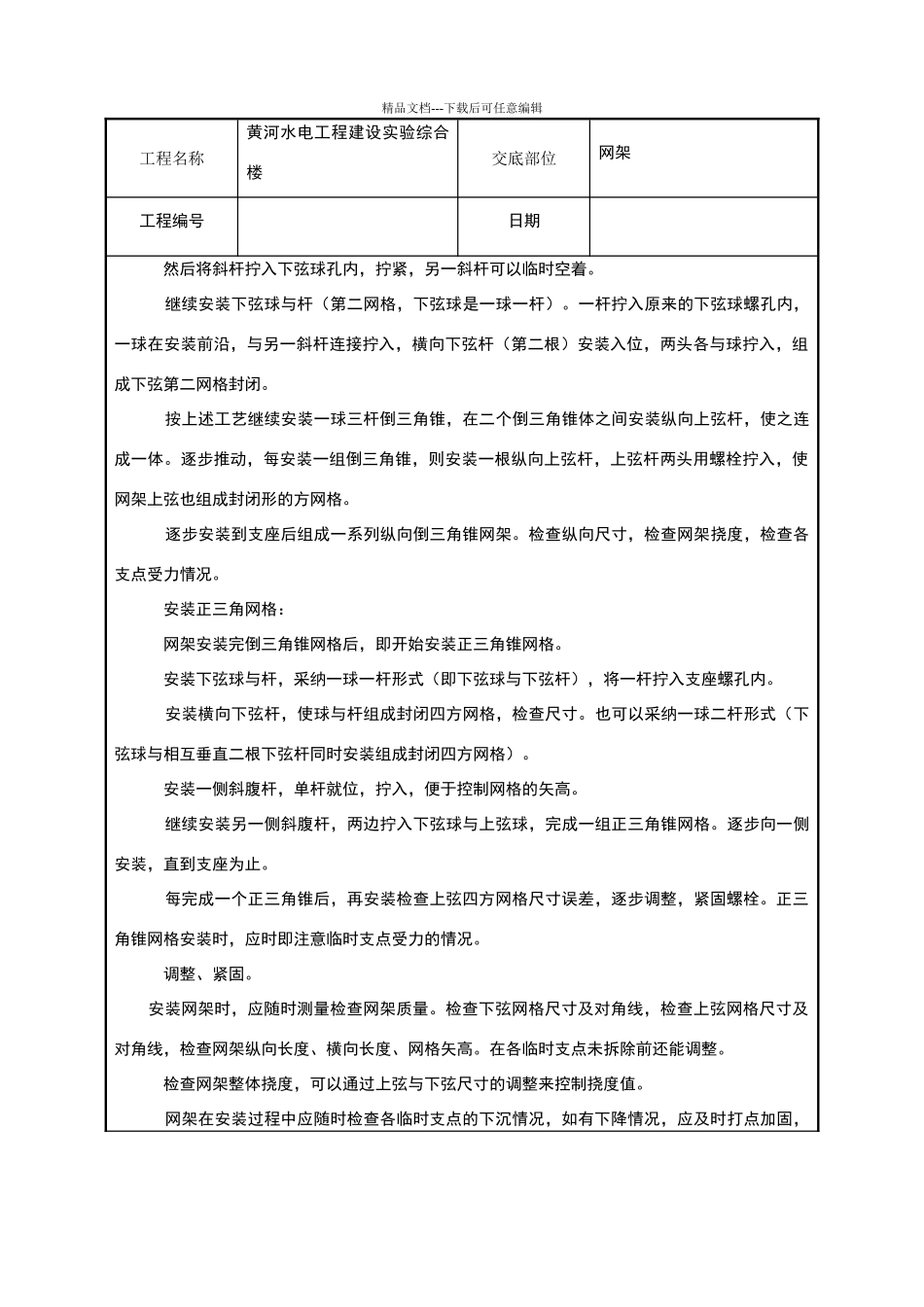

安装第一跨间的上弦杆,控制网架尺寸
