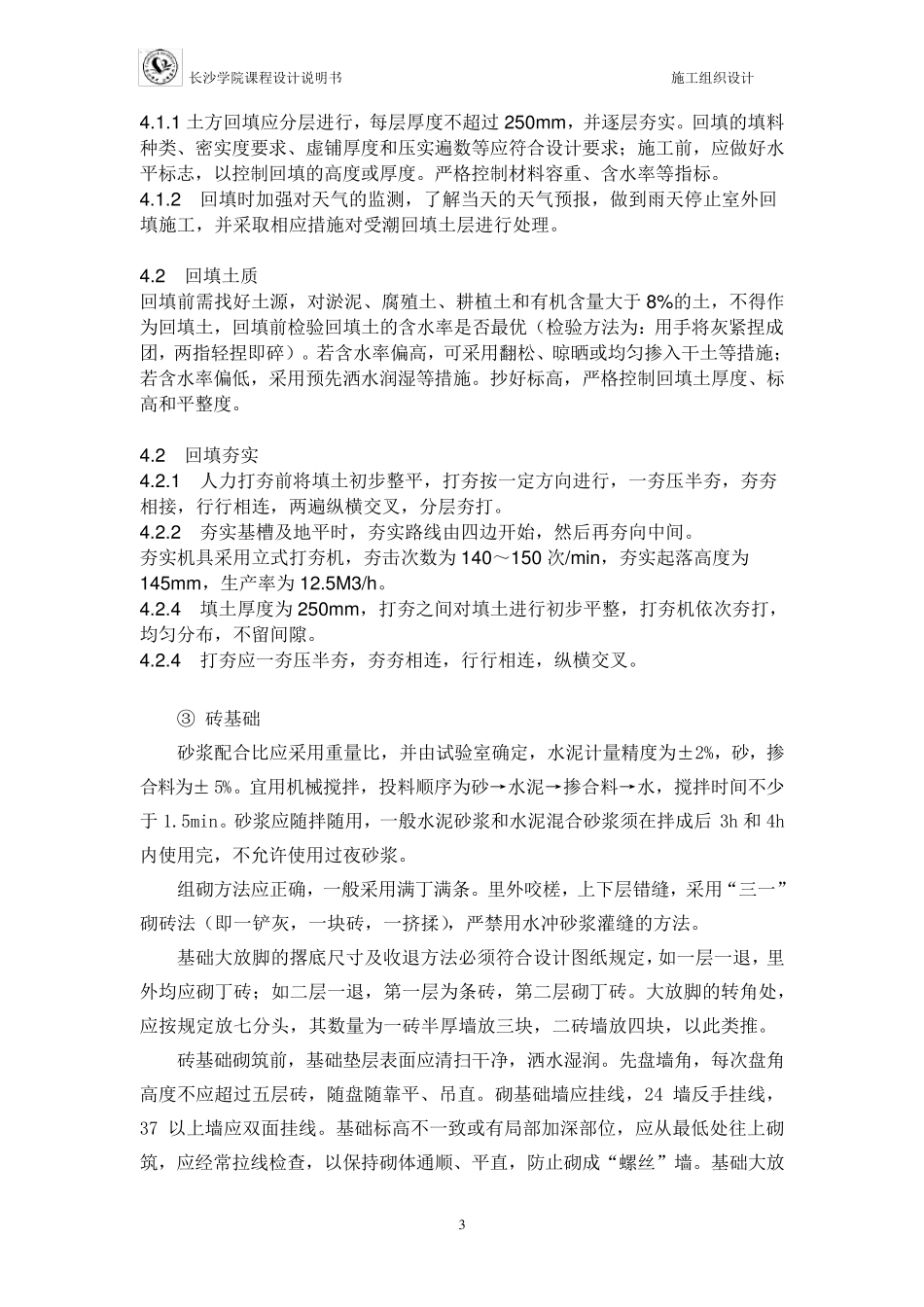

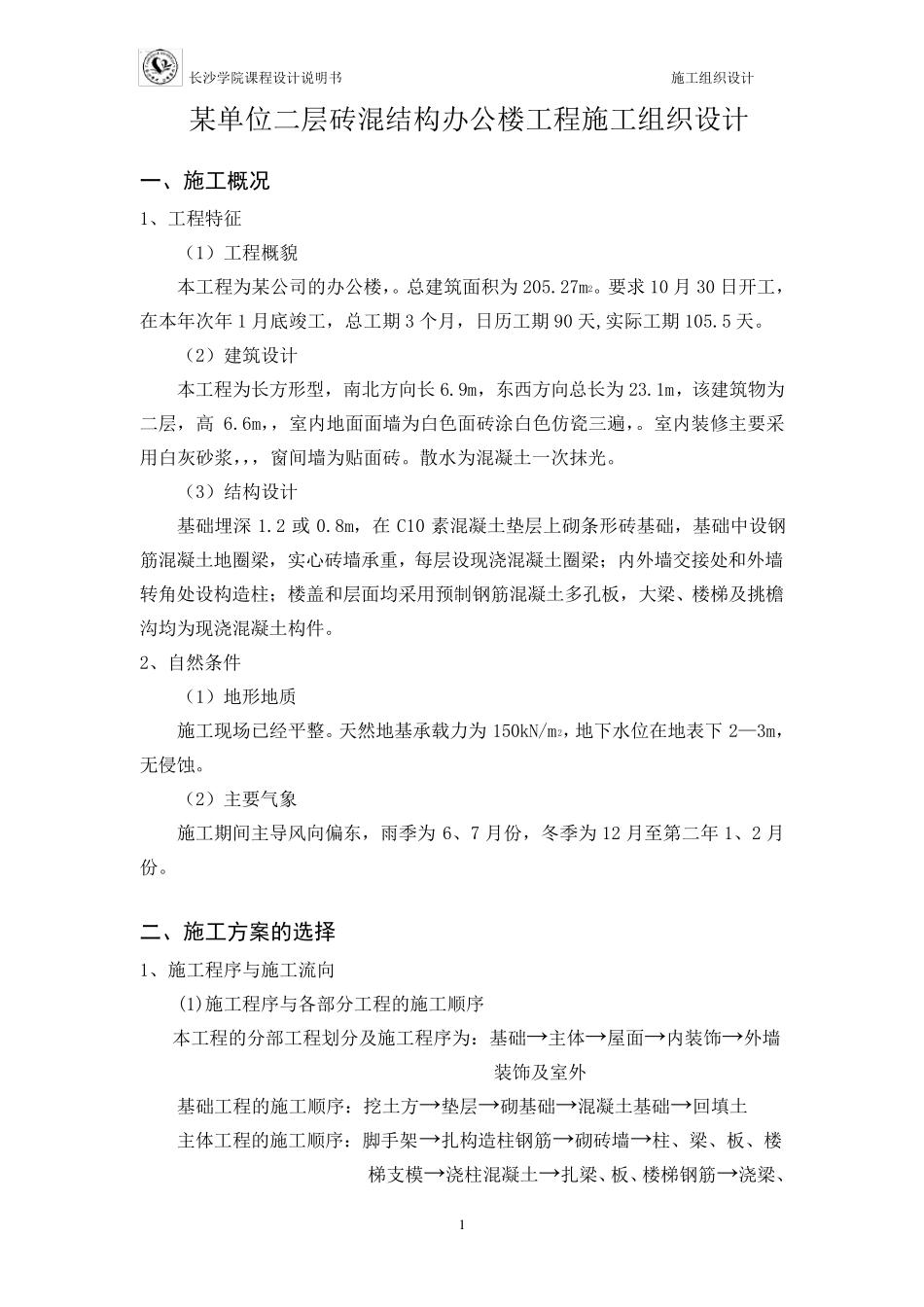

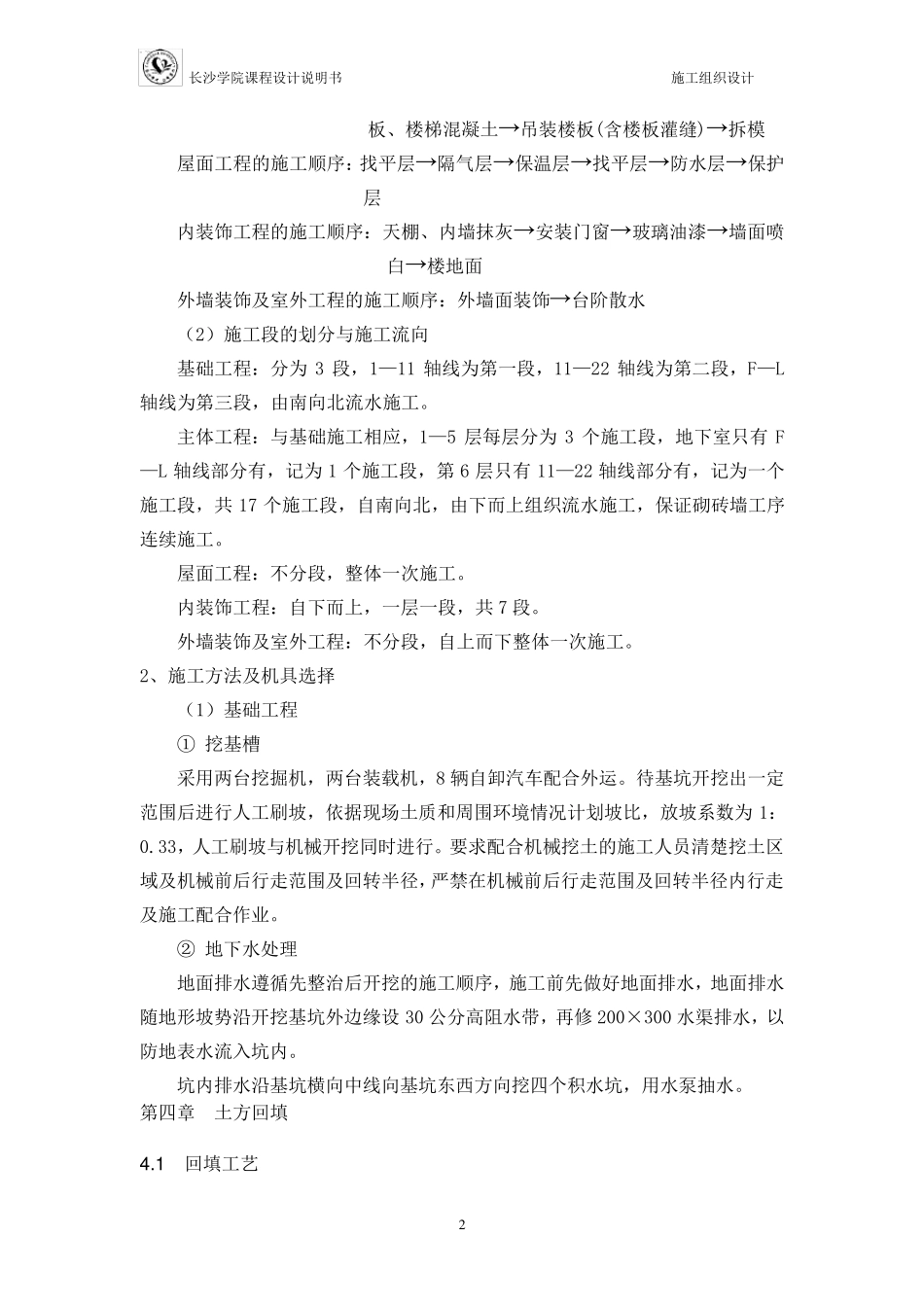

长 沙 学 院 课 程 设 计 说 明 书 施 工 组 织 设 计 1 某 单 位 二 层 砖 混 结 构 办 公 楼 工 程 施 工 组 织 设 计 一、施工概况 1、 工 程 特 征 ( 1) 工 程 概 貌 本 工 程 为 某 公 司 的 办 公 楼 ,
总 建 筑 面 积 为 205
要 求 10 月 30 日 开 工 ,在 本 年 次 年 1 月 底 竣 工 , 总 工 期 3 个 月 , 日 历 工 期 90 天 ,实 际 工 期 105
( 2) 建 筑 设 计 本 工 程 为 长 方 形 型 , 南 北 方 向 长 6
9m, 东 西 方 向 总 长 为 23
1m, 该 建 筑 物 为二 层 , 高6
6m,, 室 内 地 面 面 墙 为 白 色 面 砖 涂 白 色 仿 瓷 三 遍 ,
室 内 装 修 主 要 采用 白 灰 砂 浆 ,,, 窗 间 墙 为 贴 面 砖
散 水 为 混 凝 土 一 次 抹 光
( 3) 结 构 设 计 基 础 埋 深1
8m, 在C10 素 混 凝 土 垫 层 上 砌 条 形 砖 基 础 , 基 础 中 设 钢筋 混 凝 土 地 圈 梁 , 实 心 砖 墙 承 重 , 每 层 设 现 浇 混 凝 土 圈 梁 ; 内 外 墙 交 接 处 和 外 墙转角处 设 构 造柱; 楼 盖和 层 面 均采 用 预制钢 筋 混 凝 土 多孔板, 大梁 、 楼 梯及挑檐沟均为 现 浇 混 凝 土 构 件
2、 自然条 件 ( 1) 地 形 地 质 施 工 现 场已经平整
天 然地 基 承 载力为150kN/m2, 地 下水 位 在 地 表下2—3m,无侵 蚀
( 2) 主 要 气 象 施 工 期 间 主 导 风 向 偏 东 , 雨 季 为6、 7 月 份 , 冬 季 为 12 月 至 第 二
