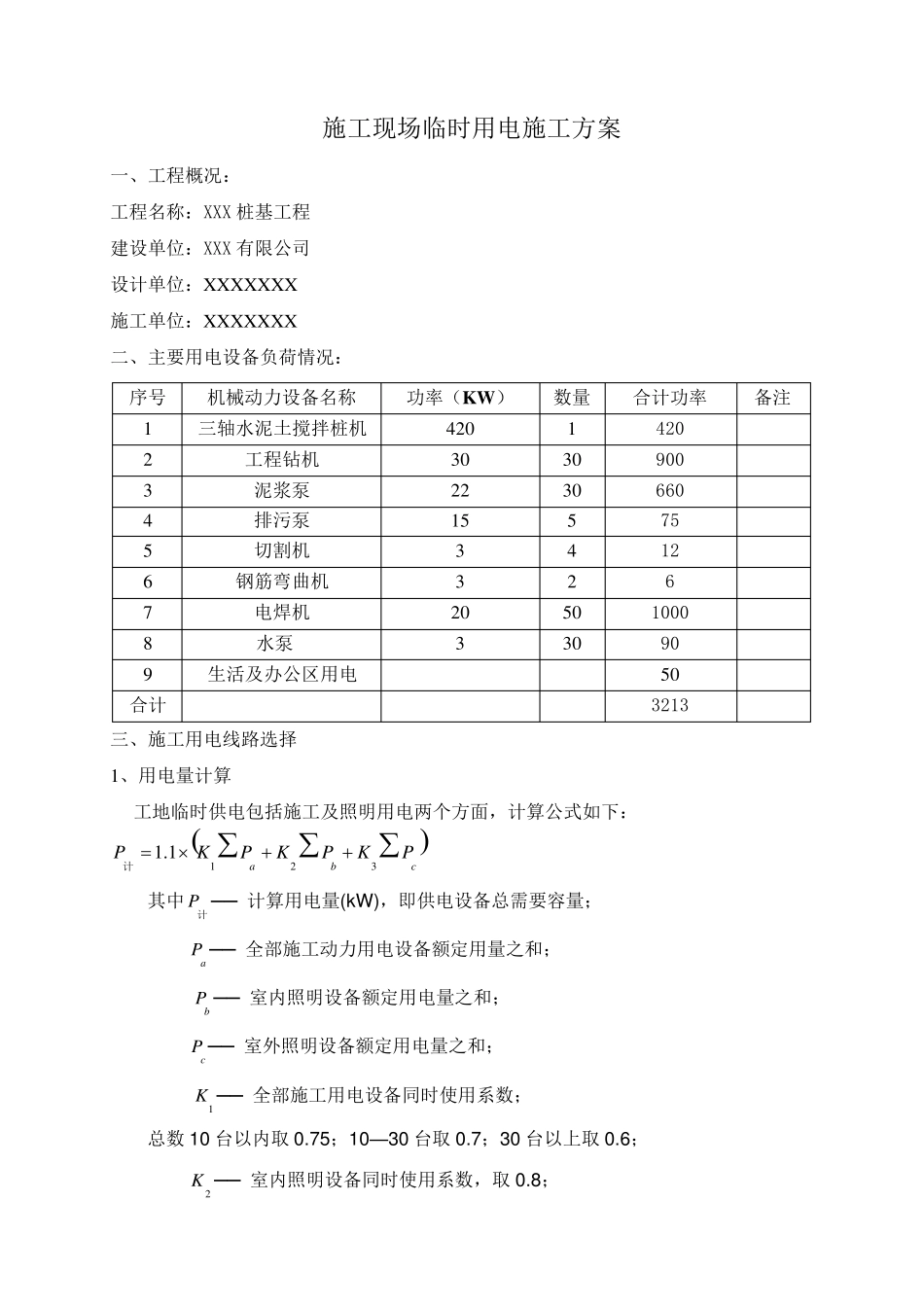

施工现场临时用电施工方案 一、工程概况: 工程名称:XXX 桩基工程 建设单位:XXX 有限公司 设计单位:X X X X X X X 施工单位:X X X X X X X 二、主要用电设备负荷情况: 三、施工用电线路选择 1、用电量计算 工地临时供电包括施工及照明用电两个方面,计算公式如下:cbaPKPKPKP3211
1计 其中计P ── 计算用电量(kW),即供电设备总需要容量; aP ── 全部施工动力用电设备额定用量之和; bP ── 室内照明设备额定用电量之和; cP ── 室外照明设备额定用电量之和; 1K ── 全部施工用电设备同时使用系数; 总数 10 台以内取 0
75;10— 30 台取 0
7;30 台以上取 0
6; 2K ── 室内照明设备同时使用系数,取 0
8; 序号 机械动力设备名称 功率(KW ) 数量 合计功率 备注 1 三轴水泥土搅拌桩机 420 1 420 2 工程钻机 30 30 900 3 泥浆泵 22 30 660 4 排污泵 15 5 75 5 切割机 3 4 12 6 钢筋弯曲机 3 2 6 7 电焊机 20 50 1000 8 水泵 3 30 90 9 生活及办公区用电 50 合计 3213 3K ─ ─ 室外照明设备同时使用系数,取1

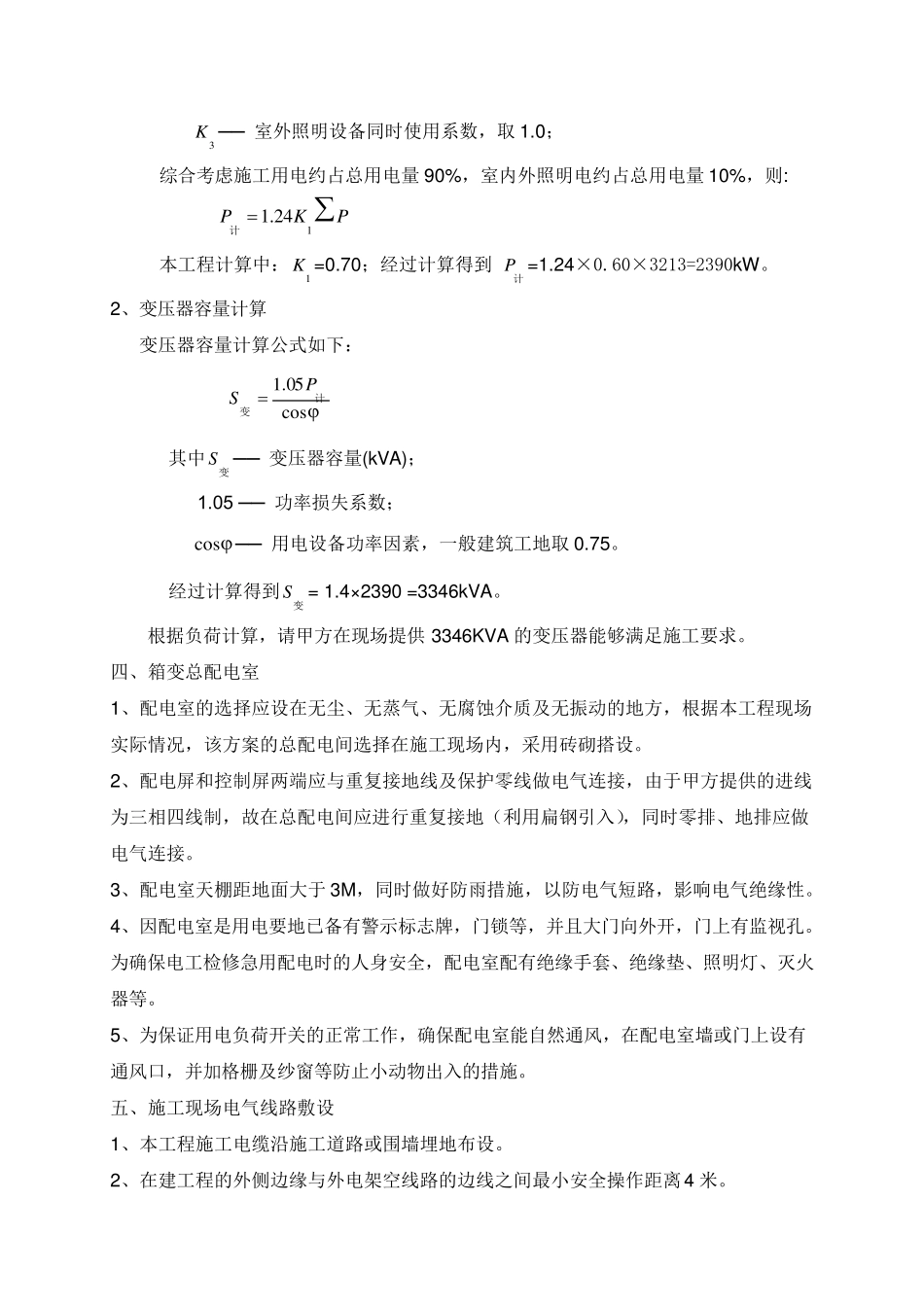

0; 综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,则: PKP124
1计 本工程计算中:1K =0
70;经过计算得到 计P =1
60×3213=2390kW
2、变压器容量计算 变压器容量计算公式如下: cos05
1计变PS 其中变S ─ ─ 变压器容量(kVA); 1
05 ─ ─ 功率损失系数; cos ─ ─ 用电设备功率因素,一般建筑工地取0
经过计算得到变S = 1

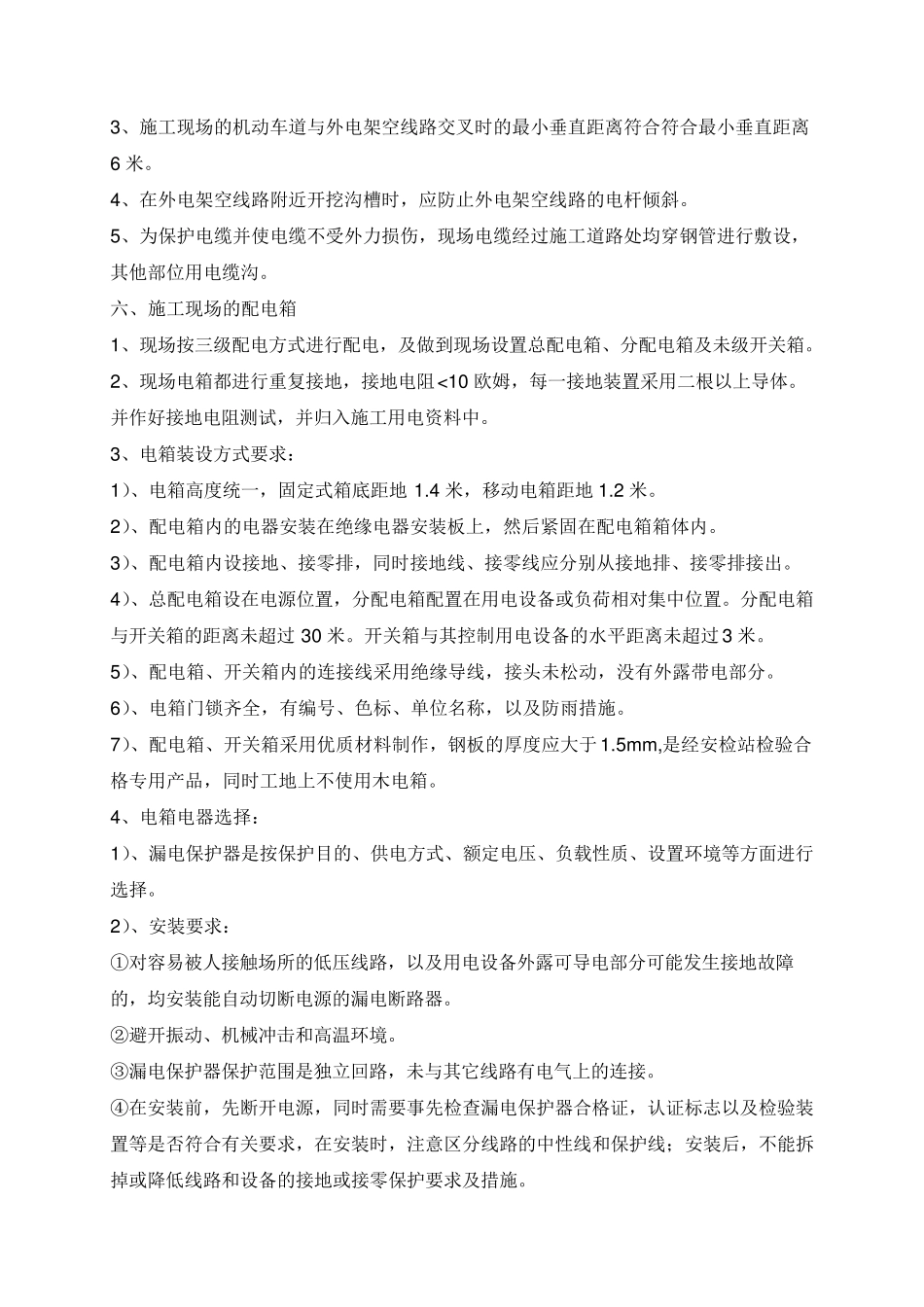

4×2390 =3346kVA
