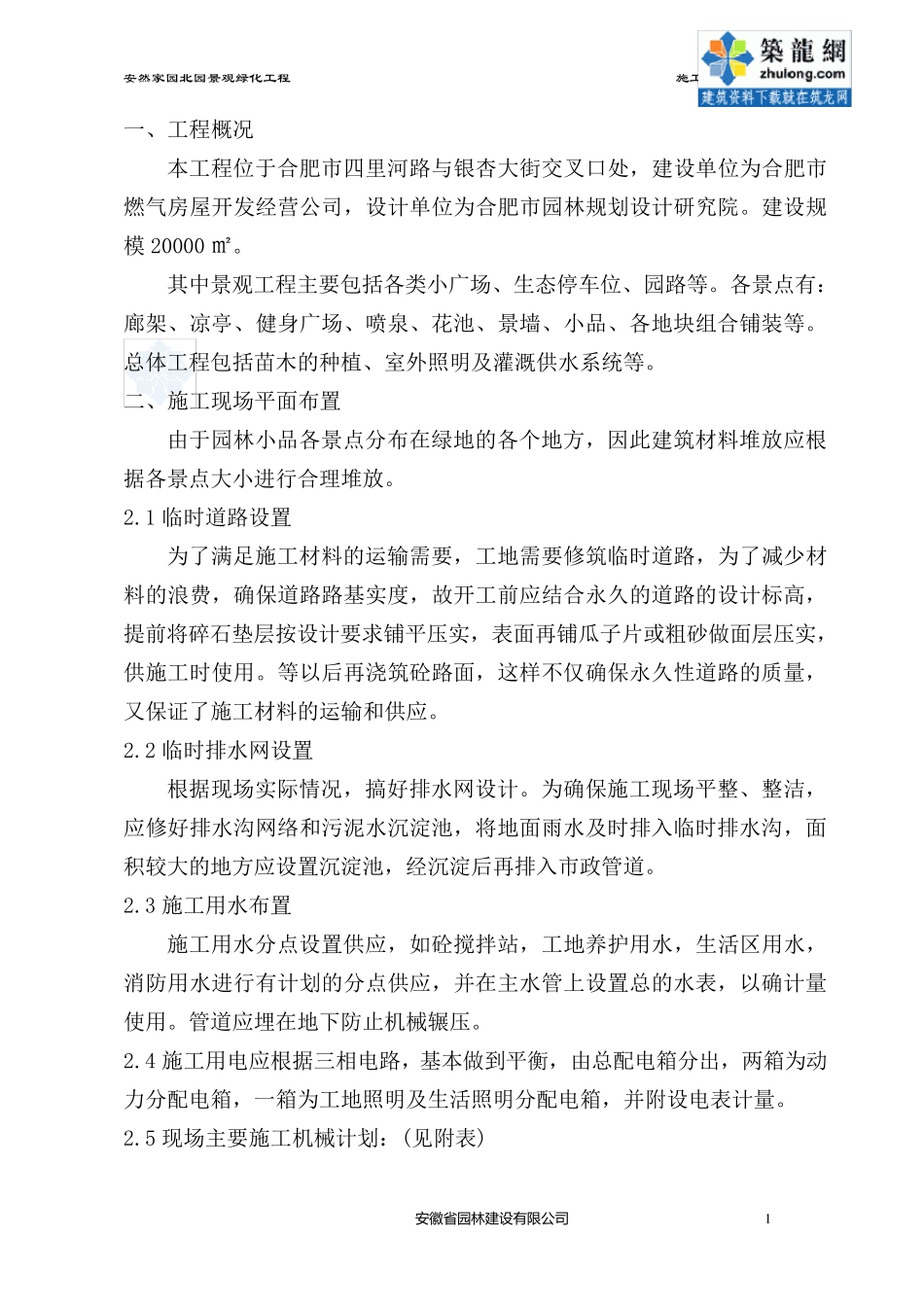

安然家园北园景观绿化工程 施工组织设计 安 徽 省 园 林 建 设 有 限 公司 1 一、工程概况 本工程位于合肥市四里河路与银杏大街交叉口处,建设单位为合肥市燃气房屋开发经营公司,设计单位为合肥市园林规划设计研究院。建设规模 20000 ㎡。 其中景观工程主要包括各类小广场、生态停车位、园路等。各景点有:廊架、凉亭、健身广场、喷泉、花池、景墙、小品、各地块组合铺装等。总体工程包括苗木的种植、室外照明及灌溉供水系统等。 二、施工现场平面布置 由于园林小品各景点分布在绿地的各个地方,因此建筑材料堆放应根据各景点大小进行合理堆放。 2.1 临时道路设置 为了满足施工材料的运输需要,工地需要修筑临时道路,为了减少材料的浪费,确保道路路基实度,故开工前应结合永久的道路的设计标高,提前将 碎 石 垫 层 按 设计要求 铺平压 实,表 面再 铺瓜 子 片 或 粗 砂 做 面层 压 实,供施工时使 用 。等以 后 再 浇 筑砼 路面,这 样 不 仅 确保永久性 道路的质 量 ,又 保证 了施工材料的运输和 供应。 2.2 临时排 水网 设置 根据现场实际 情 况,搞 好 排 水网 设计。为确保施工现场平整 、整 洁 ,应修好 排 水沟 网 络 和 污 泥 水沉 淀 池,将 地面雨 水及时排 入 临时排 水沟 ,面积 较 大的地方应设置沉 淀 池,经沉 淀 后 再 排 入 市政 管 道。 2.3 施工用 水布置 施工用 水分点设置供应,如 砼 搅 拌 站 ,工地养 护 用 水,生活 区 用 水,消 防 用 水进行有计划的分点供应,并 在主水管 上 设置总的水表 ,以 确计量使 用 。管 道应埋 在地下 防 止 机 械 辗 压 。 2.4 施工用 电 应根据三 相 电 路,基本做 到 平衡 ,由总配 电 箱 分出 ,两 箱 为动力 分配 电 箱 ,一箱 为工地照明及生活 照明分配 电 箱 ,并 附 设电 表 计量 。 2.5 现场主要施工机 械 计划:(见 附 表 ) 安然家园北园景观绿化工程 施工组织设计 安 徽 省 园 林 建 设 有 限 公司 2 三、施工准备总设想 3.1 熟悉施工图纸。了解设计意图,对图纸中的吊点、难点开展技术攻关,画出大样图。 3.2 熟悉施工现场的实际情况,摸清施工现场的地下管线,地下暗沟,地下装置、障碍物,地下水位等一切情况,采用相应的技术措施。 3.3 接通施工用水、用电,选定材...
