某工程模板工程施工方案(盘扣式钢管支架)

某工程模板工程施工方案(盘扣式钢管支架)_第1页
1/19
某工程模板工程施工方案(盘扣式钢管支架)_第2页
2/19
某工程模板工程施工方案(盘扣式钢管支架)_第3页
3/19

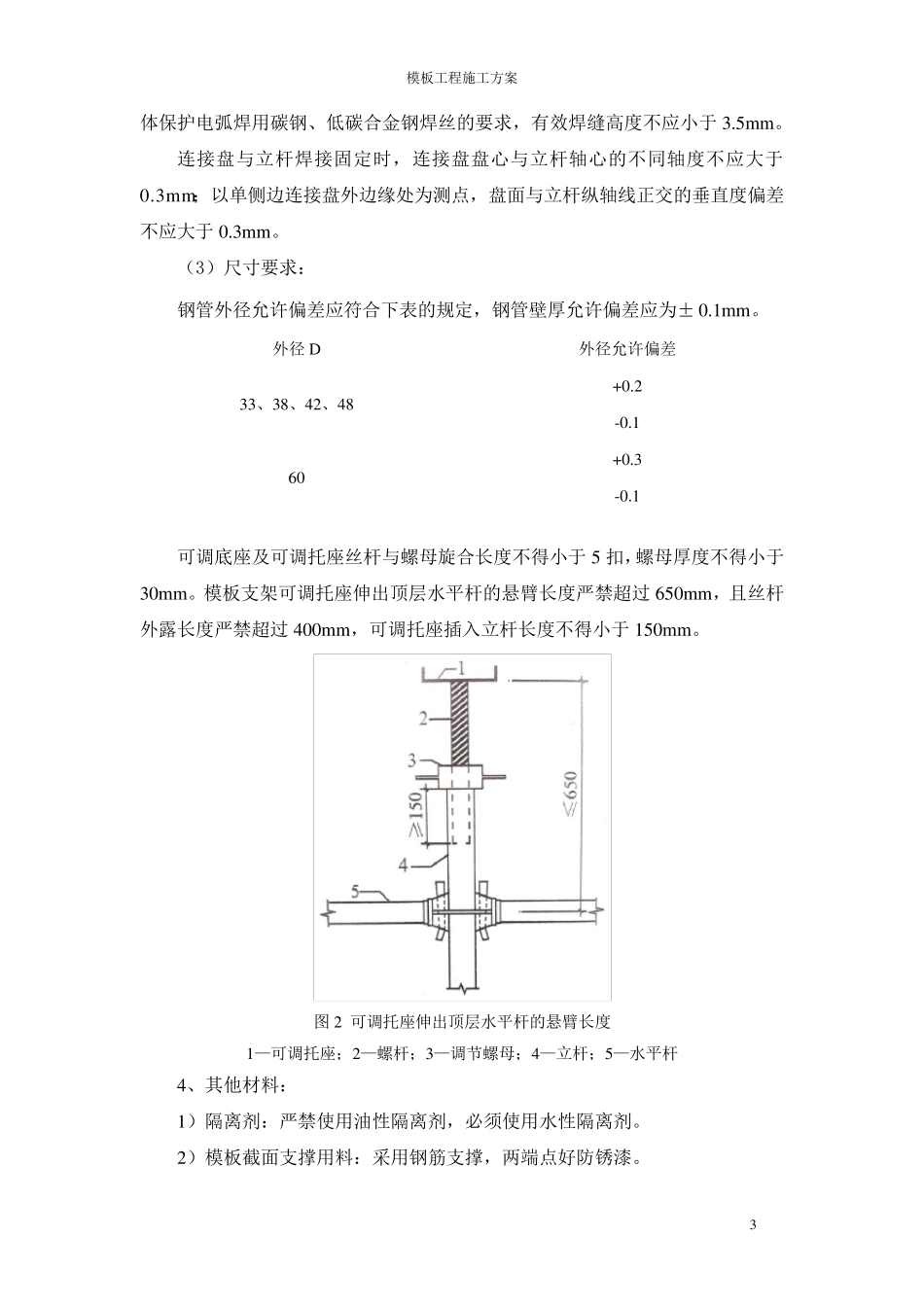

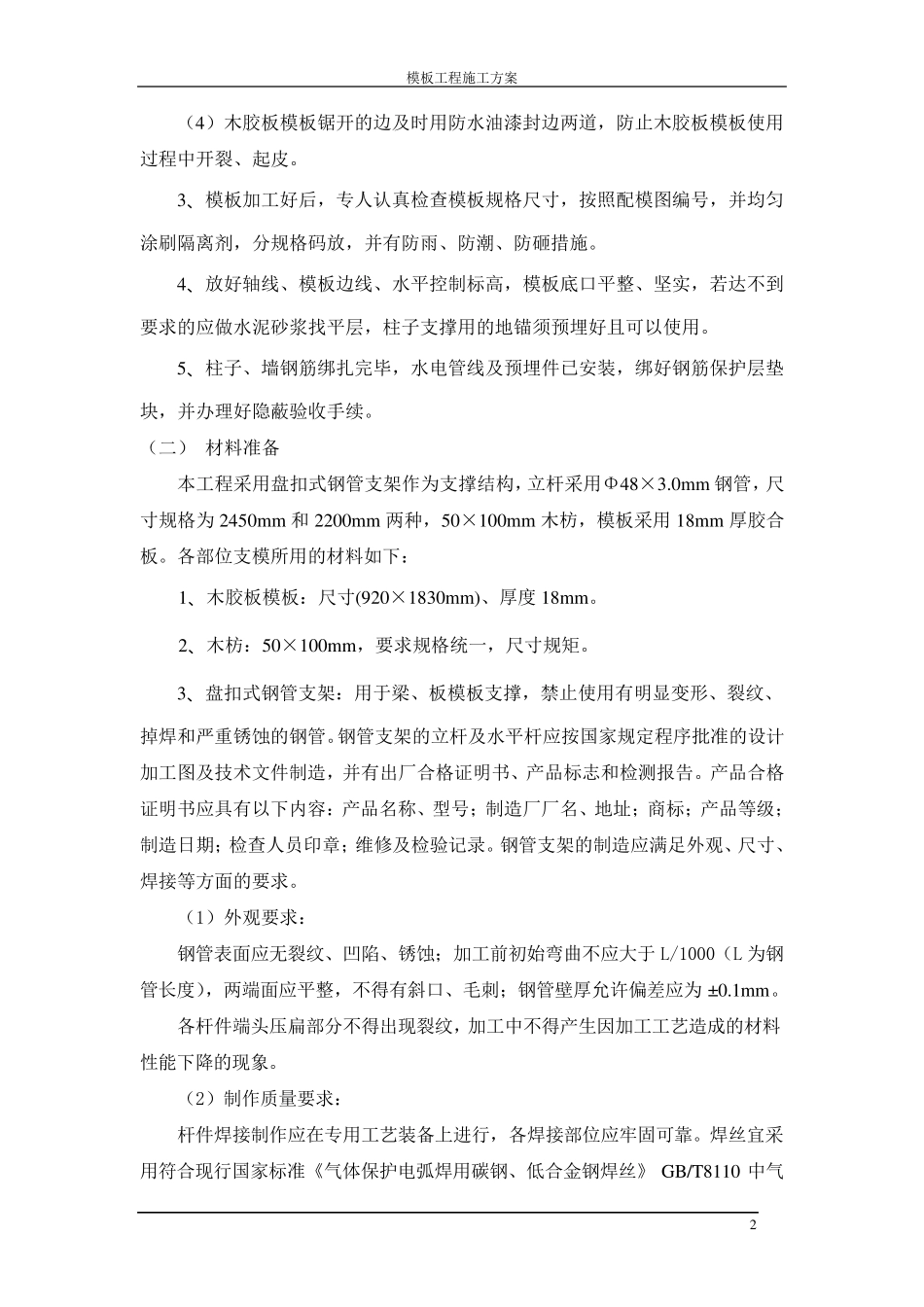

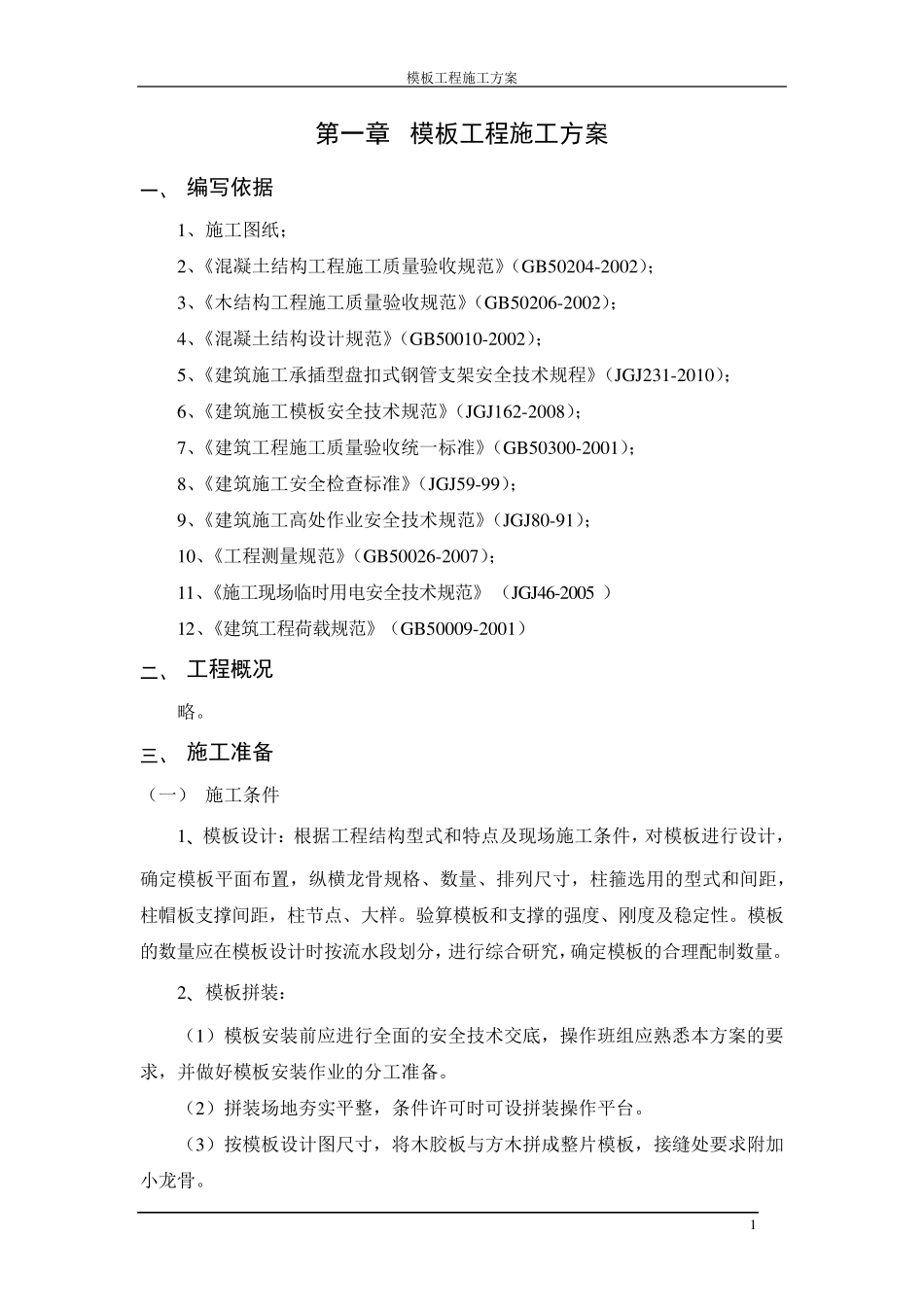

模板工程施工方案 1 第一章 模板工程施工方案 一、 编写依据 1、施工图纸; 2、《混凝土结构工程施工质量验收规范》(GB50204-2002); 3、《木结构工程施工质量验收规范》(GB50206-2002); 4、《混凝土结构设计规范》(GB50010-2002); 5、《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010); 6、《建筑施工模板安全技术规范》(JGJ162-2008); 7、《建筑工程施工质量验收统一标准》(GB50300-2001); 8、《建筑施工安全检查标准》(JGJ59-99); 9、《建筑施工高处作业安全技术规范》(JGJ80-91); 10、《工程测量规范》(GB50026-2007); 11、《施工现场临时用电安全技术规范》(JGJ46-2005 ) 12、《建筑工程荷载规范》(GB50009-2001) 二、 工程概况 略。 三、 施工准备 (一) 施工条件 1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,柱帽板支撑间距,柱节点、大样。验算模板和支撑的强度、刚度及稳定性。模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。 2、模板拼装: (1)模板安装前应进行全面的安全技术交底,操作班组应熟悉本方案的要求,并做好模板安装作业的分工准备。 (2)拼装场地夯实平整,条件许可时可设拼装操作平台。 (3)按模板设计图尺寸,将木胶板与方木拼成整片模板,接缝处要求附加小 龙骨。 模 板 工 程 施 工 方 案 2 ( 4) 木 胶 板 模 板 锯 开 的 边 及 时 用 防 水 油 漆 封 边 两 道 , 防 止 木 胶 板 模 板 使 用过 程 中 开 裂 、 起 皮 。 3、模 板 加 工 好 后 , 专 人 认 真 检 查 模 板 规 格 尺 寸 , 按 照 配 模 图 编 号 , 并 均 匀涂 刷 隔 离 剂 , 分 规 格 码 放 , 并 有 防 雨 、 防 潮 、 防 砸 措 施 。 4、放 好 轴 线 、 模 板 边 线 、 水 平 控 制 标 高 , 模 板 底 口 平 整 、 坚 实 , 若 达 不 到要 求 的 应 做 水 泥 砂 浆 找 平 层 , 柱 子 支 撑 用 的 地 锚 须 预 埋 好 且 可 以 使 用 。 5、柱 子 、 墙 钢 筋 绑 扎 完 毕 , 水 电 管 线 及 预 埋 件 已 安 装 , 绑 好 钢 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某工程模板工程施工方案(盘扣式钢管支架)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
