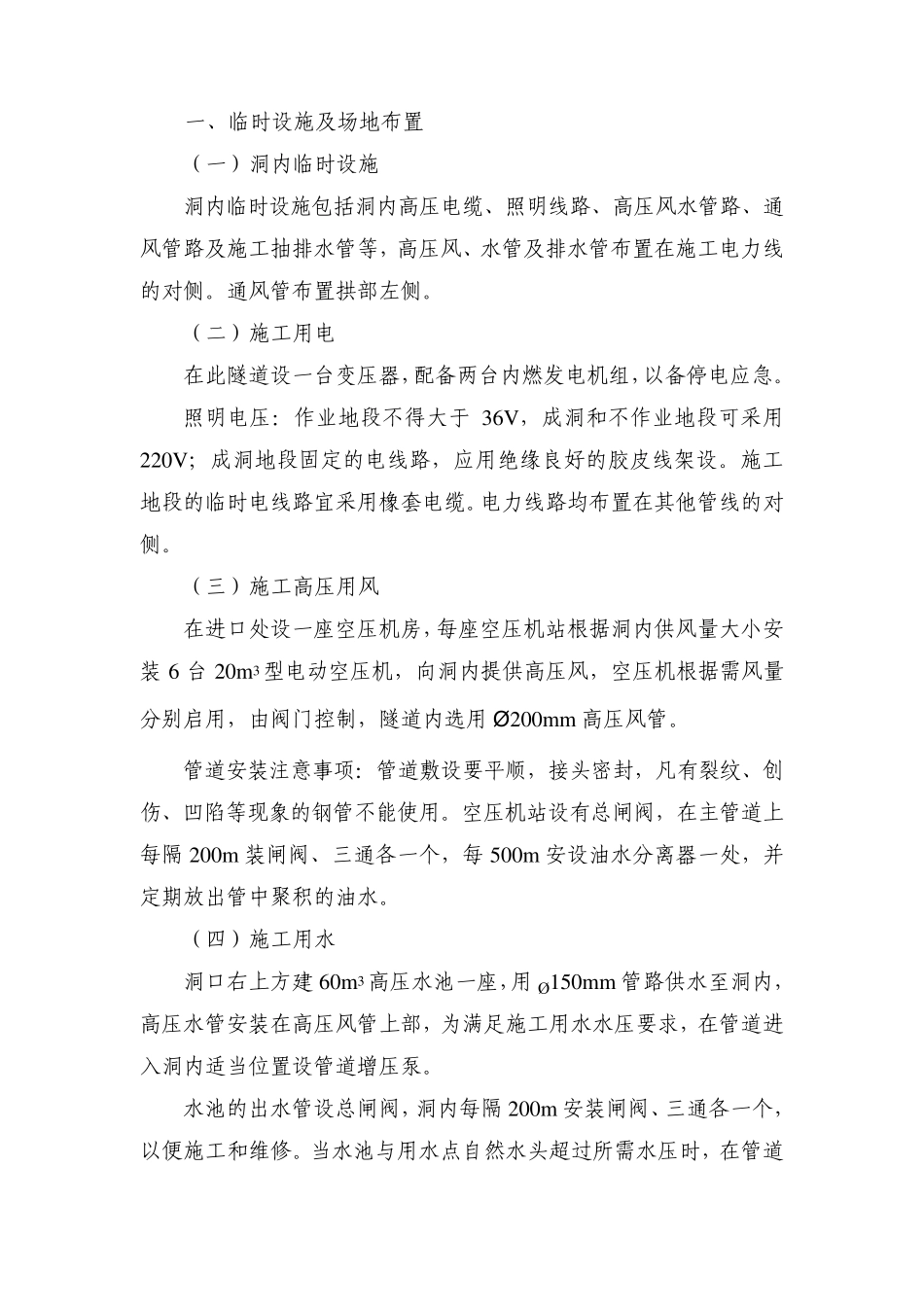

一、临时设施及场地布置 (一)洞内临时设施 洞内临时设施包括洞内高压电缆、照明线路、高压风水管路、通风管路及施工抽排水管等,高压风、水管及排水管布置在施工电力线的对侧
通风管布置拱部左侧
(二)施工用电 在此隧道设一台变压器,配备两台内燃发电机组,以备停电应急
照明电压:作业地段不得大于 36V,成洞和不作业地段可采用220V;成洞地段固定的电线路,应用绝缘良好的胶皮线架设
施工地段的临时电线路宜采用橡套电缆
电力线路均布置在其他管线的对侧
(三)施工高压用风 在进口处设一座空压机房,每座空压机站根据洞内供风量大小安装 6 台 20m3 型电动空压机,向洞内提供高压风,空压机根据需风量分别启用,由阀门控制,隧道内选用 Ø200mm 高压风管
管道安装注意事项:管道敷设要平顺,接头密封,凡有裂纹、创伤、凹陷等现象的钢管不能使用
空压机站设有总闸阀,在主管道上每隔 200m 装闸阀、三通各一个,每 500m 安设油水分离器一处,并定期放出管中聚积的油水
(四)施工用水 洞口右上方建 60m3 高压水池一座,用 Ø150mm 管路供水至洞内,高压水管安装在高压风管上部,为满足施工用水水压要求,在管道进入洞内适当位置设管道增压泵
水池的出水管设总闸阀,洞内每隔 200m 安装闸阀、三通各一个,以便施工和维修

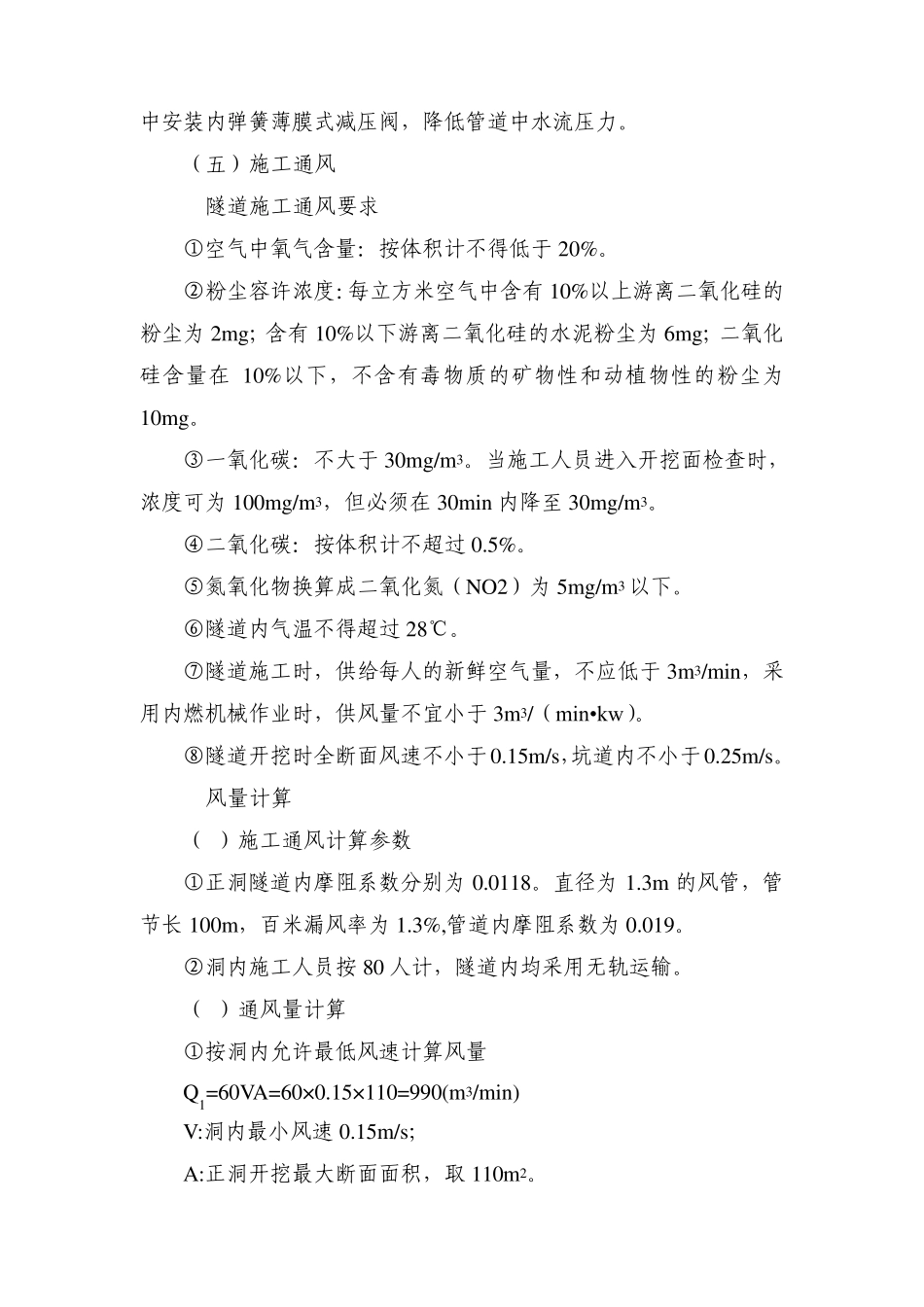

当水池与用水点自然水头超过所需水压时,在管道中安装内弹簧薄膜式减压阀,降低管道中水流压力
(五)施工通风 1

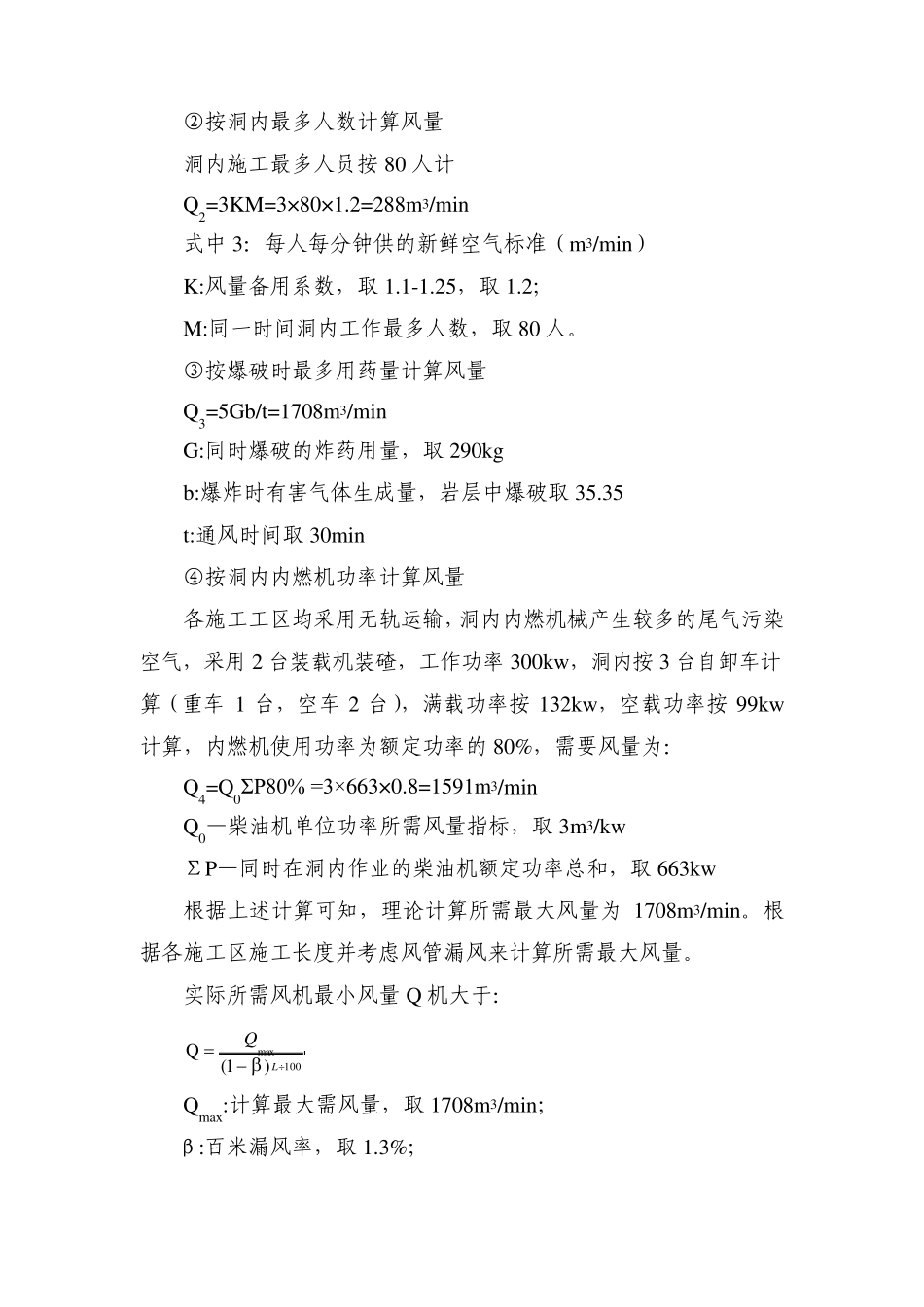

隧道施工通风要求 ①空气中氧气含量:按体积计不得低于20%
②粉尘容许浓度:每立方米空气中含有10%以上游离二氧化硅的粉尘为2mg;含有10%以下游离二氧化硅的水泥粉尘为6mg;二氧化硅含量在10%以下,不含有毒物质的矿物性和动植物性的粉尘为10mg
③一氧化碳:不大于30mg/m3
当施工人员进入开挖面检查时,浓度可为100mg/m3,但必须在30m
