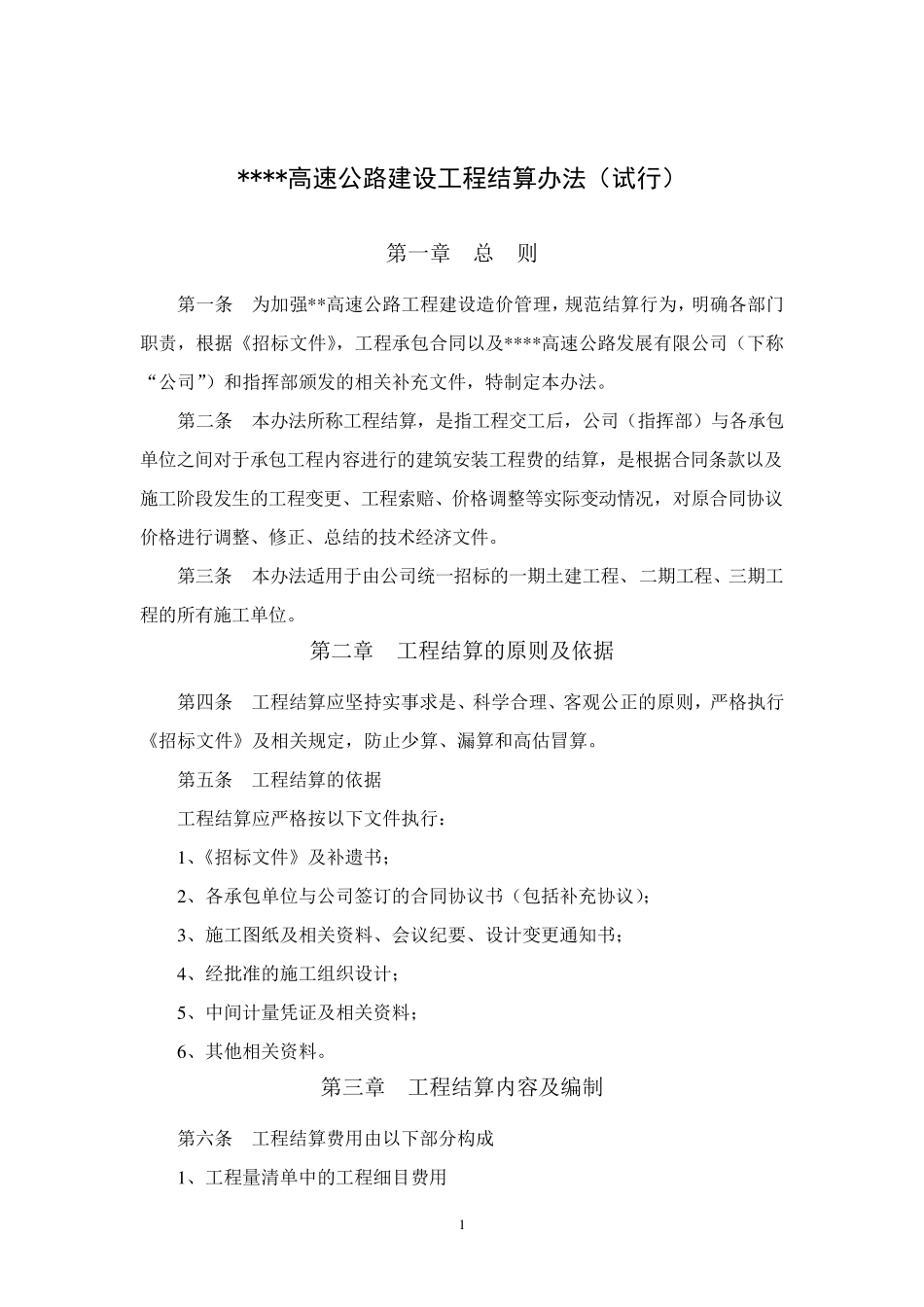

1 ****高速公路建设工程结算办法(试行) 第一章 总 则 第一条 为加强* * 高速公路工程建设造价管理,规范结算行为,明确各部门职责,根据《招标文件》,工程承包合同以及* * * * 高速公路发展有限公司(下称“公司”)和指挥部颁发的相关补充文件,特制定本办法。 第二条 本办法所称工程结算,是指工程交工后,公司(指挥部)与各承包单位之间对于承包工程内容进行的建筑安装工程费的结算,是根据合同条款以及施工阶段发生的工程变更、工程索赔、价格调整等实际变动情况,对原合同协议价格进行调整、修正、总结的技术经济文件。 第三条 本办法适用于由公司统一招标的一期土建工程、二期工程、三期工程的所有施工单位。 第二章 工程结算的原则及依据 第四条 工程结算应坚持实事求是、科学合理、客观公正的原则,严格执行《招标文件》及相关规定,防止少算、漏算和高估冒算。 第五条 工程结算的依据 工程结算应严格按以下文件执行: 1 、《招标文件》及补遗书; 2 、各承包单位与公司签订的合同协议书(包括补充协议); 3 、施工图纸及相关资料、会议纪要、设计变更通知书; 4 、经批准的施工组织设计; 5 、中间计量凭证及相关资料; 6 、其他相关资料。 第三章 工程结算内容及编制 第六条 工程结算费用由以下部分构成 1 、工程量清单中的工程细目费用 2 2 、计日工费用 3 、暂定金额费用 4 、工程变更费用 5 、索赔费用 6 、价格调整费用 第七条 工程结算以施工阶段的中间计量为基础,是中间计量的最终汇总。各费用的原始依据应翔实、准确,签字完备,严禁临时补资料。 第八条 工程结算编制必须使用* * * * 高速公路发展有限公司规定的统一格式。内容包括: 1 、封面 2 、签署页 3 、编制说明 4 、费用计算汇总表 5 、细目结算表 6 、计日工结算表 7 、不可预见费汇总表 8 、变更工程汇总表 9 、价格调整汇总表 1 0 、材料价差汇总表 1 1 、索赔费用汇总表 (以上表格见附件) 工程结算编制说明应包括以下内容: 1 、工程结算价款 2 、工程价款结算的依据 3 、增减合同价款的主要原因 4 、其它要说明的问题 第九条 工程交工结算编制应以合同工期为准, 合同工期是指甲、乙双方合 3 同协议书中约定的工期或经批准同意的合同工期。 第四章 工程结算的管理 第九条 公司结算小组负责工程结算的统一管理,各高驻办、结算小组负责具体的工程...
