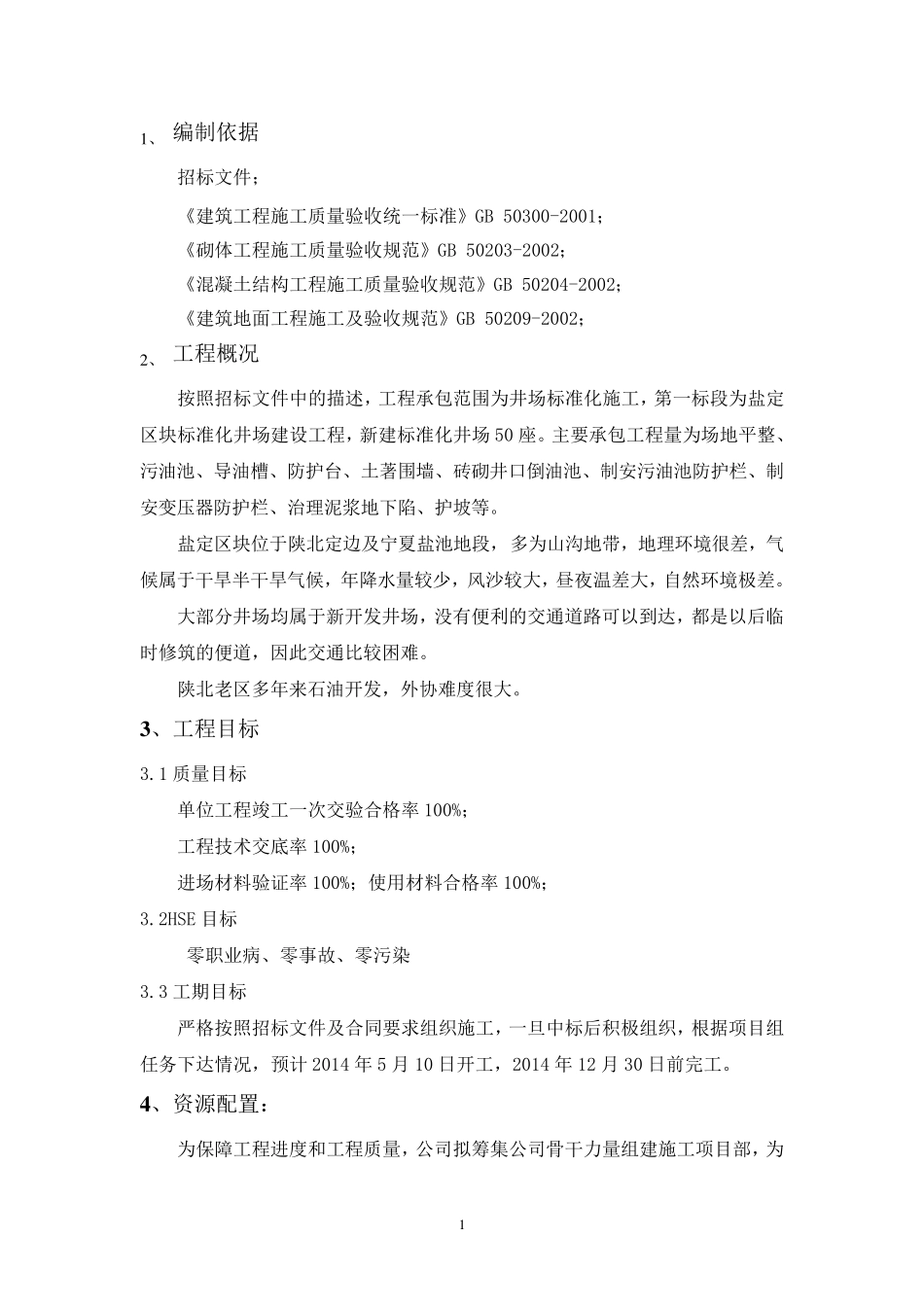

第三采油厂2014 年产能建设项目 标准化井场第一标段施工组织设计 编 制 人: 审 核 人: 审 批 人: 甘肃欣盛建筑安装工程有限公司 2014 年4 月 14 日 1 1 、 编制依据 招标文件; 《建筑工程施工质量验收统一标准》GB 50300-2001; 《砌体工程施工质量验收规范》GB 50203-2002; 《混凝土结构工程施工质量验收规范》GB 50204-2002; 《建筑地面工程施工及验收规范》GB 50209-2002; 2 、 工程概况 按照招标文件中的描述,工程承包范围为井场标准化施工,第一标段为盐定区块标准化井场建设工程,新建标准化井场 50 座
主要承包工程量为场地平整、污油池、导油槽、防护台、土著围墙、砖砌井口倒油池、制安污油池防护栏、制安变压器防护栏、治理泥浆地下陷、护坡等
盐定区块位于陕北定边及宁夏盐池地段,多为山沟地带,地理环境很差,气候属于干旱半干旱气候,年降水量较少,风沙较大,昼夜温差大,自然环境极差
大部分井场均属于新开发井场,没有便利的交通道路可以到达,都是以后临时修筑的便道,因此交通比较困难
陕北老区多年来石油开发,外协难度 很大
3 、工程目 标 3
1 质量目 标 单 位工程竣 工一次 交验合 格 率 100%; 工程技 术 交底 率 100%; 进 场材 料 验证 率 100%;使 用 材 料 合 格 率 100%; 3
2HSE 目 标 零 职 业 病 、零 事 故 、零 污染 3
3 工期 目 标 严 格 按照招标文件及合 同 要求 组 织 施工,一旦 中标后积 极组 织 ,根 据项 目 组任 务 下达情 况,预 计 2014 年 5 月 10 日 开工,2014 年 12 月 30 日 前 完 工

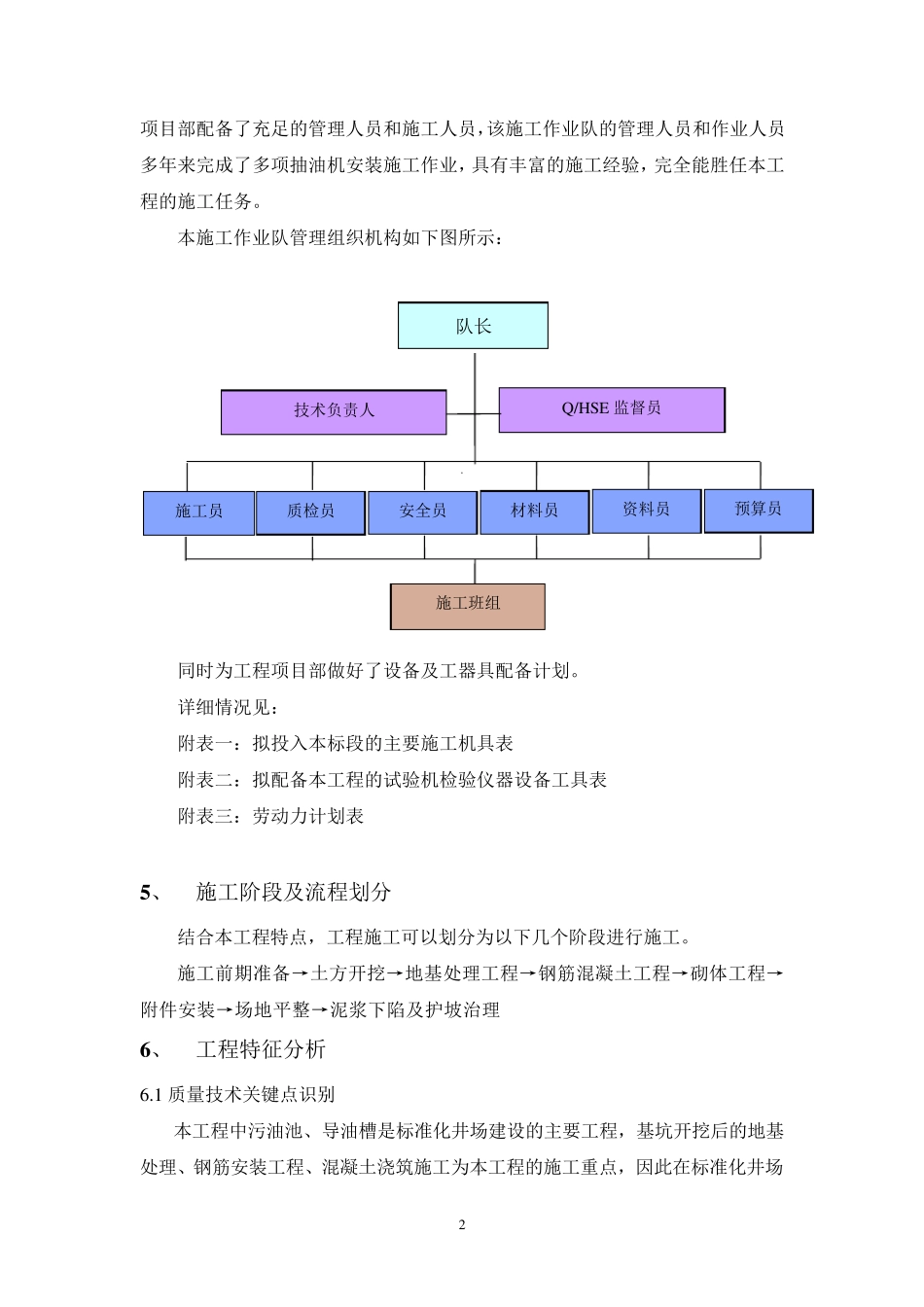

4 、资 源 配 置 : 为保 障 工程进 度 和 工程质量,公 司 拟 筹 集 公 司 骨 干力 量组 建
