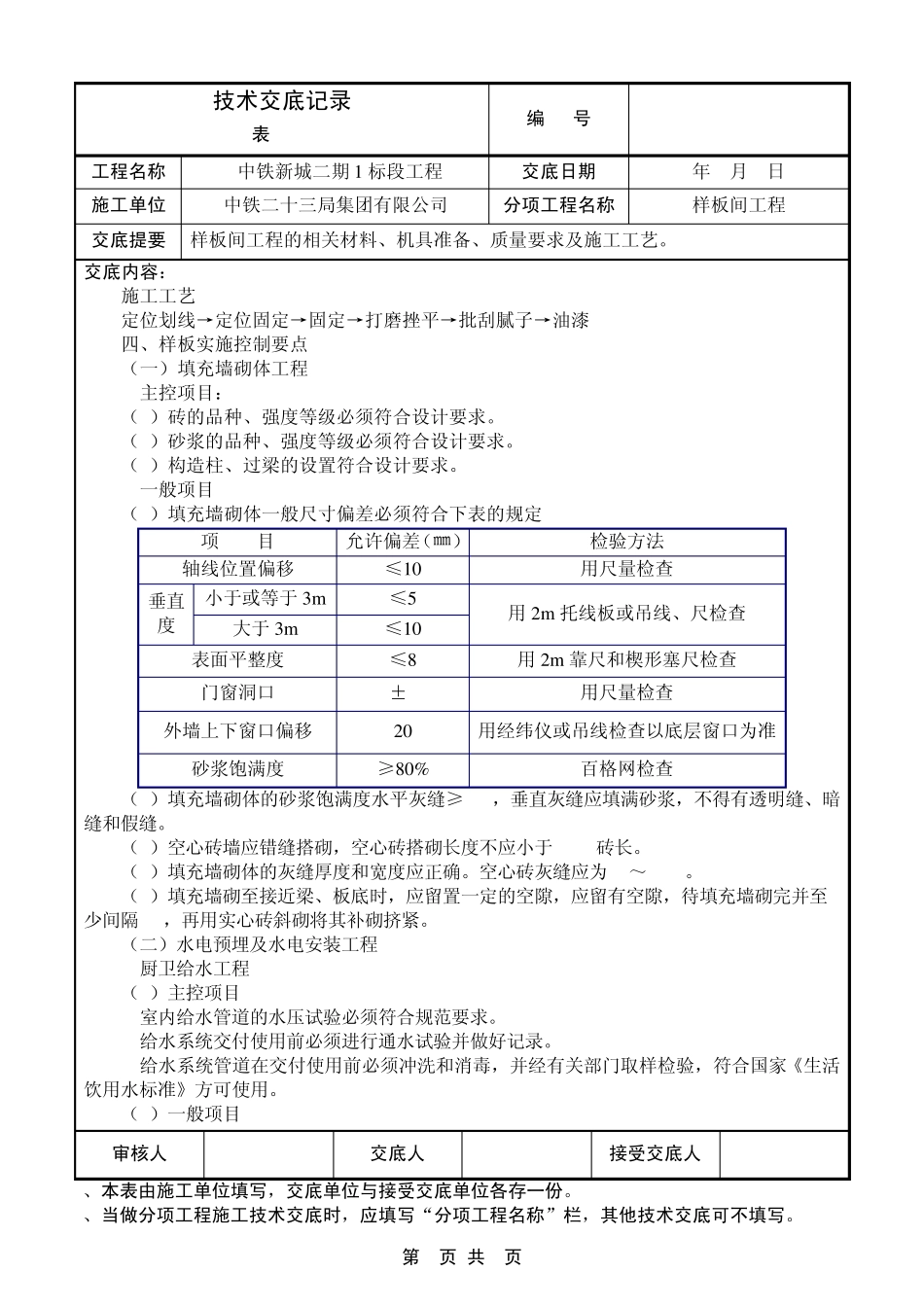

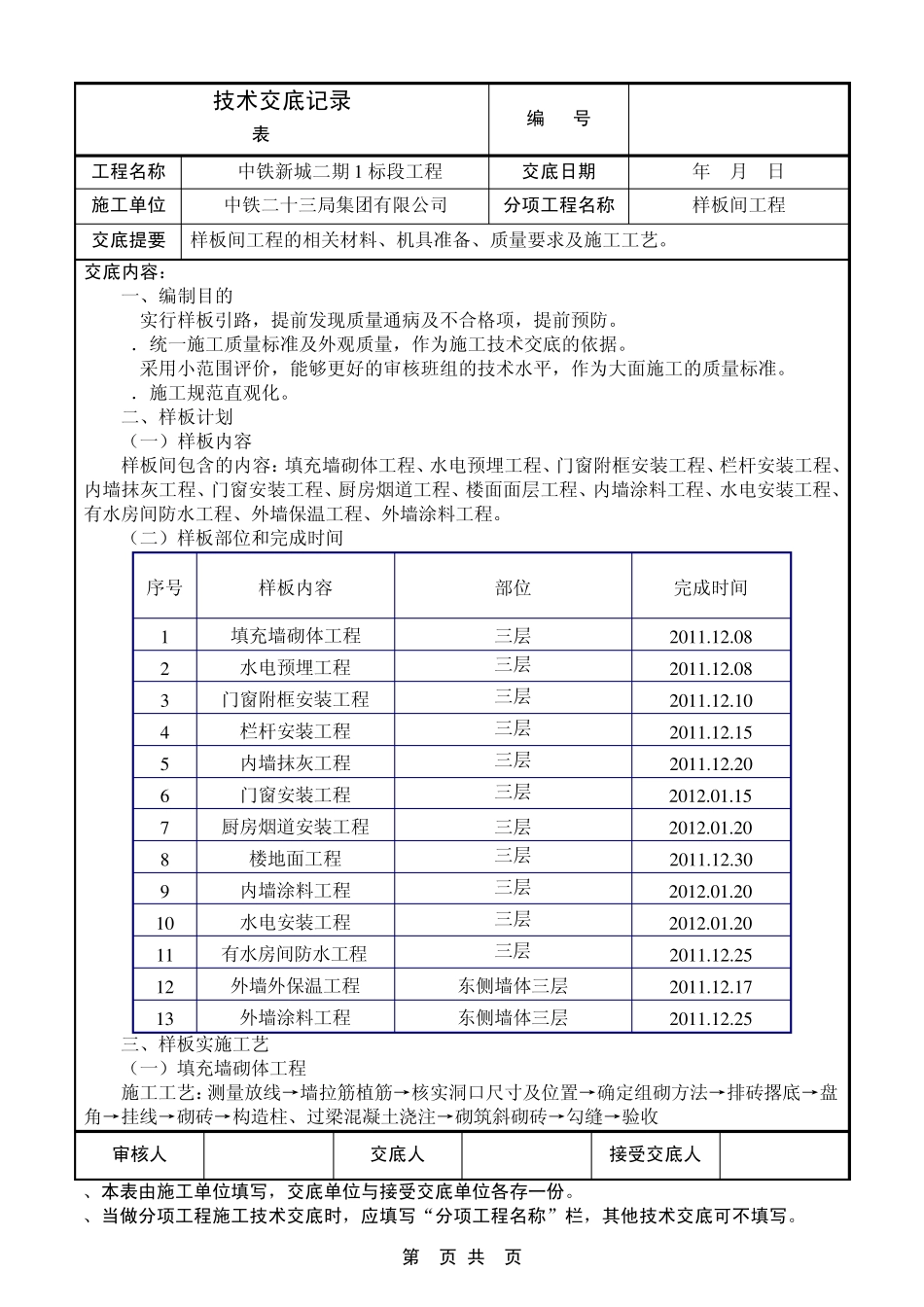

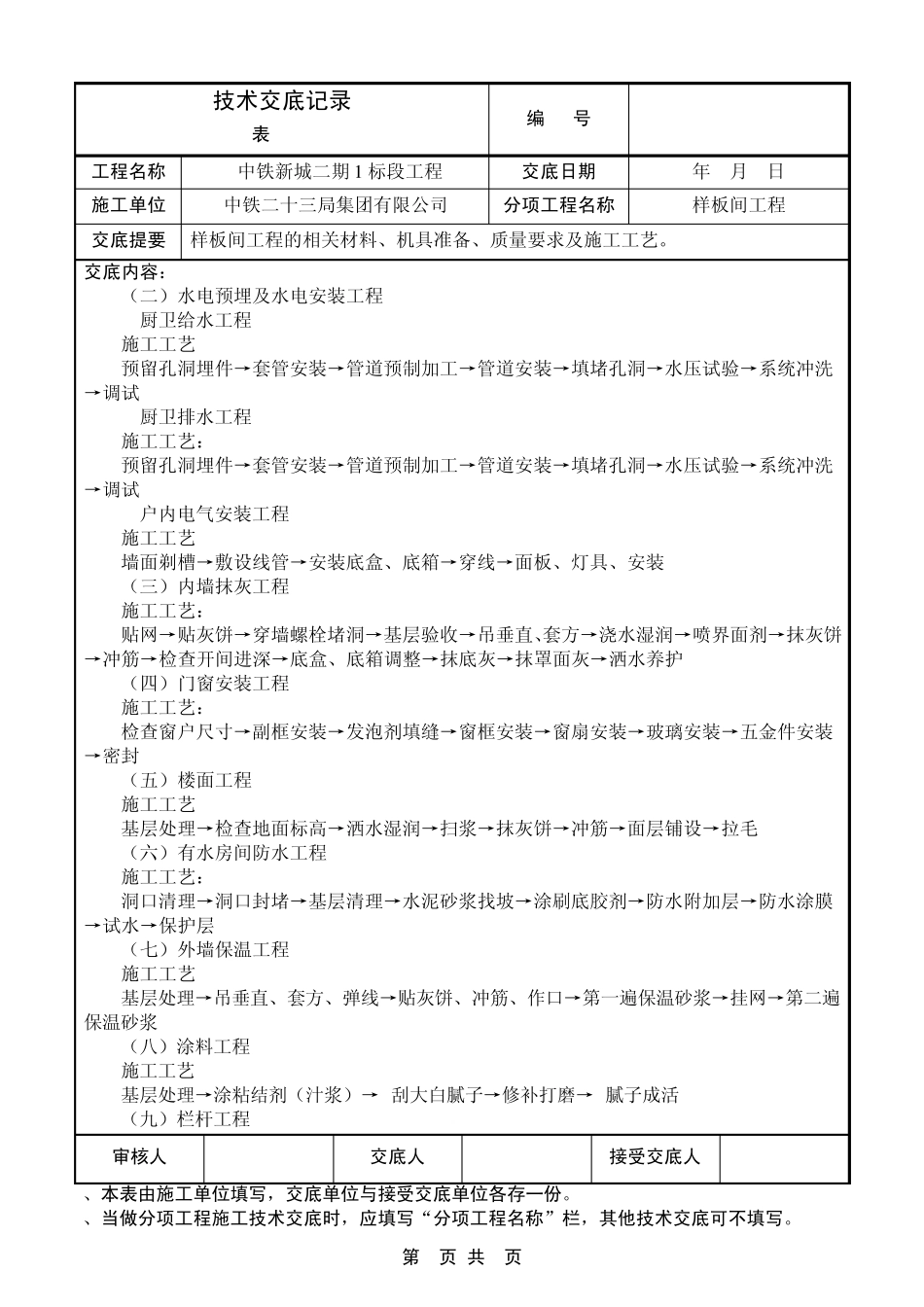

第1页 共8页 技术交底记录 表C2-1 编 号 工程名称 中铁新城二期 1 标段工程 交底日期 年 月 日 施工单位 中铁二十三局集团有限公司 分项工程名称 样板间工程 交底提要 样板间工程的相关材料、机具准备、质量要求及施工工艺。 交底内容: 一、编制目的 1.实行样板引路,提前发现质量通病及不合格项,提前预防。 2.统一施工质量标准及外观质量,作为施工技术交底的依据。 3.采用小范围评价,能够更好的审核班组的技术水平,作为大面施工的质量标准。 4.施工规范直观化。 二、样板计划 (一)样板内容 样板间包含的内容:填充墙砌体工程、水电预埋工程、门窗附框安装工程、栏杆安装工程、内墙抹灰工程、门窗安装工程、厨房烟道工程、楼面面层工程、内墙涂料工程、水电安装工程、有水房间防水工程、外墙保温工程、外墙涂料工程。 (二)样板部位和完成时间 序号 样板内容 部位 完成时间 1 填充墙砌体工程 三层 2 0 1 1 .1 2 .0 8 2 水电预埋工程 三层 2 0 1 1 .1 2 .0 8 3 门窗附框安装工程 三层 2 0 1 1 .1 2 .1 0 4 栏杆安装工程 三层 2 0 1 1 .1 2 .1 5 5 内墙抹灰工程 三层 2 0 1 1 .1 2 .2 0 6 门窗安装工程 三层 2 0 1 2 .0 1 .1 5 7 厨房烟道安装工程 三层 2 0 1 2 .0 1 .2 0 8 楼地面工程 三层 2 0 1 1 .1 2 .3 0 9 内墙涂料工程 三层 2 0 1 2 .0 1 .2 0 1 0 水电安装工程 三层 2 0 1 2 .0 1 .2 0 1 1 有水房间防水工程 三层 2 0 1 1 .1 2 .2 5 1 2 外墙外保温工程 东侧墙体三层 2 0 1 1 .1 2 .1 7 1 3 外墙涂料工程 东侧墙体三层 2 0 1 1 .1 2 .2 5 三、样板实施工艺 (一)填充墙砌体工程 施工工艺:测量放线→墙拉筋植筋→核实洞口尺寸及位置→确定组砌方法→排砖撂底→盘角→挂线→砌砖→构造柱、过梁混凝土浇注→砌筑斜砌砖→勾缝→验收 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 第2页 共8页 技术交底记录 表C2-1 编 号 工程名称 中铁新城二期1 标段工程 交底日期 年 月 日 施工单位 中铁二十三局集团有限公司 分项工程名称 样板间工程 交底提要 样板间工程的相关材料、机具准备、质...
