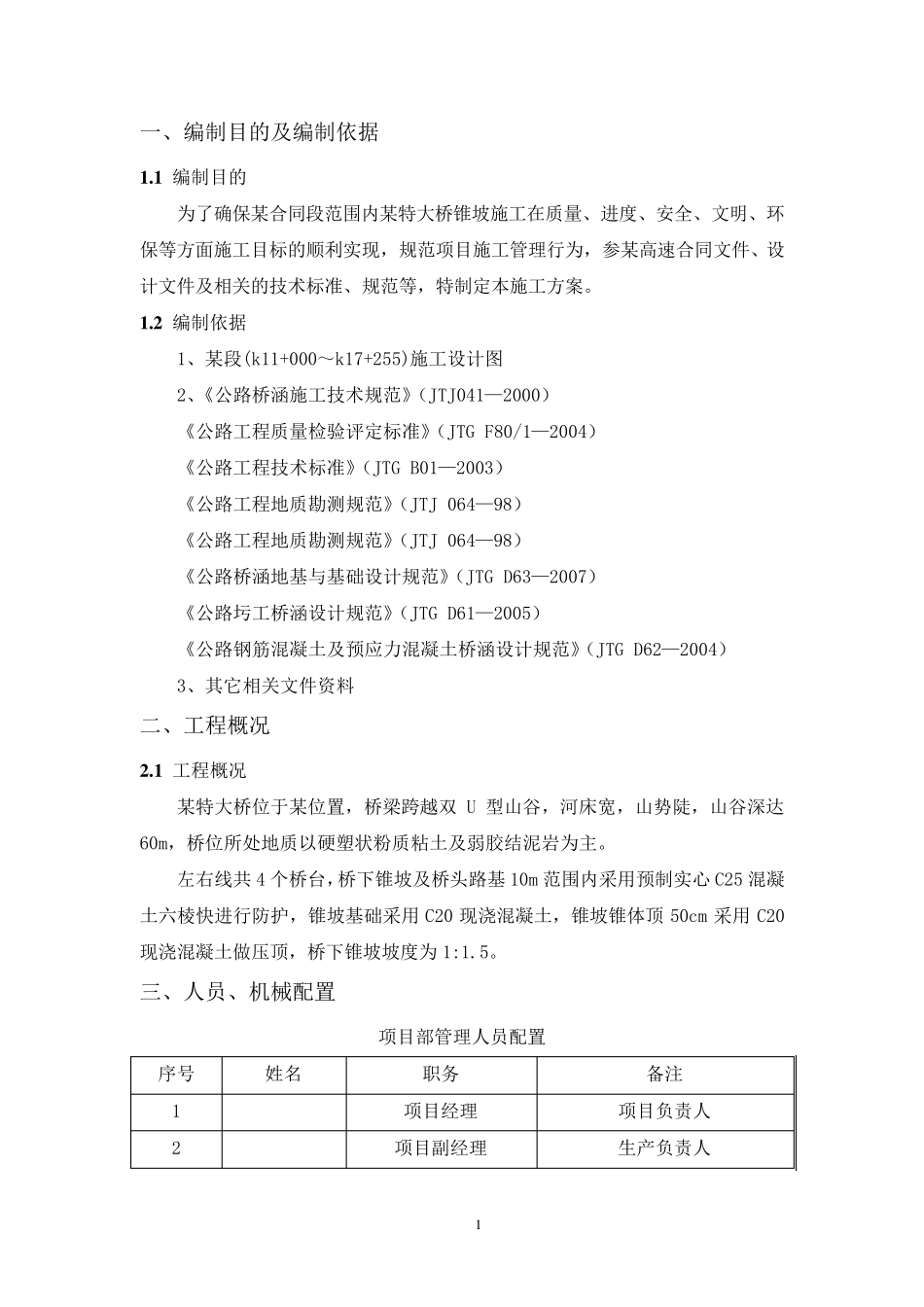

1 桥台锥坡施工方案 编制: 审核: 审批: 1 一、编制目的及编制依据 1 .1 编制目的 为了确保某合同段范围内某特大桥锥坡施工在质量、进度、安全、文明、环保等方面施工目标的顺利实现,规范项目施工管理行为,参某高速合同文件、设计文件及相关的技术标准、规范等,特制定本施工方案。 1 .2 编制依据 1、某段(k11+000~k17+255)施工设计图 2、《公路桥涵施工技术规范》(JTJ041—2000) 《公路工程质量检验评定标准》(JTG F80/1—2004) 《公路工程技术标准》(JTG B01—2003) 《公路工程地质勘测规范》(JTJ 064—98) 《公路工程地质勘测规范》(JTJ 064—98) 《公路桥涵地基与基础设计规范》(JTG D63—2007) 《公路圬工桥涵设计规范》(JTG D61—2005) 《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62—2004) 3、其它相关文件资料 二、工程概况 2 .1 工程概况 某特大桥位于某位置,桥梁跨越双 U 型山谷,河床宽,山势陡,山谷深达60m,桥位所处地质以硬塑状粉质粘土及弱胶结泥岩为主。 左右线共4 个桥台,桥下锥坡及桥头路基 10m 范围内采用预制实心C25 混凝土六棱快进行防护,锥坡基础采用C20 现浇混凝土,锥坡锥体顶50cm 采用C20现浇混凝土做压顶,桥下锥坡坡度为1:1.5。 三、人员、机械配置 项目部 管理人员配置 序 号 姓 名 职 务 备 注 1 项目经 理 项目负 责 人 2 项目副 经 理 生 产 负 责 人 2 3 项目总工 技术负责人 4 试验室主任 试验负责人 5 物资部长 物资负责人 6 工程部长 技术负责人 7 测量主管 测量负责人 8 质检工程师 质量负责人 9 副总工 工区技术负责人 10 工区负责人 施工负责人 按专业成立作业班组,小组所有人上岗前均需培训合格。各小组配备人员数量如下: 劳动力安排计划表 序号 作业班组 人员数量 主要工作内容 1 作业队长 2 全面负责锥坡施工 2 普工 11 六棱块搬运、安装 3 其他 2 修补、清理等 合计 15 (2)机械设备 为满足施工要求,本工程配备主要机械设备如下: 主要配备的施工机械设备表 序号 名 称 数 量 性 能 备 注 1 挖掘机 1 台 良好 2 货车 1 辆 良好 装运六棱块 3 滚筒搅拌机 1 台 良好 搅拌砂浆 4 台秤 1 台 良好 5 插入式振捣器 2 个 良好 50 型 6 钢模板 30m 良好 浇筑基础 7 坡度尺 2 把 良好 四、施...
