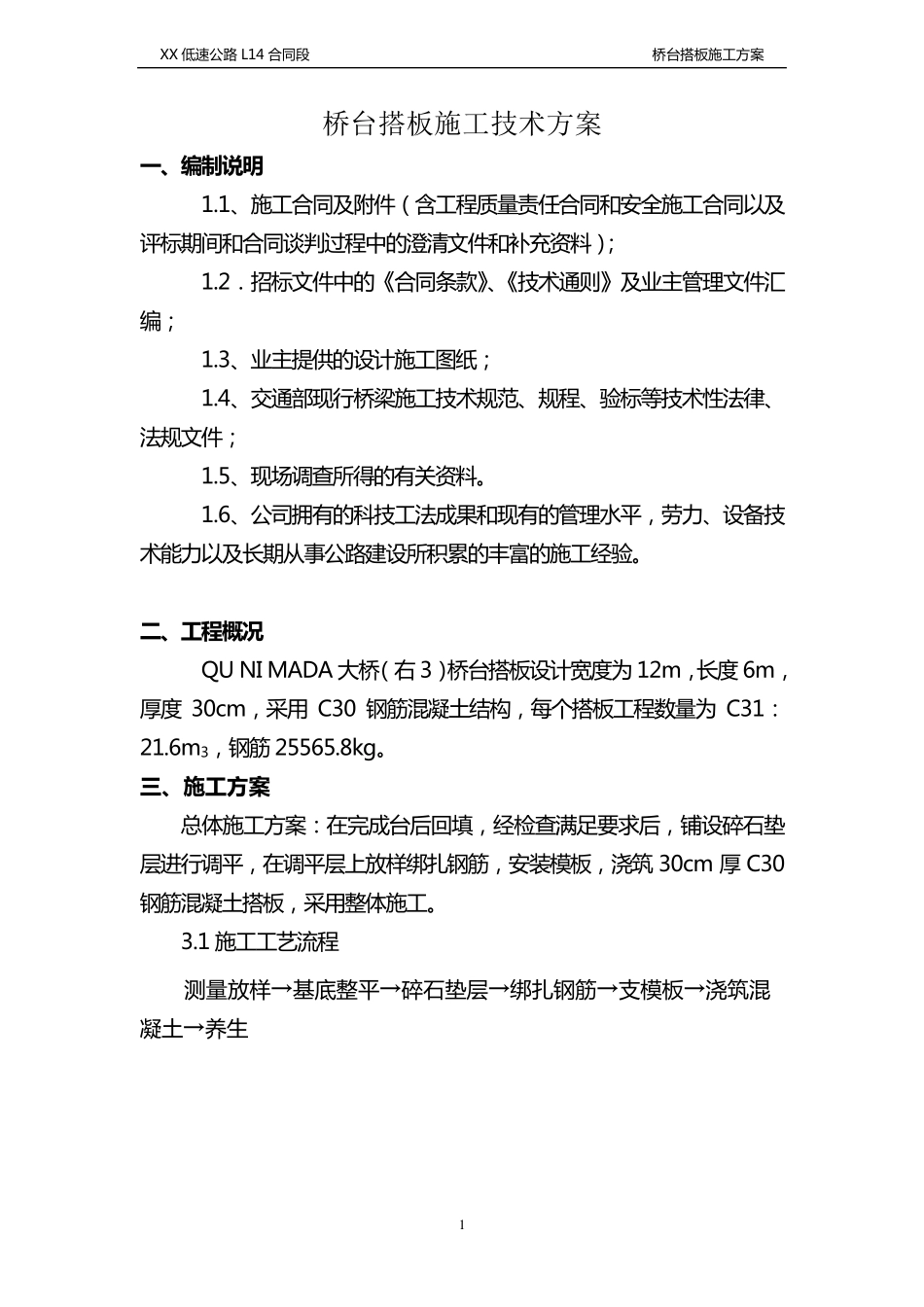

XX 低速公路 L14 合同段 桥台搭板施工方案 1 桥台搭板施工技术方案 一 、编制说明 1
1、施工合同及附件(含工程质量责任合同和安全施工合同以及评标期间和合同谈判过程中的澄清文件和补充资料); 1
2.招标文件中的《合同条款》、《技术通则》及业主管理文件汇编; 1
3、业主提供的设计施工图纸; 1
4、交通部现行桥梁施工技术规范、规程、验标等技术性法律、法规文件; 1
5、现场调查所得的有关资料
6、公司拥有的科技工法成果和现有的管理水平,劳力、设备技术能力以及长期从事公路建设所积累的丰富的施工经验
二、工程概况 QU NI MADA 大桥(右 3)桥台搭板设计宽度为 12m,长度 6m,厚度 30cm,采用 C30 钢筋混凝土结构,每个搭板工程数 量为 C31:21
6m3,钢筋 25565
三、施工方案 总 体 施工方案: 在 完 成台后 回 填 ,经检 查满 足 要 求 后 ,铺 设碎 石 垫层 进 行调平,在 调平层 上 放 样 绑 扎 钢筋,安装 模 板,浇 筑 30cm 厚 C30钢筋混凝土搭板,采用整 体 施工

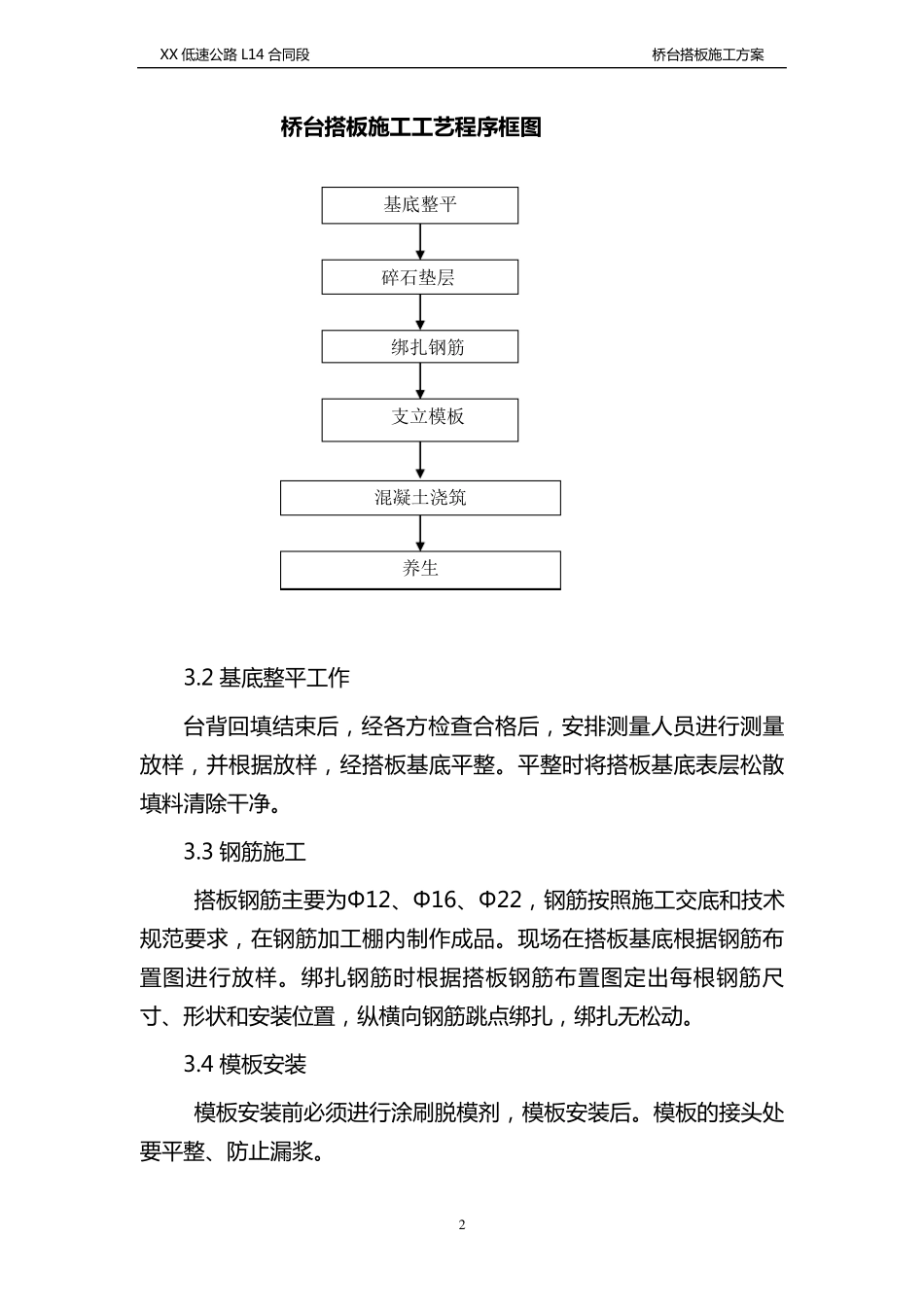

1 施工工艺 流 程 测 量放 样 →基底整 平→碎 石 垫 层 →绑 扎 钢筋→支模 板→浇 筑 混凝土→养生 XX 低 速 公 路 L14 合 同 段 桥 台 搭 板 施 工 方 案 2 桥 台搭板施工工艺程序框图 3
2 基 底 整 平 工 作 台 背 回 填 结 束 后 , 经 各 方 检 查 合 格 后 , 安 排 测 量 人 员 进 行 测 量放 样 , 并 根 据 放 样 , 经 搭 板 基 底 平 整
平 整 时 将 搭 板 基 底 表 层 松 散填 料 清 除 干 净

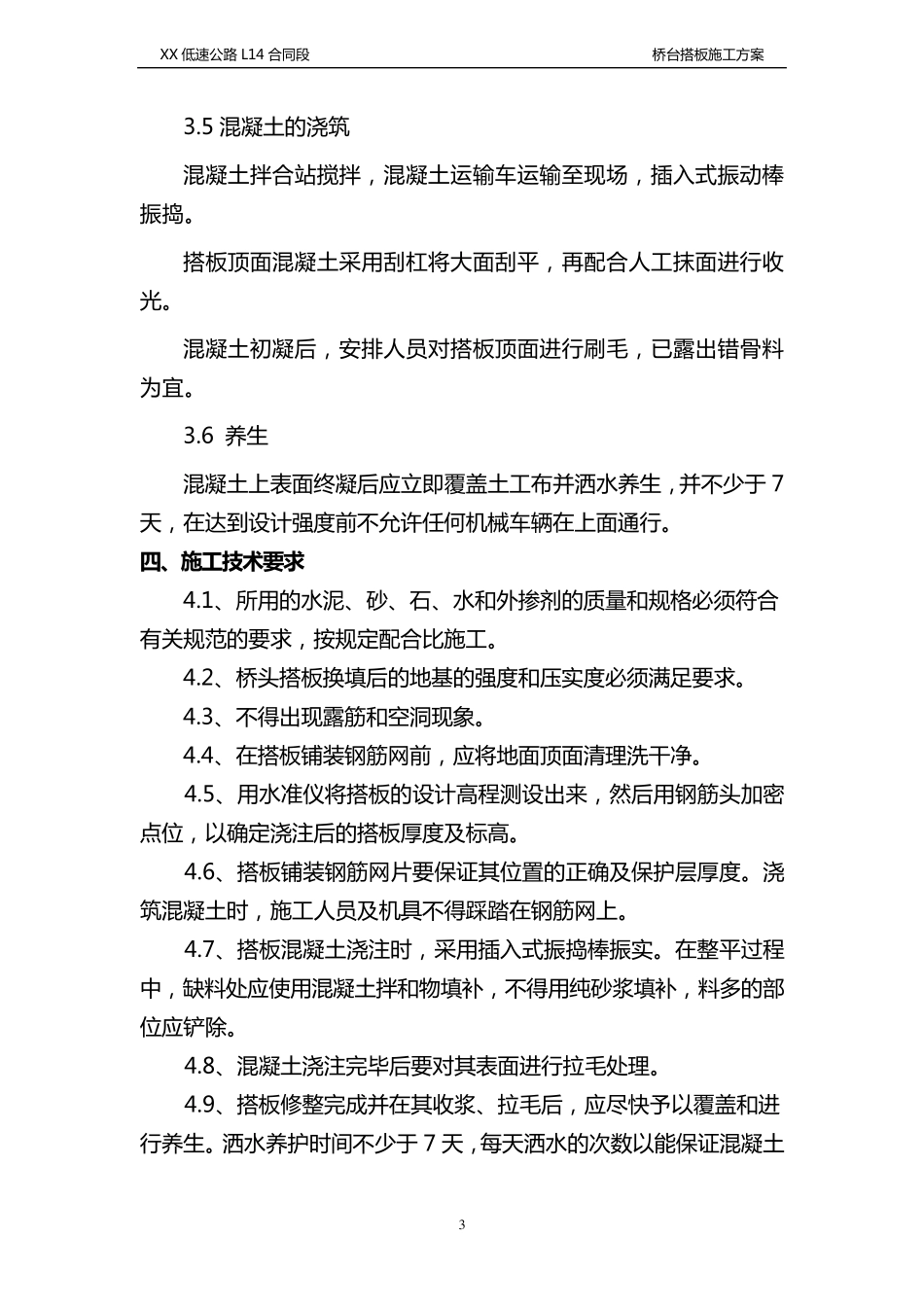

3 钢 筋 施 工 搭 板 钢 筋 主 要 为 Φ12、Φ16、Φ22, 钢 筋 按照施 工 交底 和技术规范要 求, 在钢
